Ход строительства. Сентябрь 2018
28 сентября
Друзья, вашему вниманию фотографии квартиры с отделкой!
Что значит квартира с отделкой?
-
Электроснабжение – выполнена разводка электричества с установкой электрических розеток и выключателей. Установлен электросчетчик
-
Водоснабжение – центральное, установлены счетчики горячей и холодной воды
-

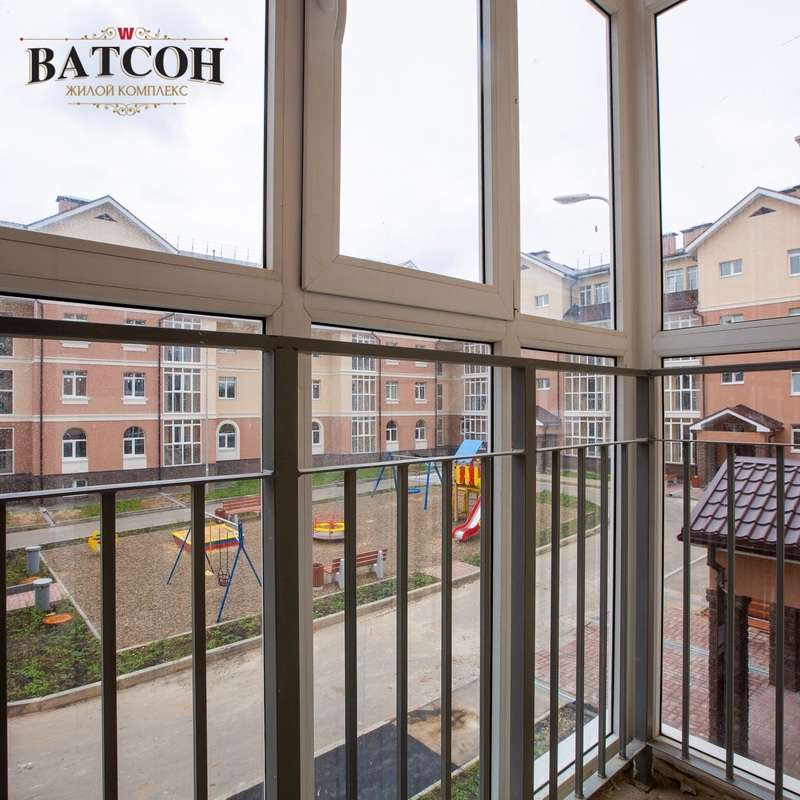

Окна- установка светопрозрачных конструкций, с отделкой откосов и установкой нагревательных приборов
-
Межкомнатные двери
-
Входная металлическая дверь
-
Установлена сантехника ( ванна стальная, унитаз, раковина в туалете и раковина на кухне, смесители, установлен хромированный полотенцесушитель
-
Покрытие пола- ламинат с плинтусом, в ванной комнате – напольная плитка
-
На стенах в комнате – обои
-
В туалете на стенах- окраска и плитка в мокрой зоне
-
Натяжной потолок
15 сентября

1 очередь строительства.

Идет заселение дома. Выполнена разметка парковочных мест.
2 очередь строительства.
-
Завершены работы по кладке стен и перегородок;
-
Ведутся работы по устройству фасада;
-
Ведутся работы по устройству плоской наплавляемой кровли;
-

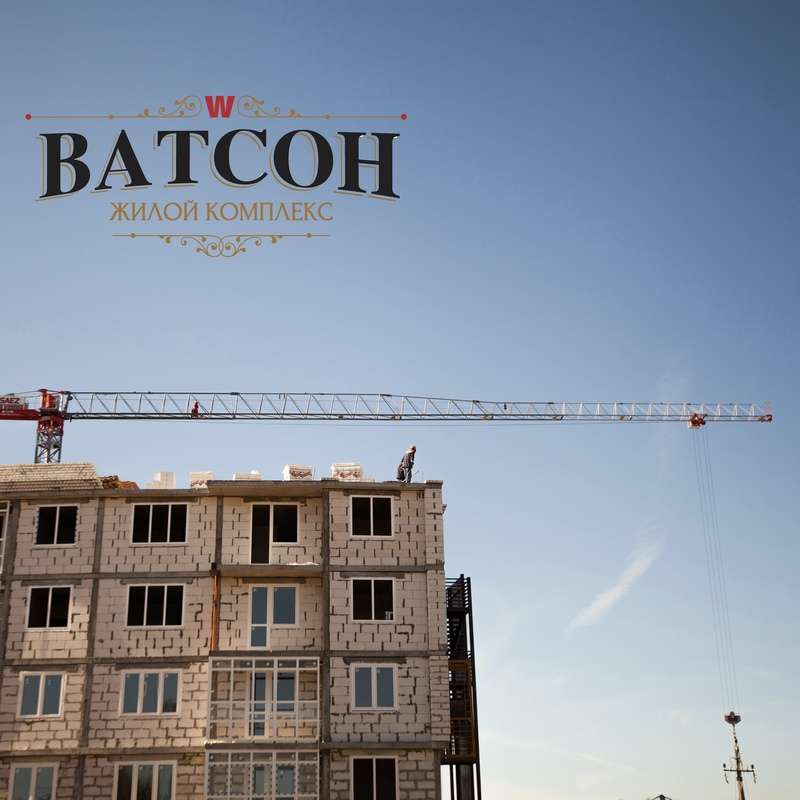

На 90% выполнены работы по монтажу светопрозрачных конструкций;
-

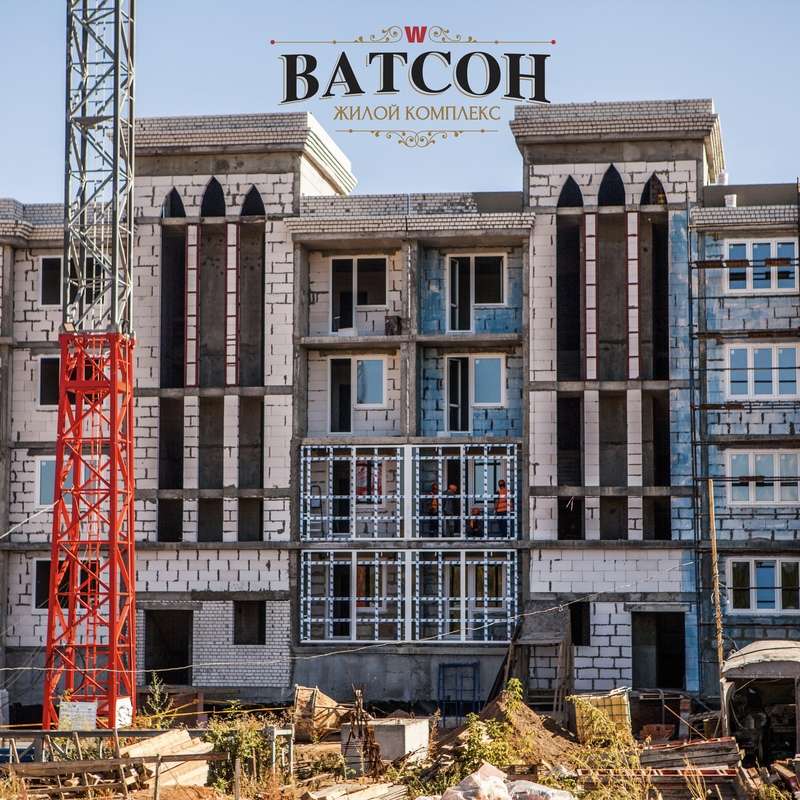

Ведутся отделочные работы;
-
Ведутся работы по монтажу внутренних инженерных сетей;
-
Закуплено лифтовое оборудование;
-
На 90% выполнены работы по монтажу внутриплощадочных сетей канализации;
-
Начаты работы по устройству наружных сетей теплоснабжения;
-
Начаты работы по устройству наружных сетей электроснабжения.
3 очередь строительства.
-

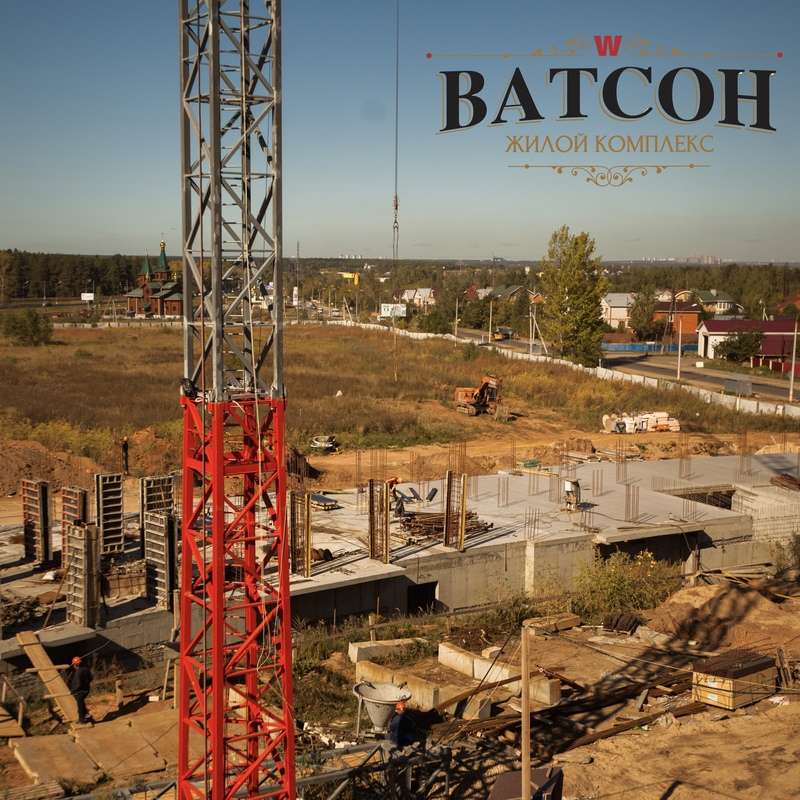

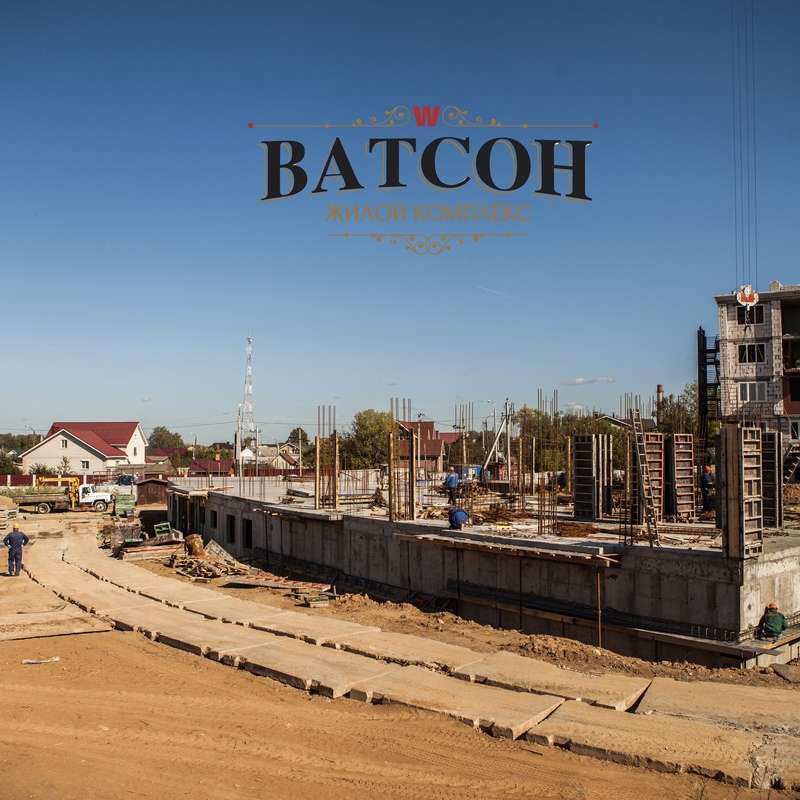

Завершены работы по возведению монолитного каркаса до отм. 0,000;
-
Ведутся работы по возведению монолитного каркаса выше отм. 0,000;
-
Ведутся работы по гидроизоляции;
-
На 90% выполнены работы по монтажу внутриплощадочных сетей канализации;
-
На 90% выполнены работы по монтажу внутриплощадочных сетей водопровода
