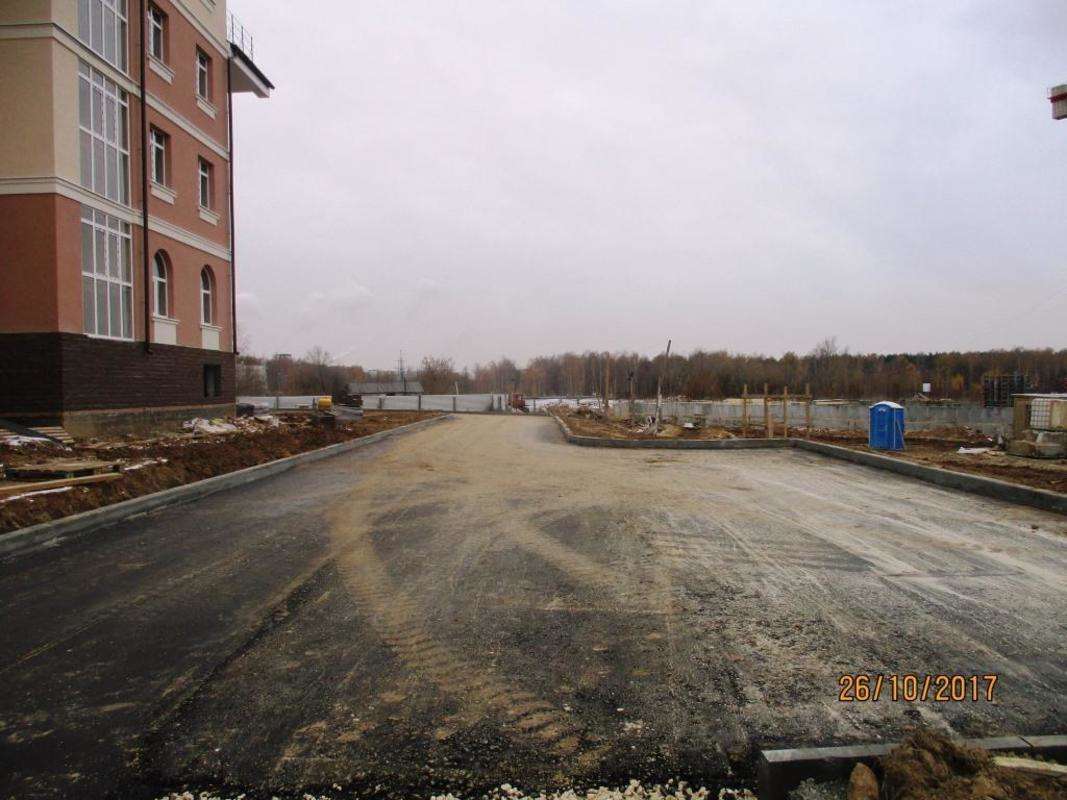

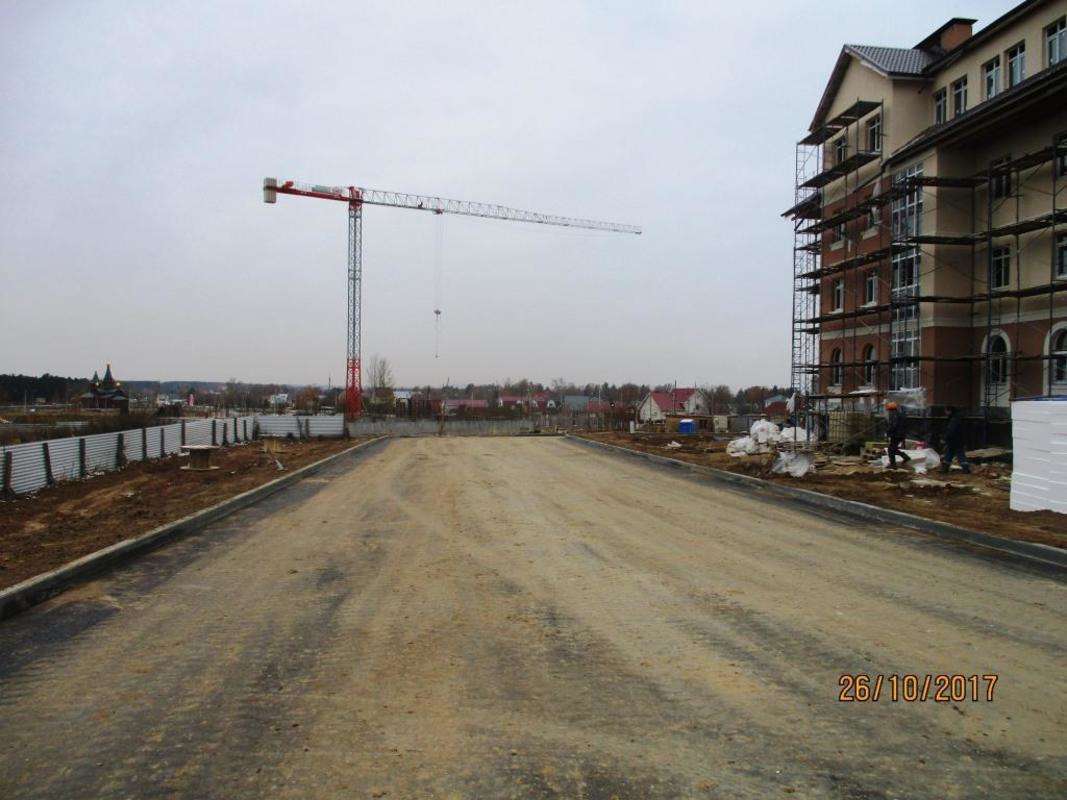

Ход строительства. Октябрь 2017
27 октября
1 очередь строительства
Инженерные сети:
-

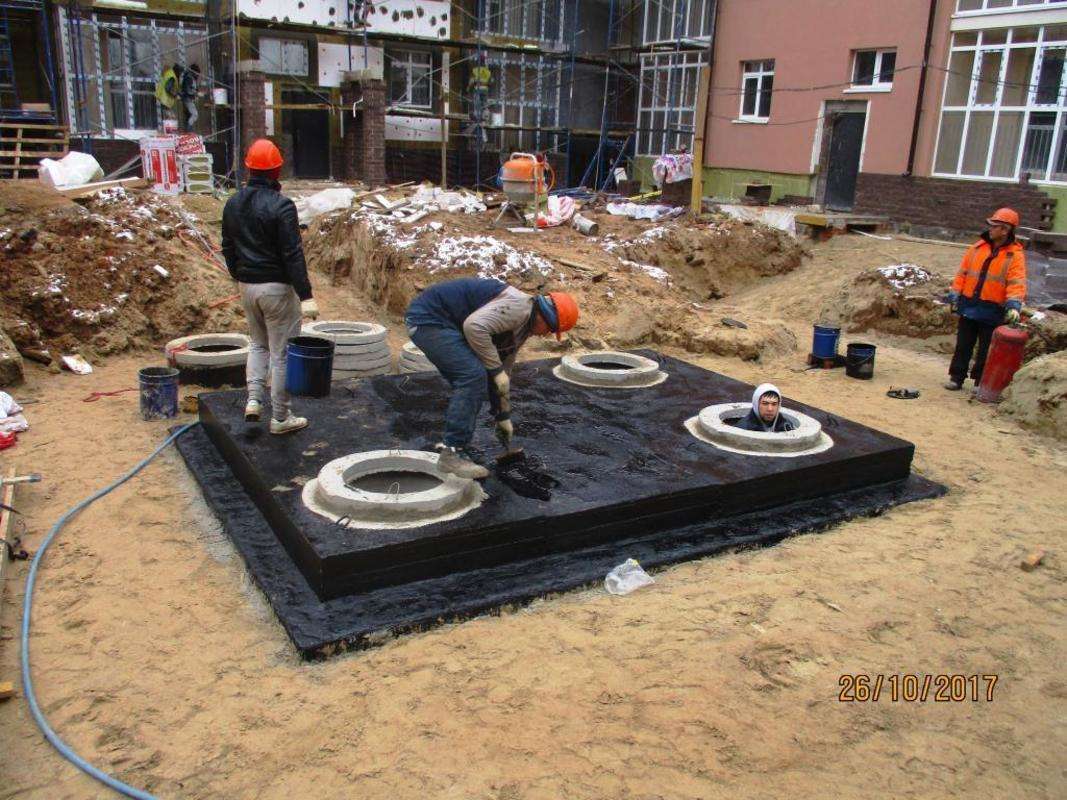

Завершены работы по устройству внеплощадочной сети канализации, смонтирована канализационная насосная станция.
-
Завершены работы по устройству внеплощадочной сети водопровода.
-
Завершены работы по устройству внутриквартальной сети канализации.
-
Завершены работы по монтажу внутриплощадочной сети водопровода.
-
Завершены работы по прокладке внутриплощадочных сетей электроснабжения.
-

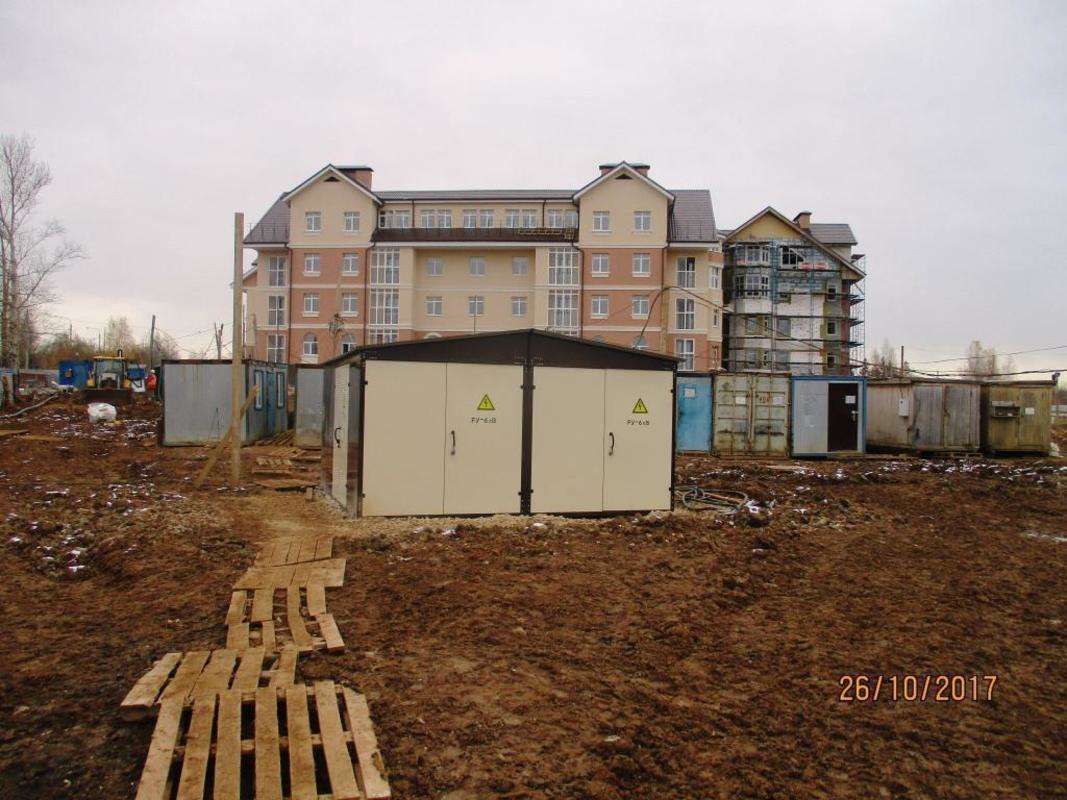

На ТП подано напряжение по постоянной схеме
-

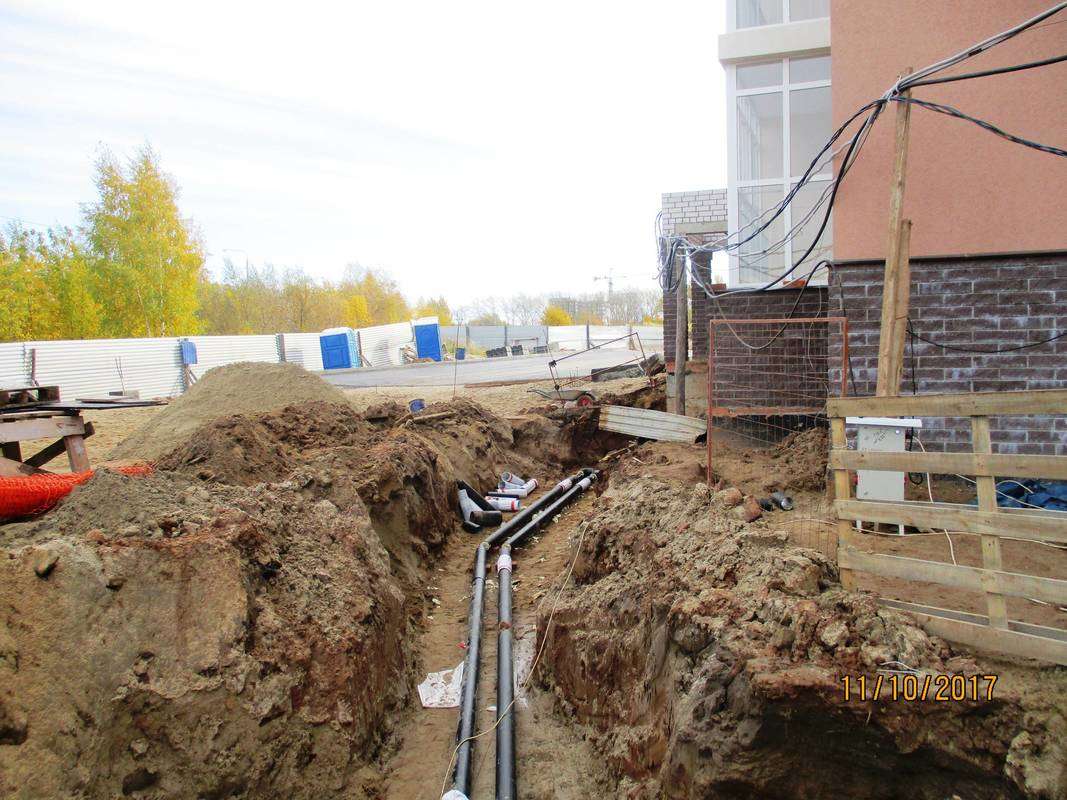

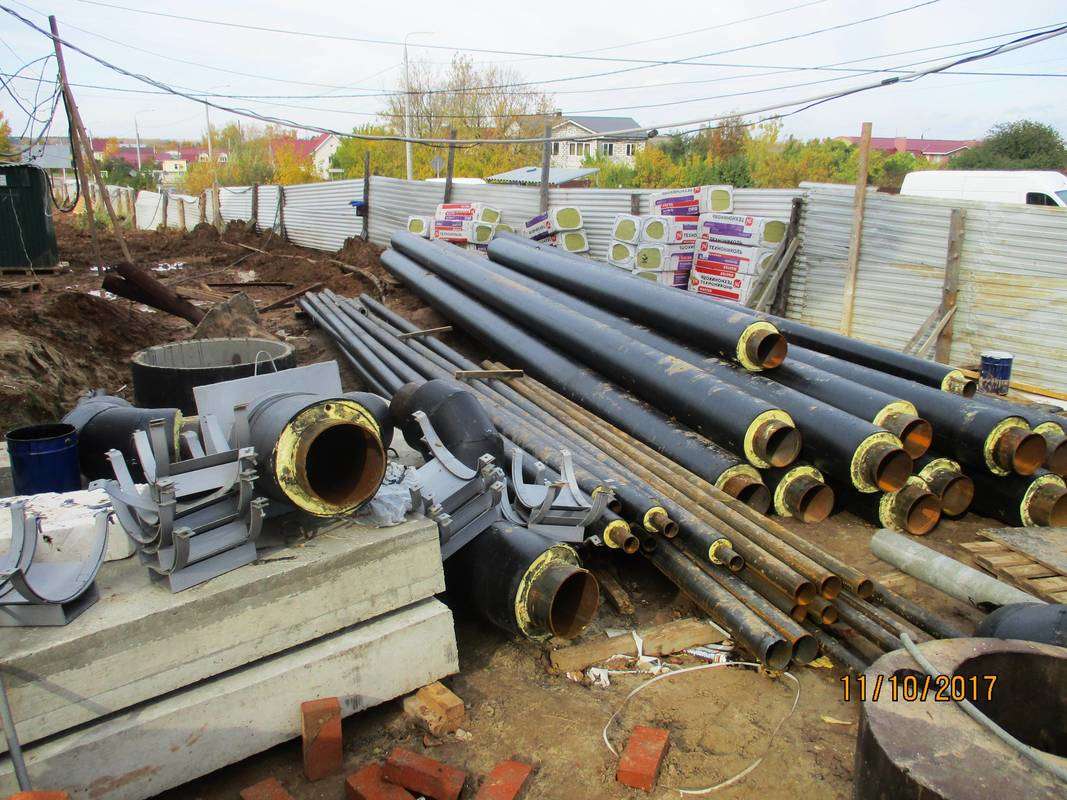

Активно ведутся работы по прокладке сетей теплоснабжения.
-

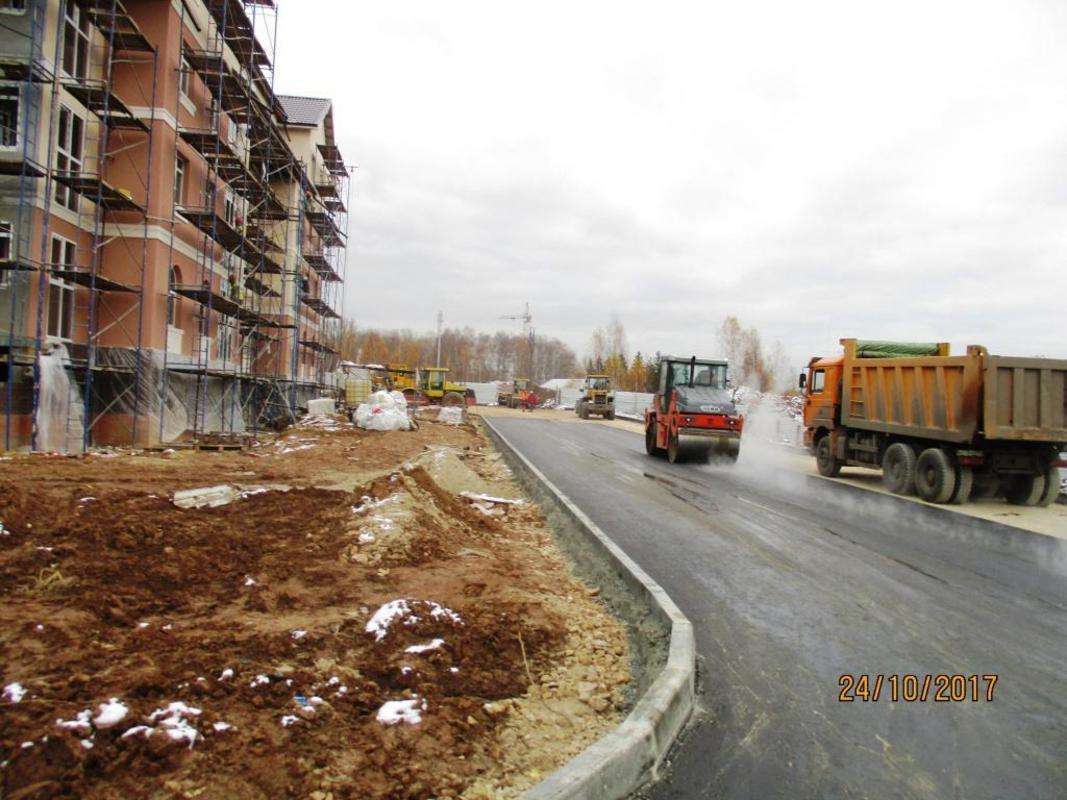

Ведутся работы по монтажу наружнего освещения, закуплены современные светодиодные светильники.
-

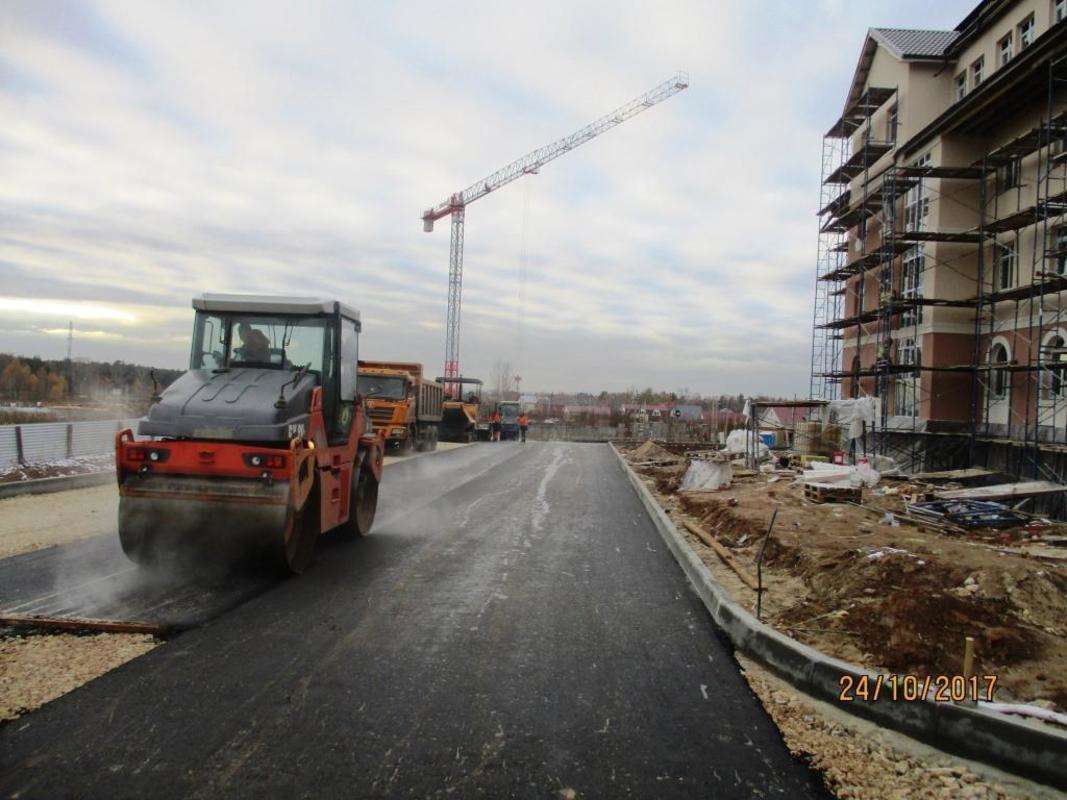

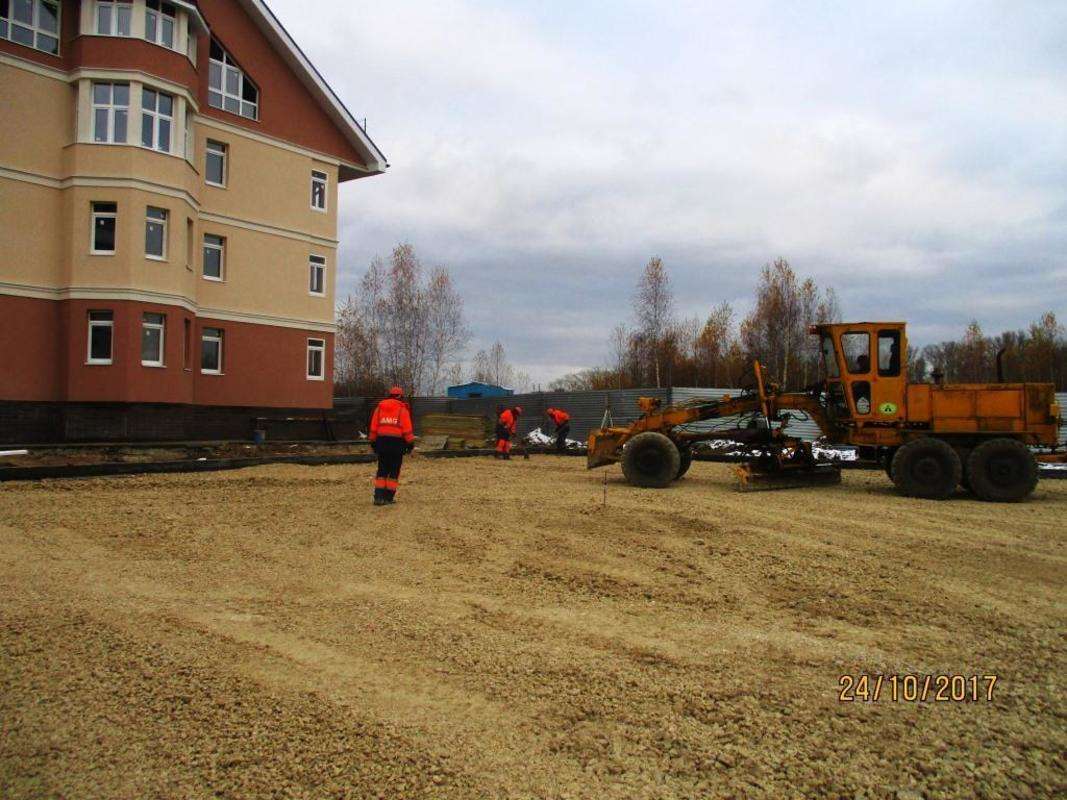

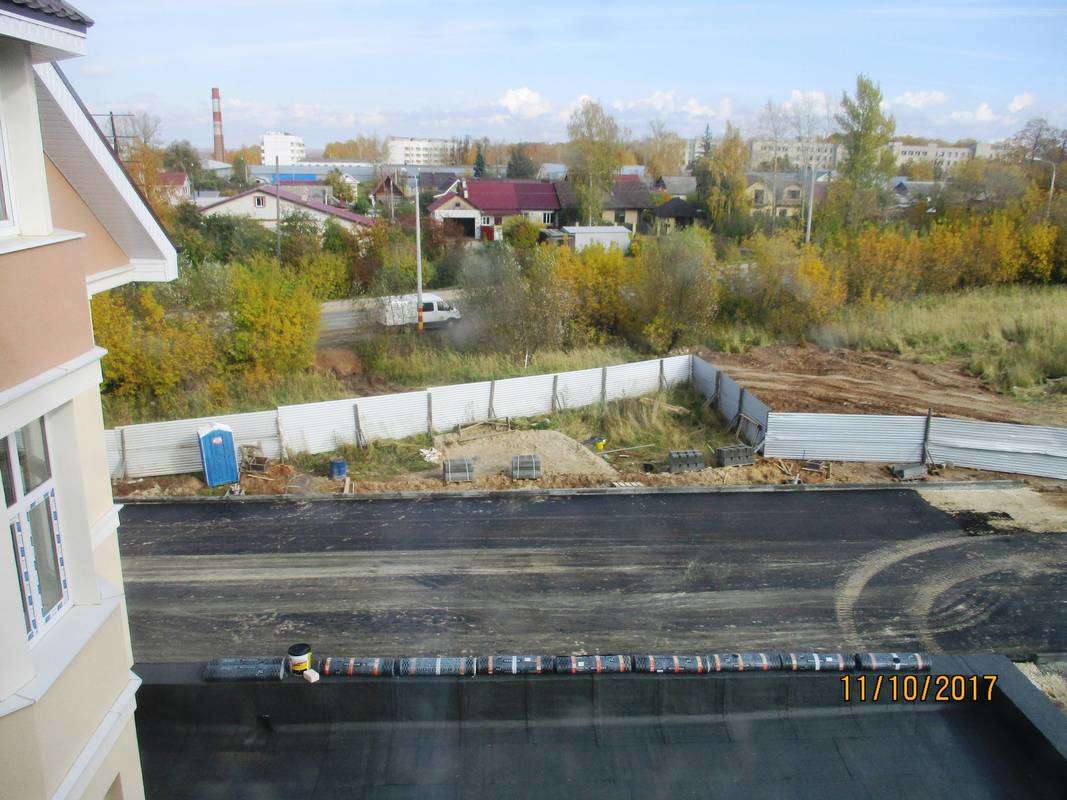

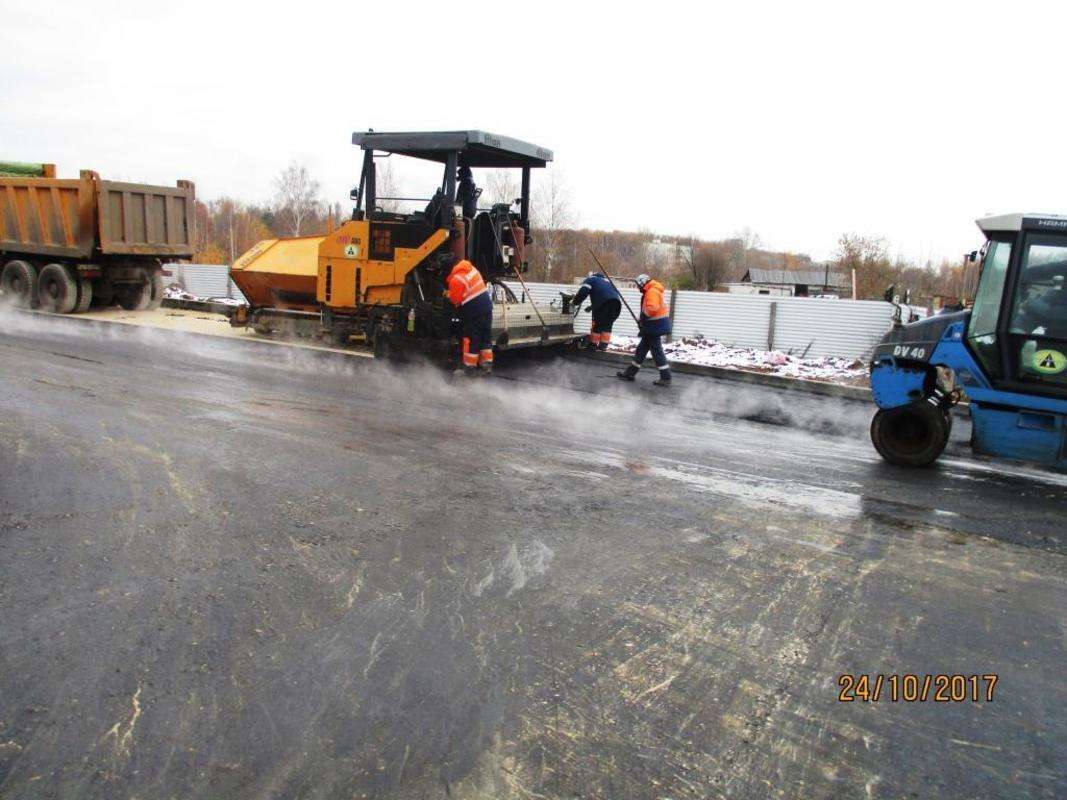

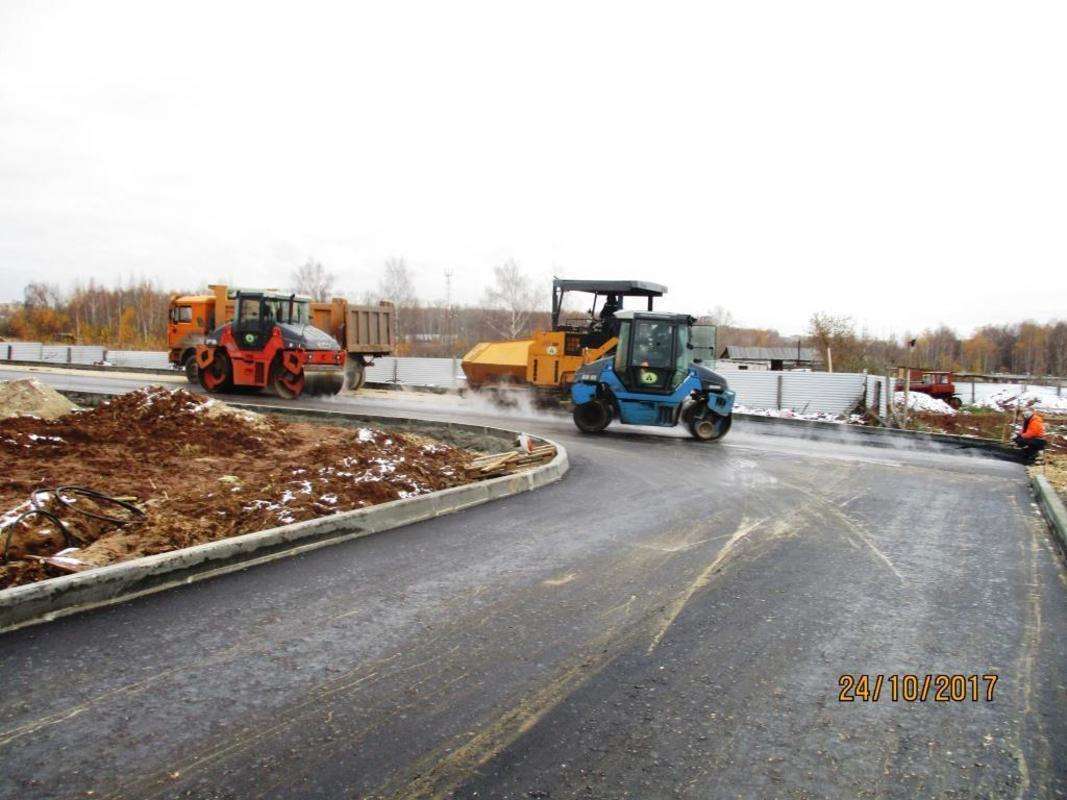

Активно ведутся работы по благоустройству, закуплено оборудование детской и спортивной площадок

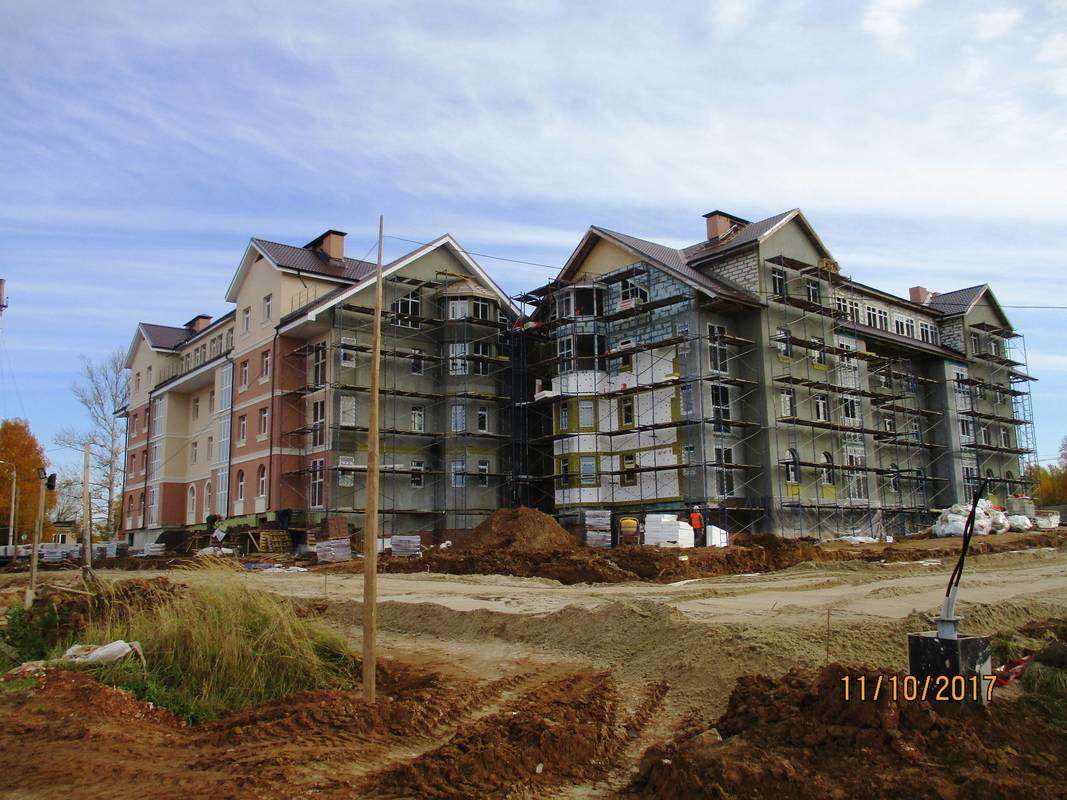

Строительно-монтажные работы по домам:
-

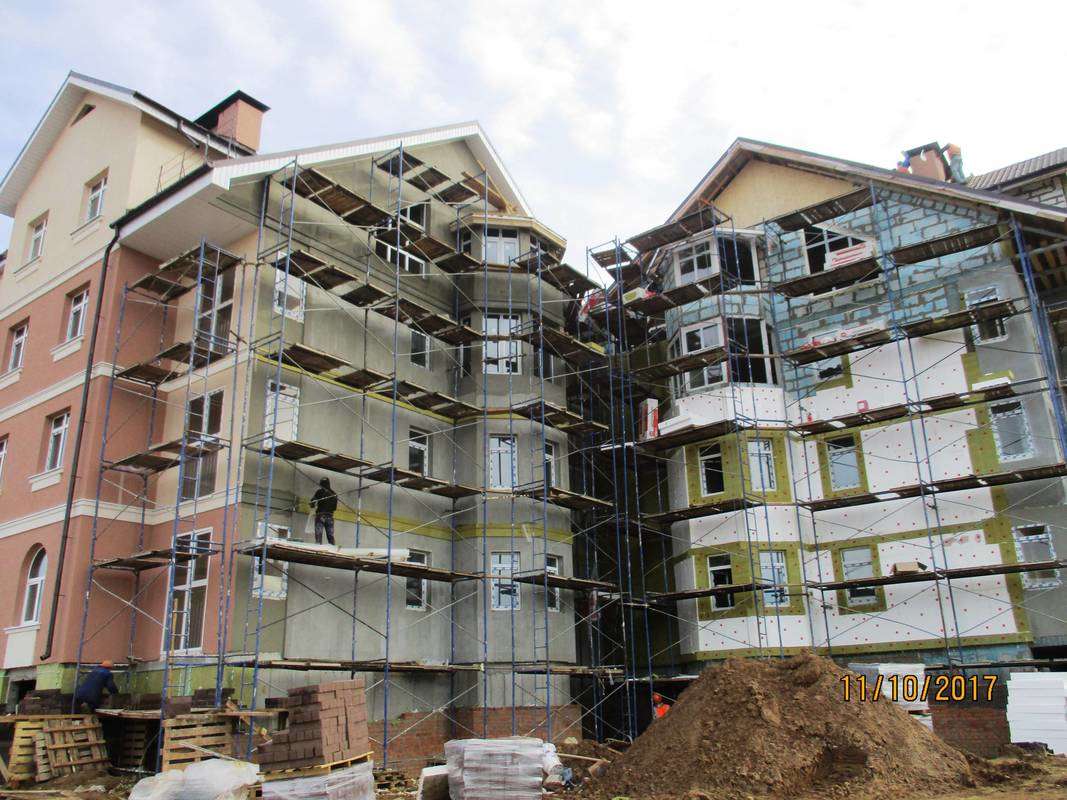

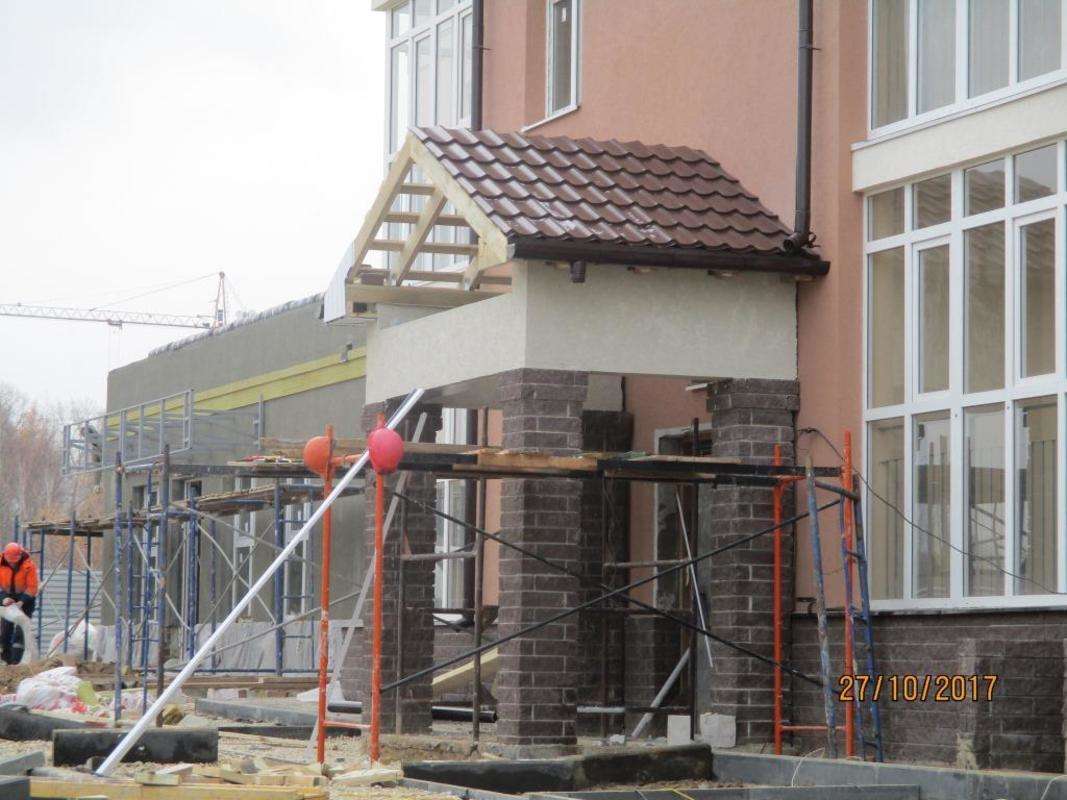

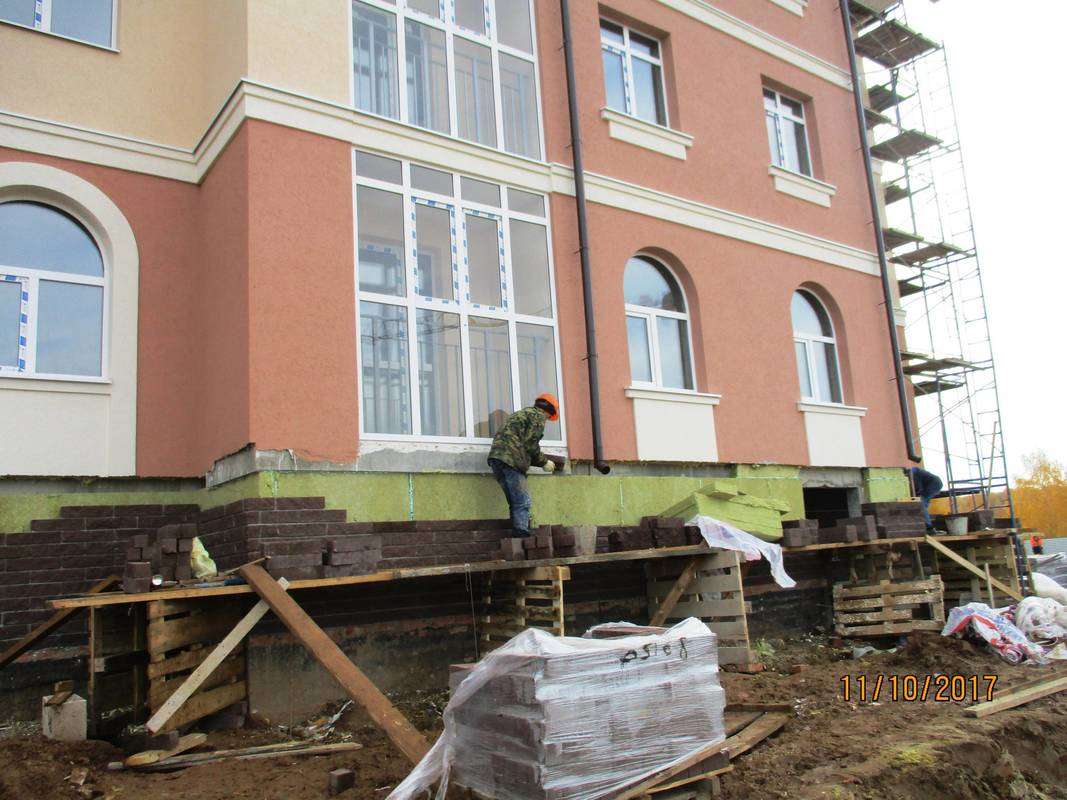

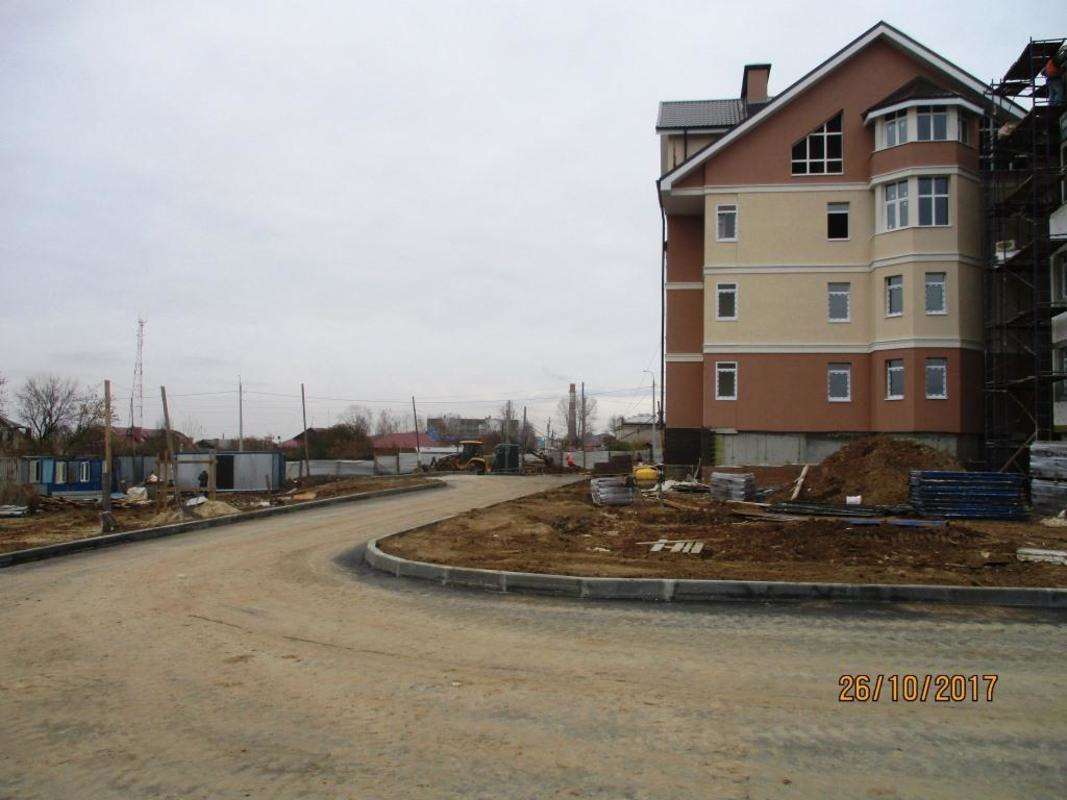

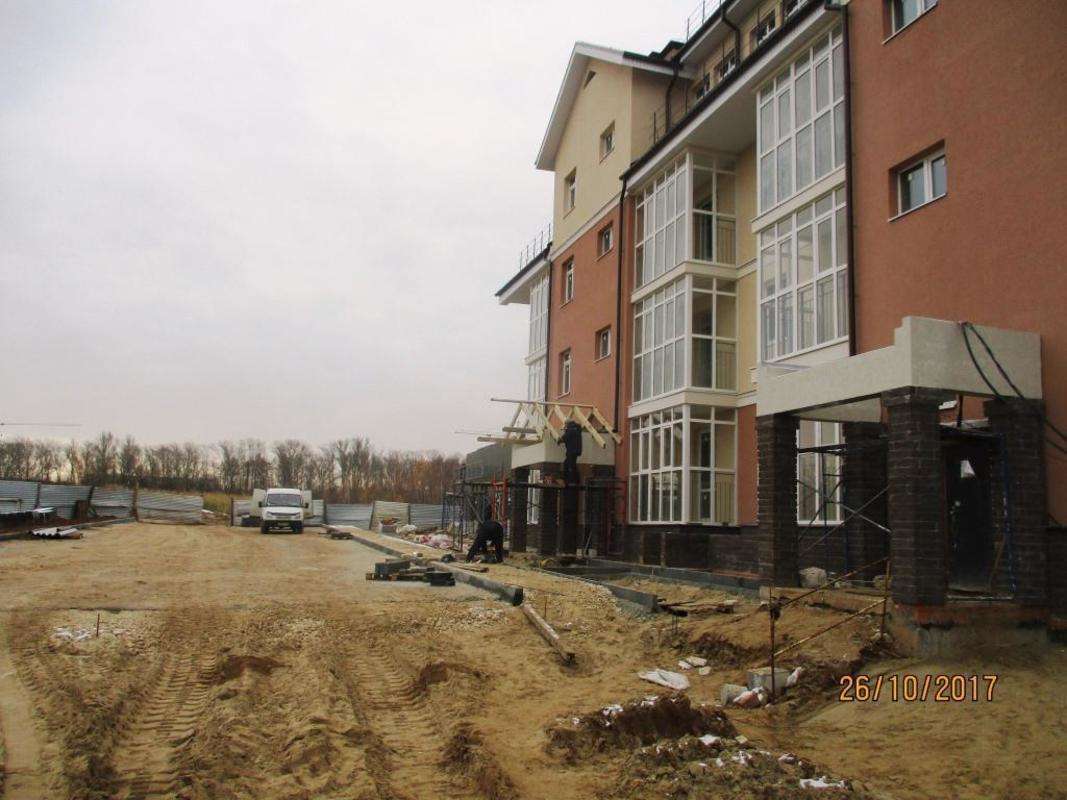

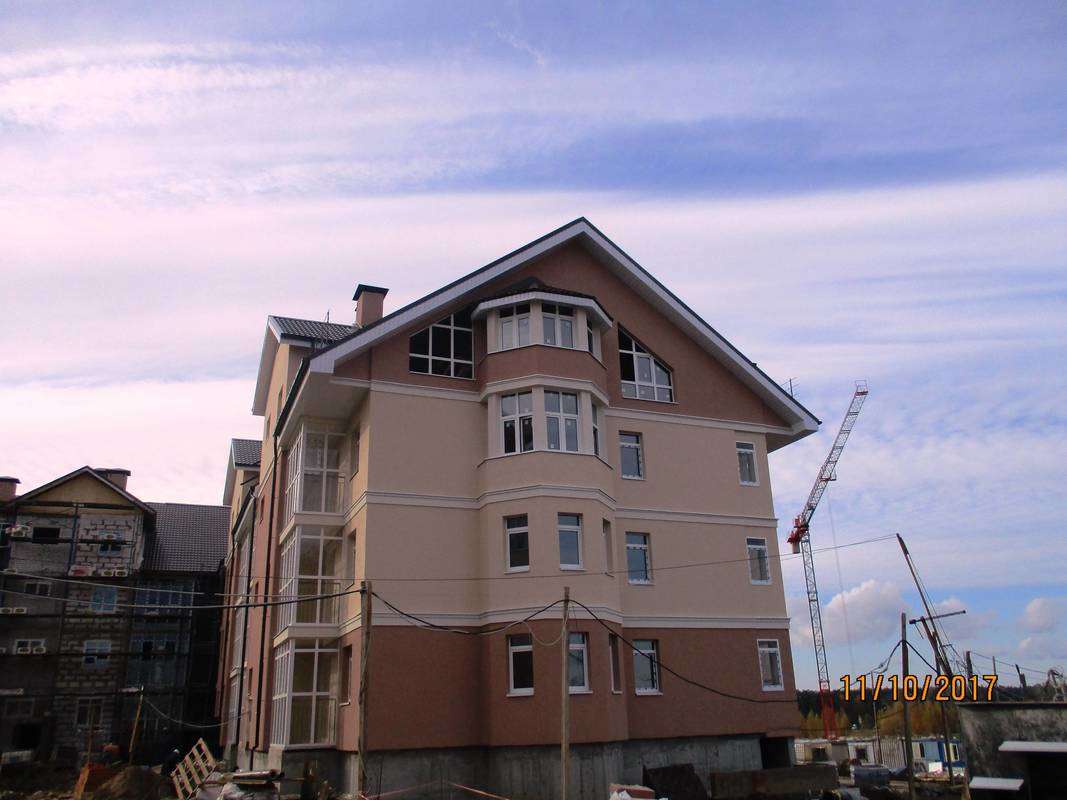

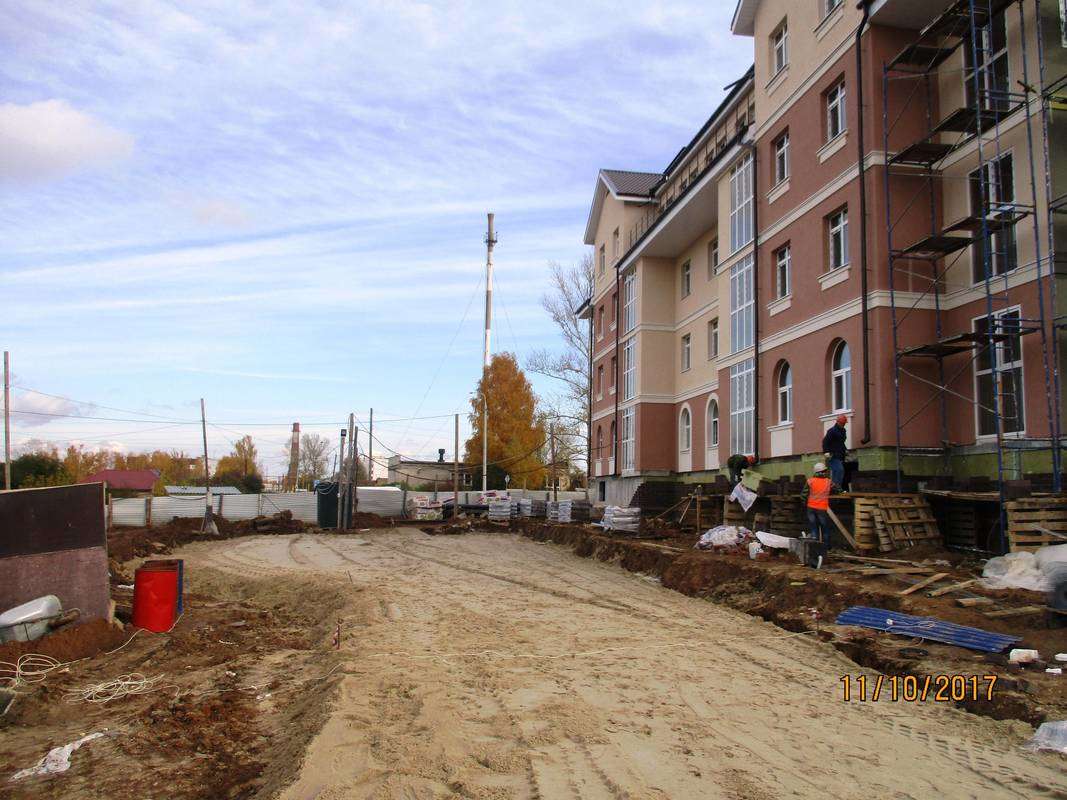

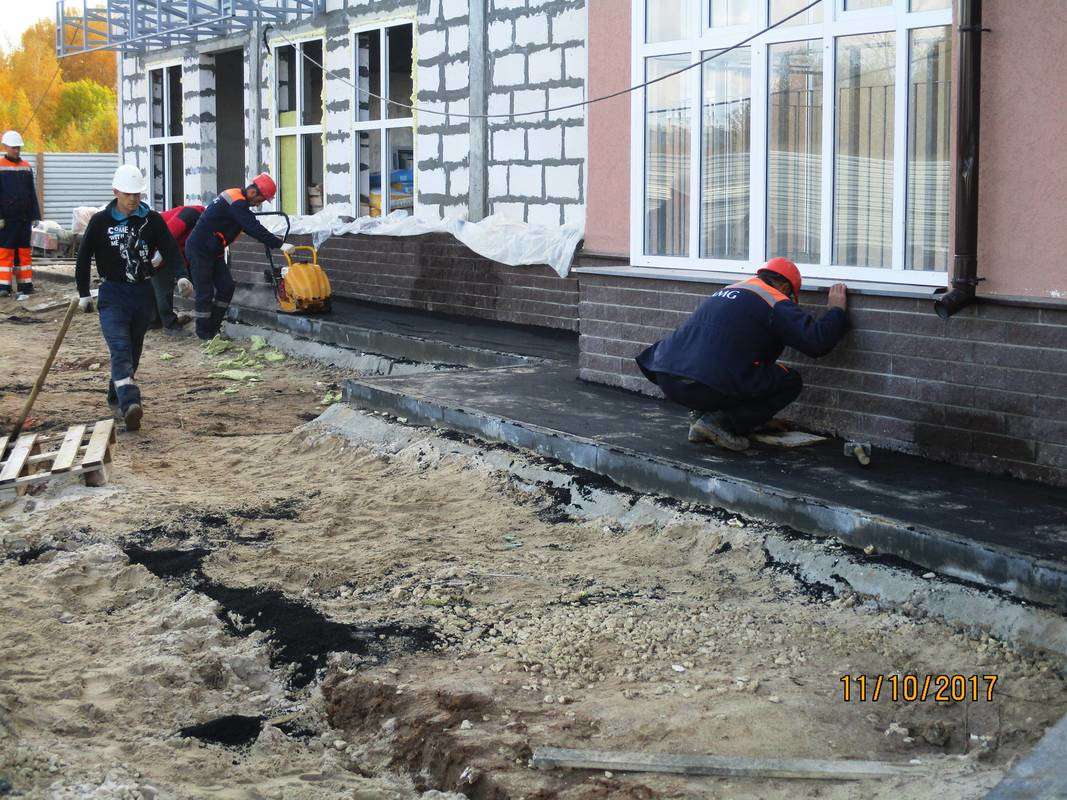

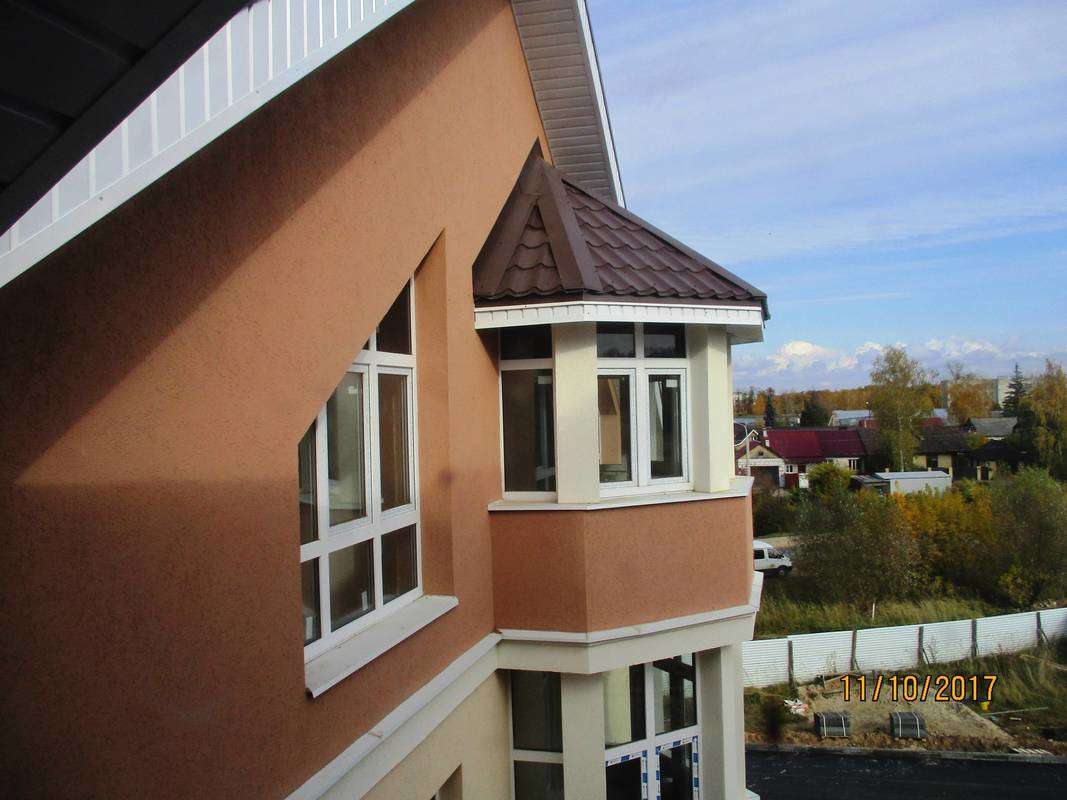

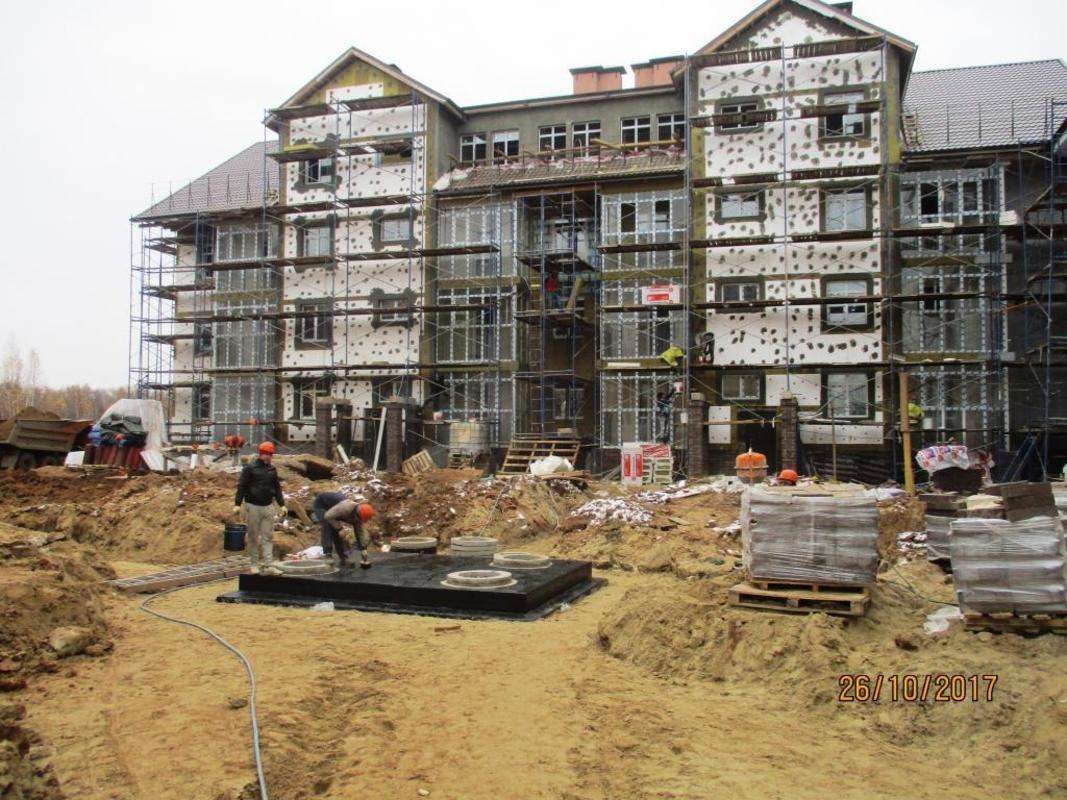

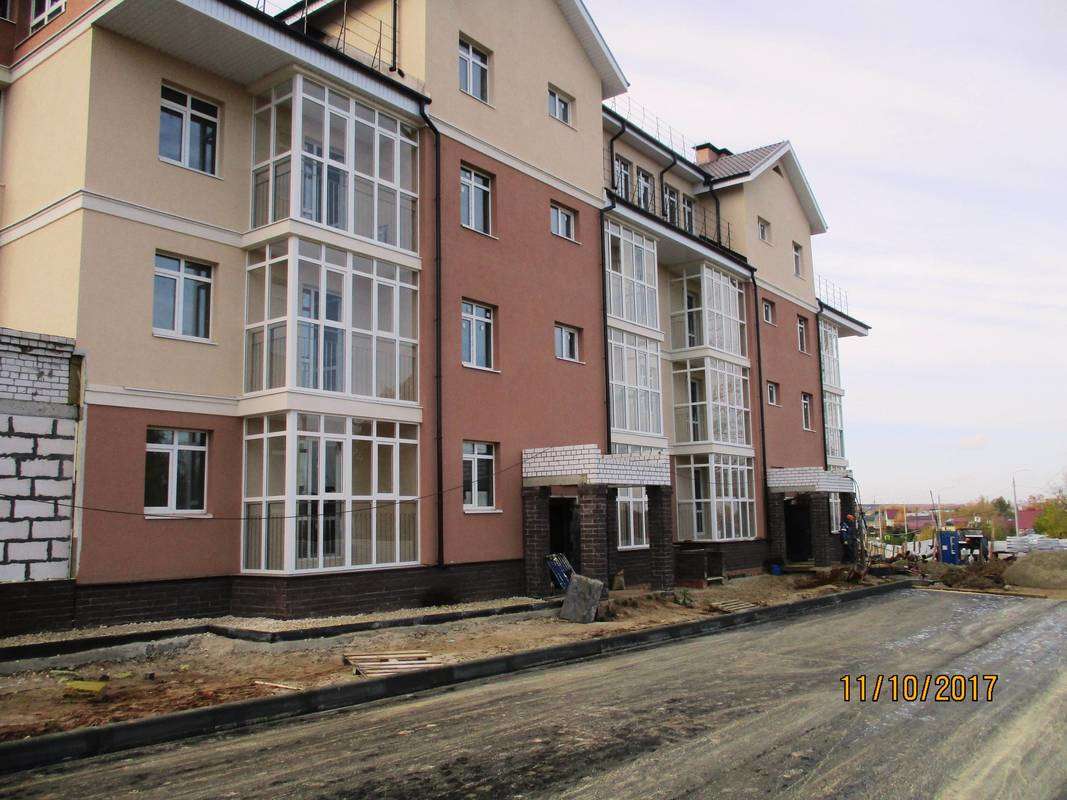

В стадии завершения фасадные работы на доме 1в
-

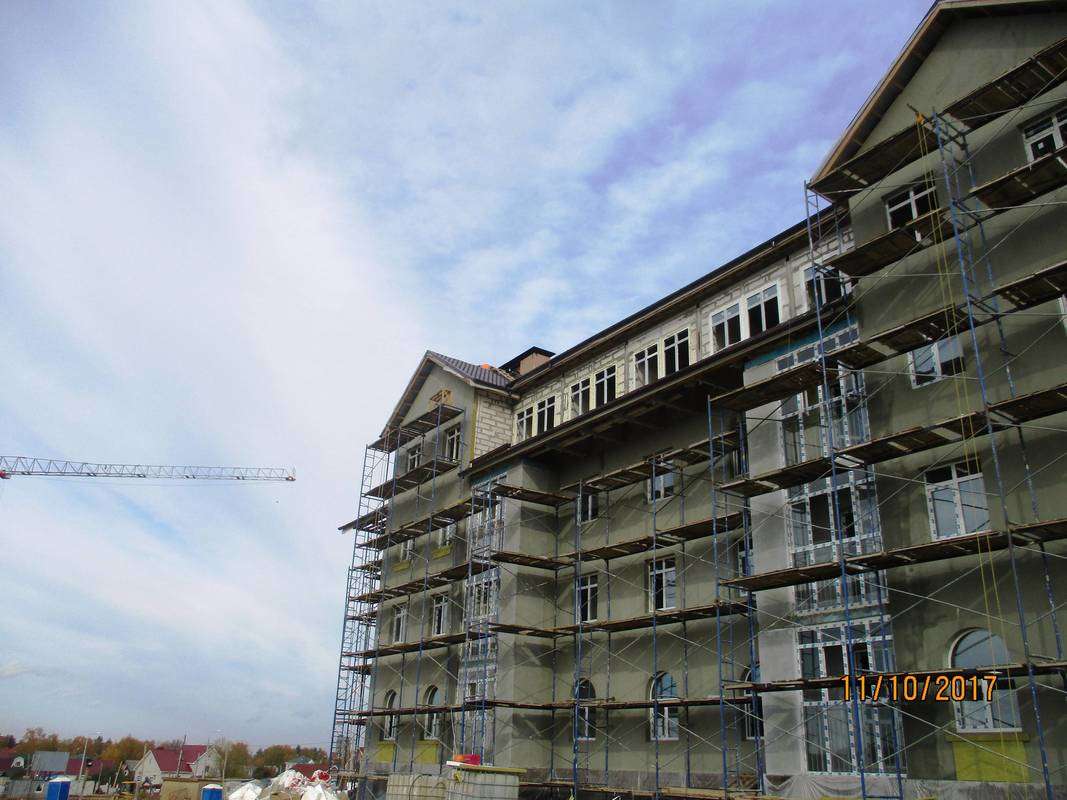

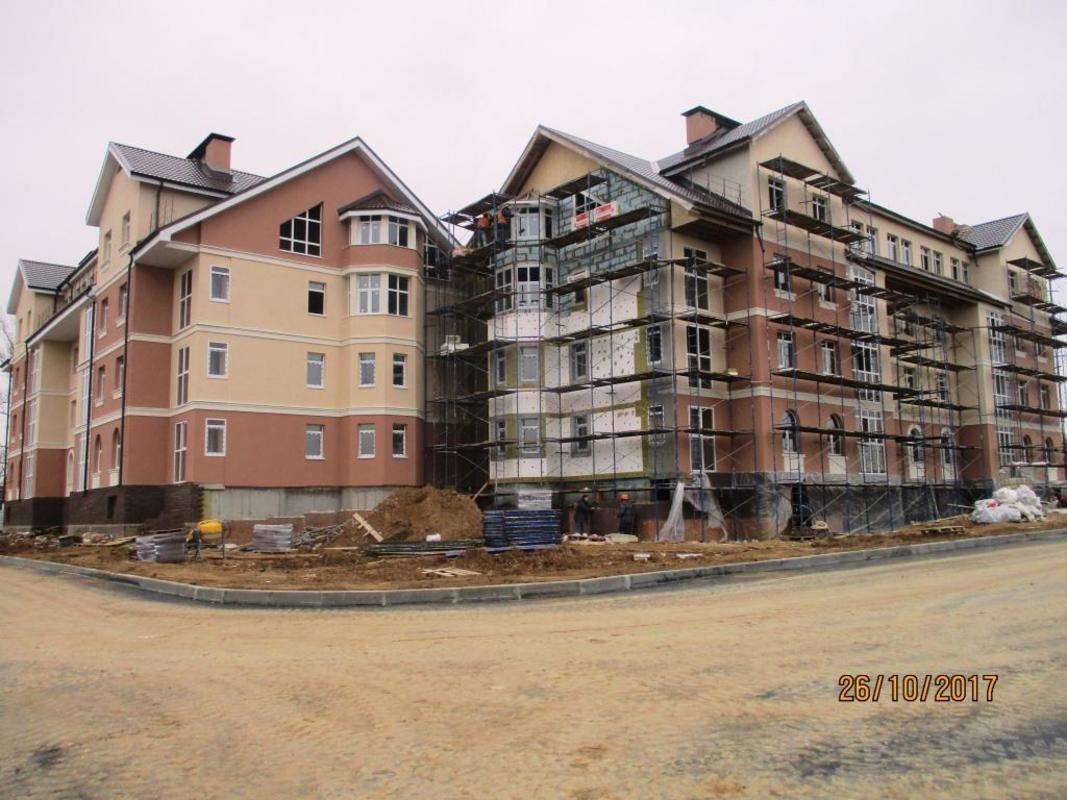

Активно ведутся фасадные работы на доме 1б
-

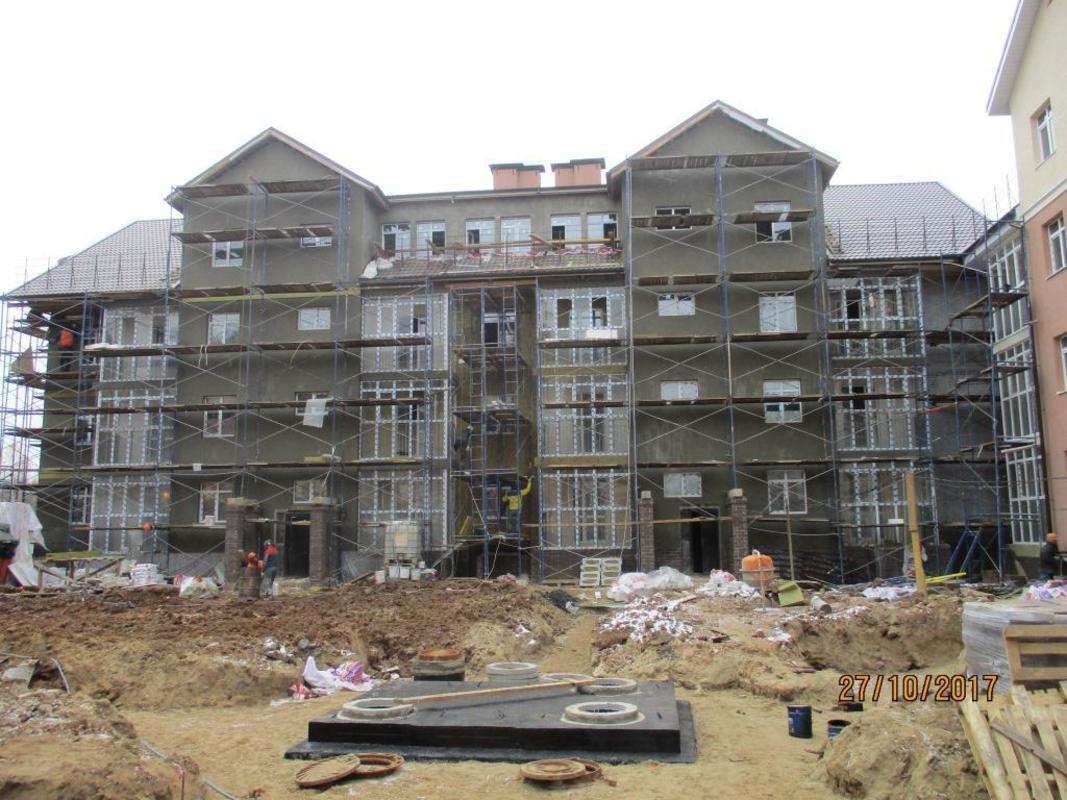

Завершены работы по монтажу кровли дома 1в.
-
В стадии завершения работы по монтажу кровли дома 1б.
-
В стадии окончания работы по остеклению на всех домах.
-

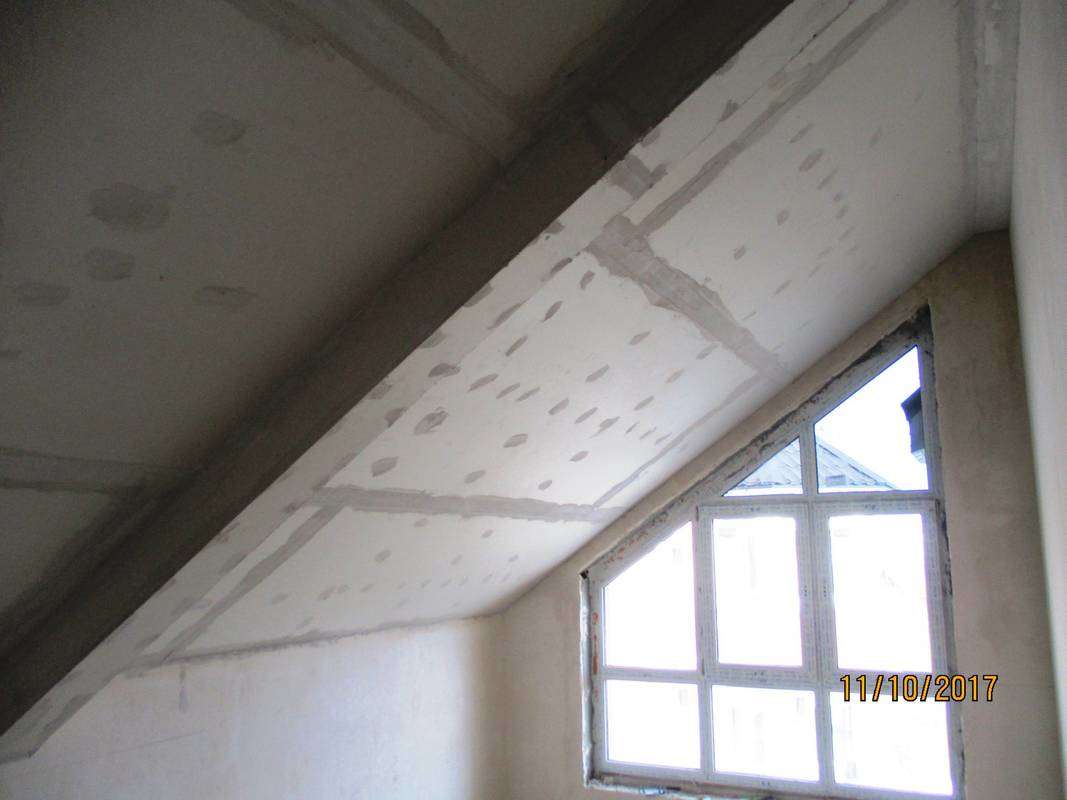

В стадии завершения работы по монтажу внутренней системы электроснабжения на всех домах.
-
Близятся к завершению работы по монтажу внутренних систем водопровода, канализации, отопления в доме 1
-
В завершающей стадии работы по монтажу внутренних систем канализации, водопровода, отопления в доме 1а.
-
Активно ведутся работы по монтажу внутренних систем канализации, водопровода, отопления в домах 1в,1б
-
Ведутся работы по монтажу слаботочных телекоммуникационных сетей: телевидение, интернет, телефонизация, радиофикация.
-

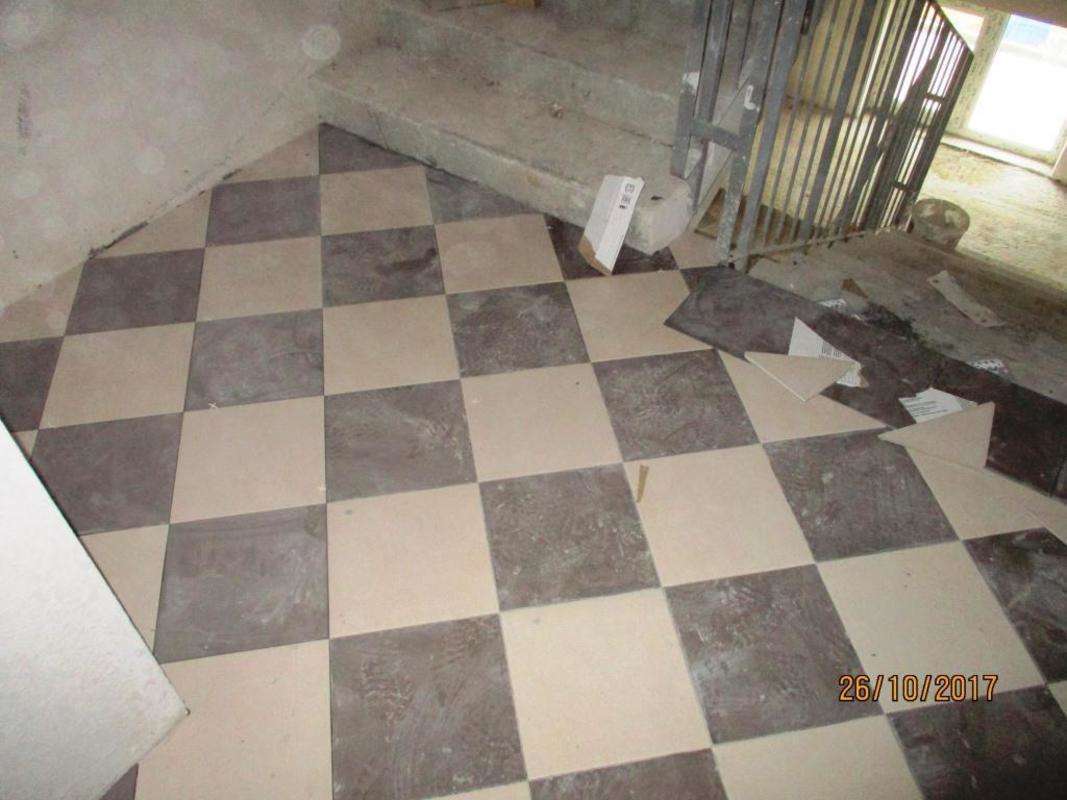

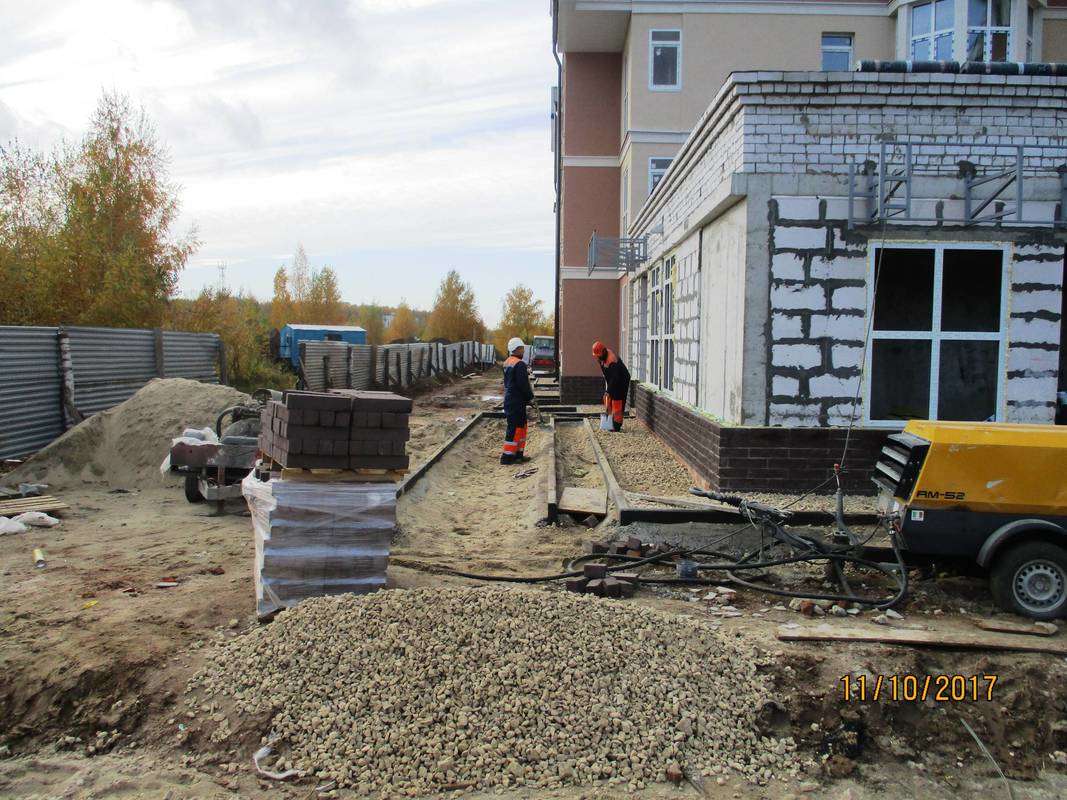

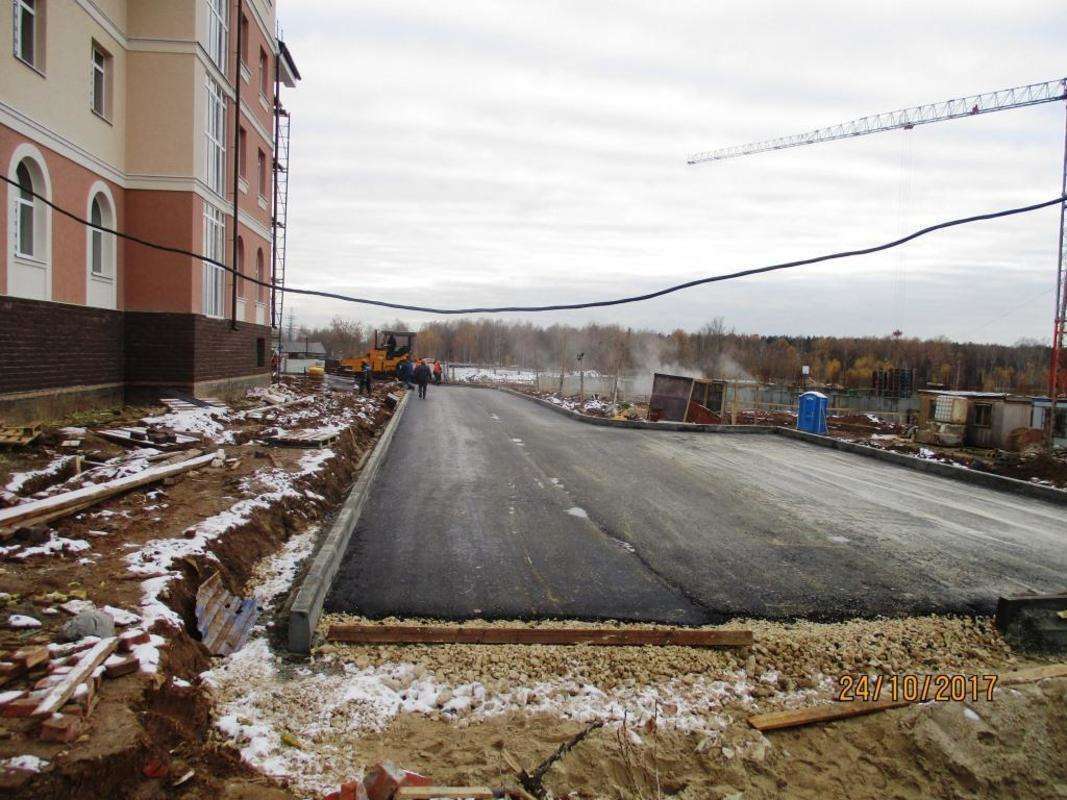

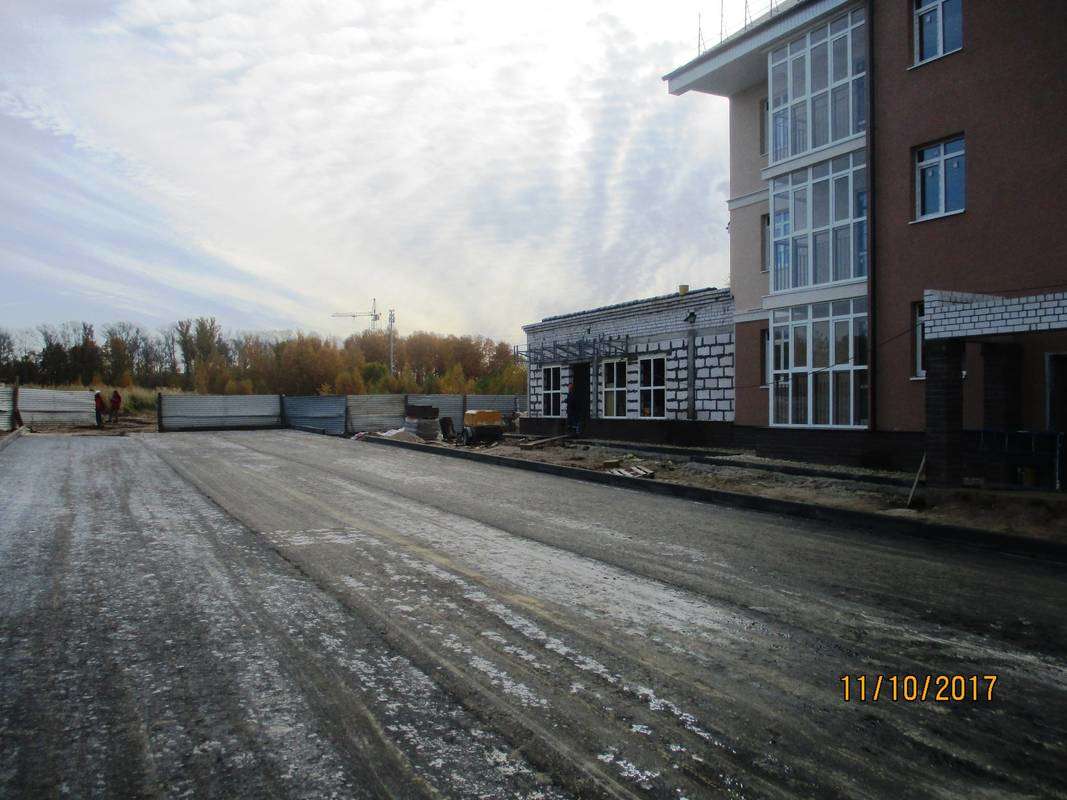

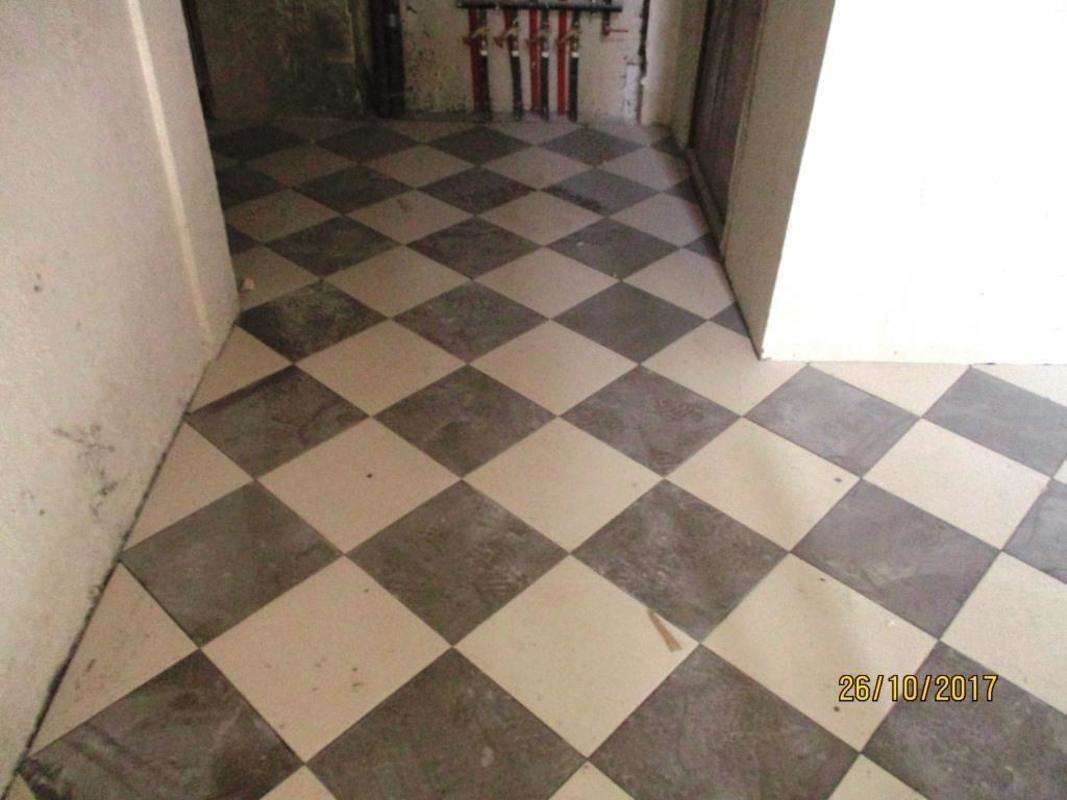

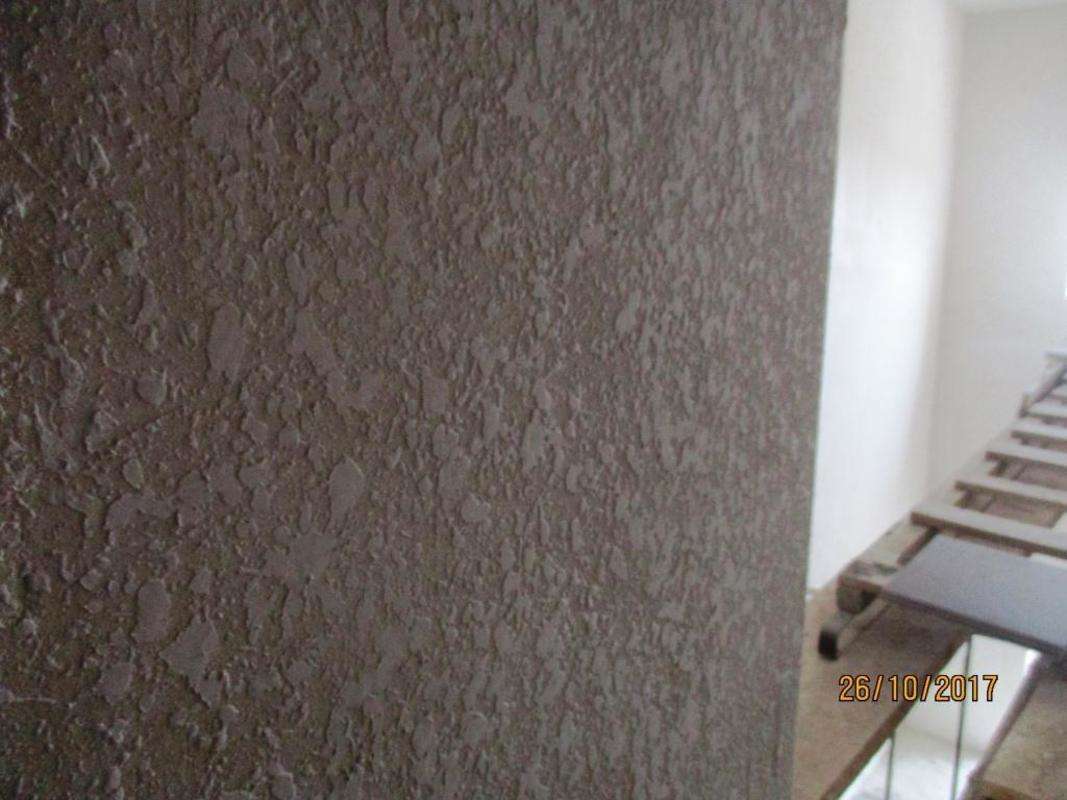

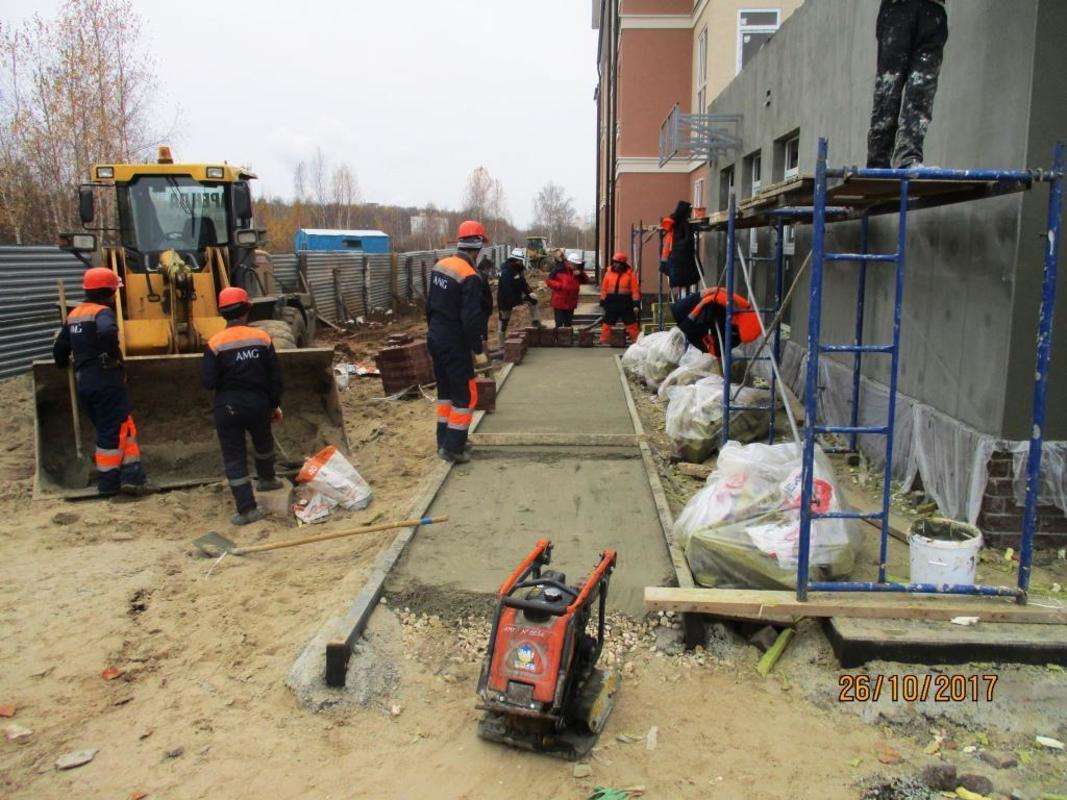

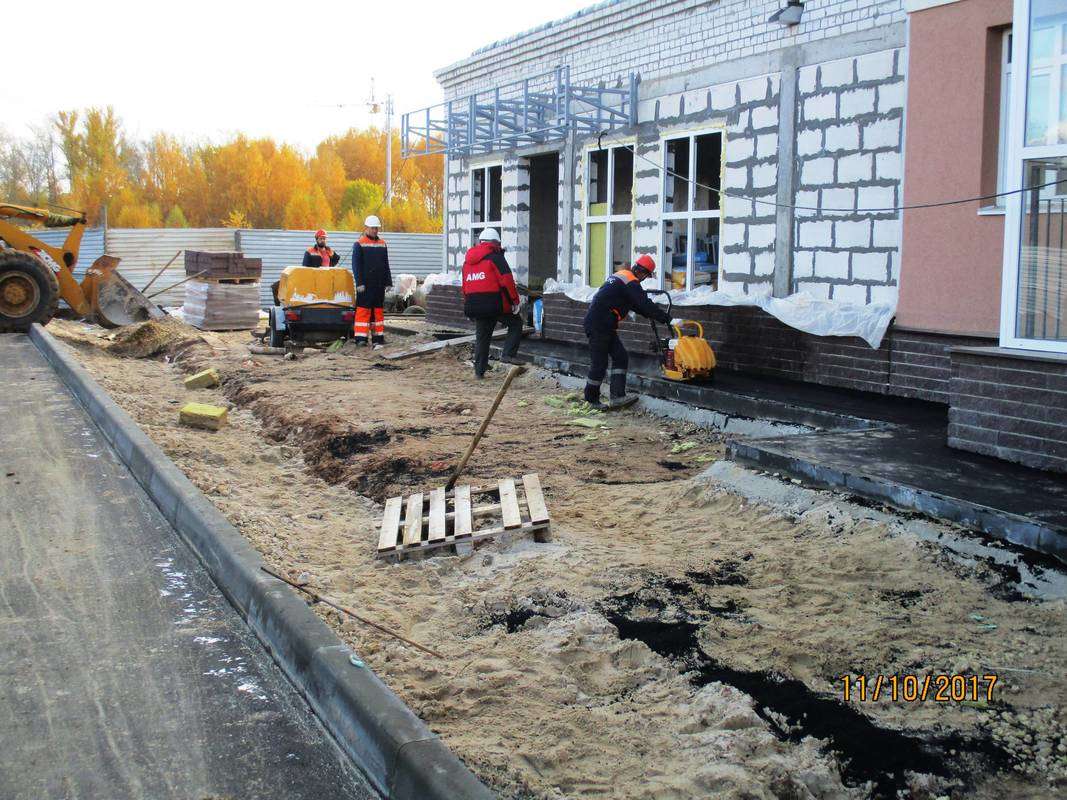

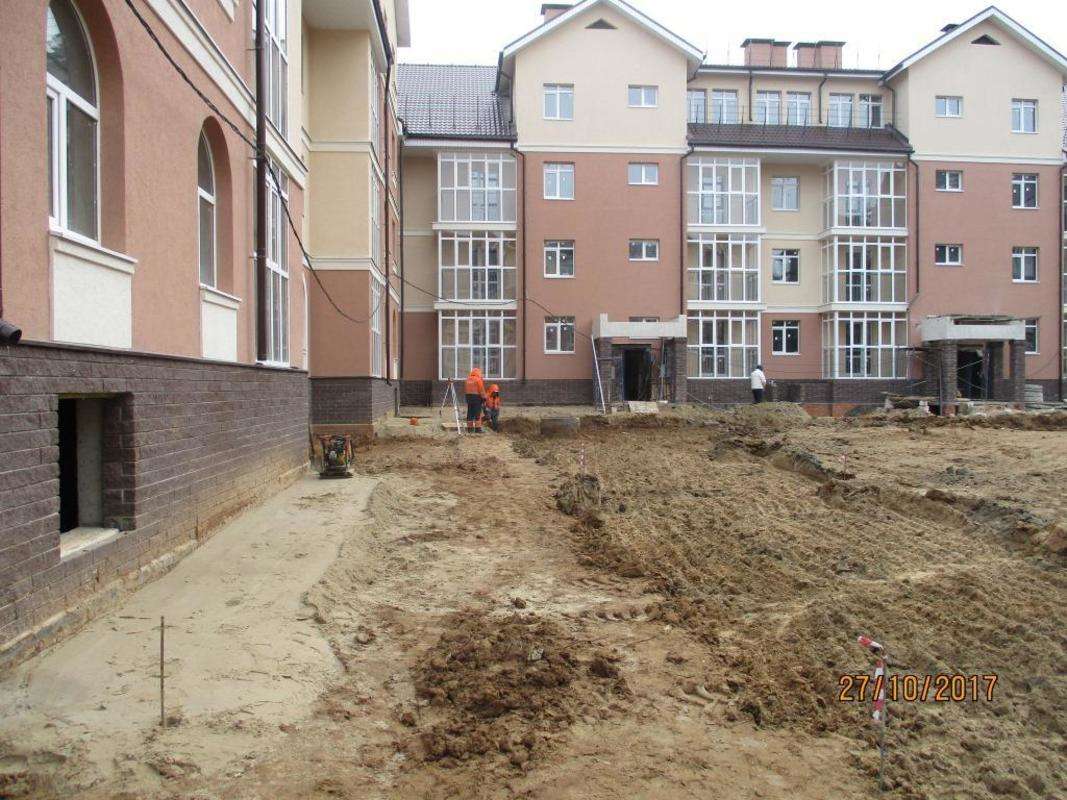

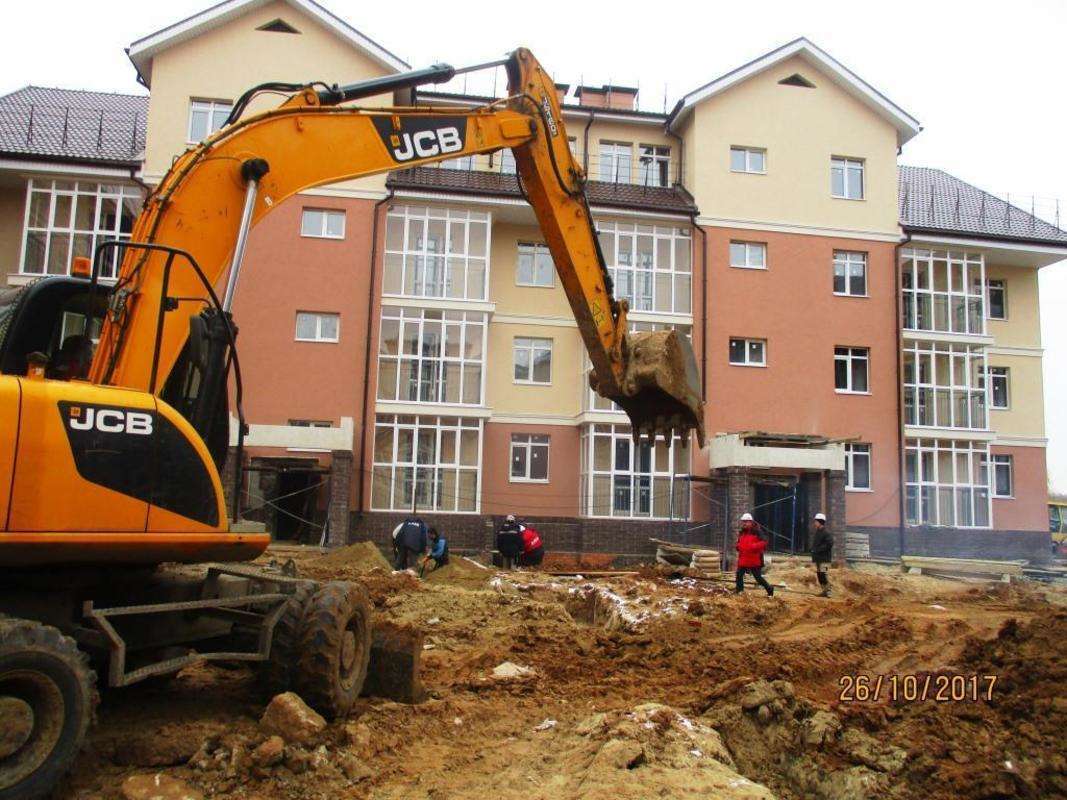

Активно ведутся работы по чистовой отделке мест общего пользования.

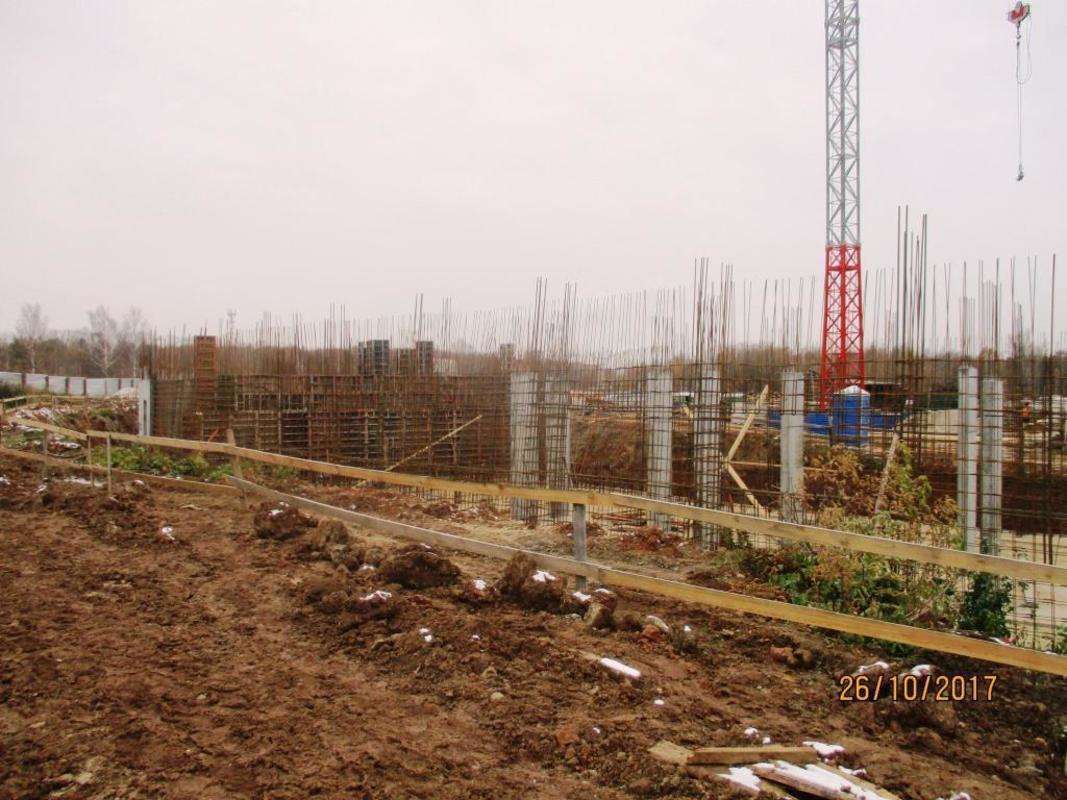

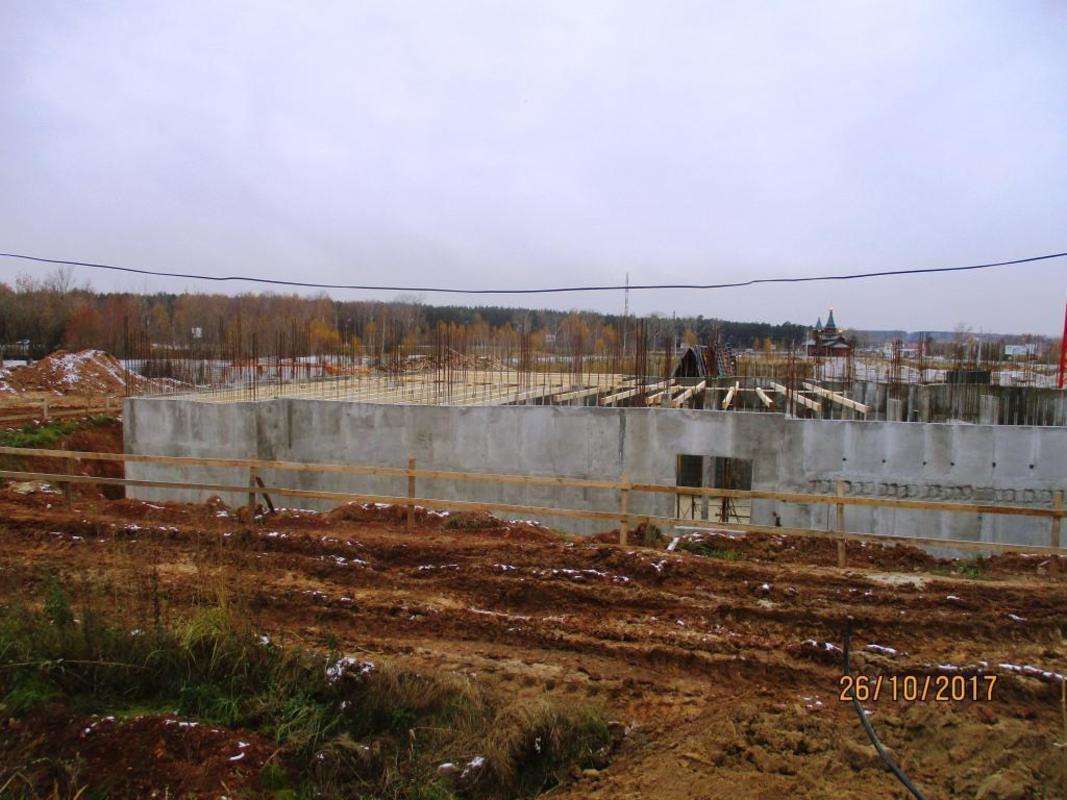

2 очередь строительства:
-

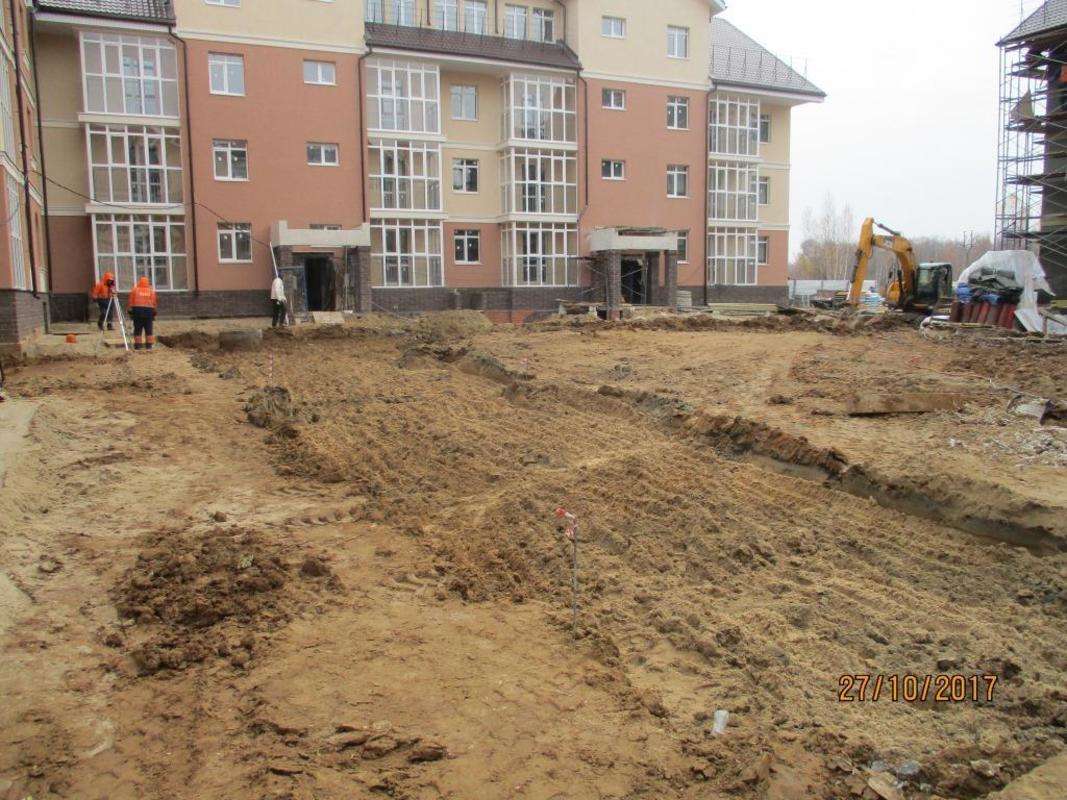

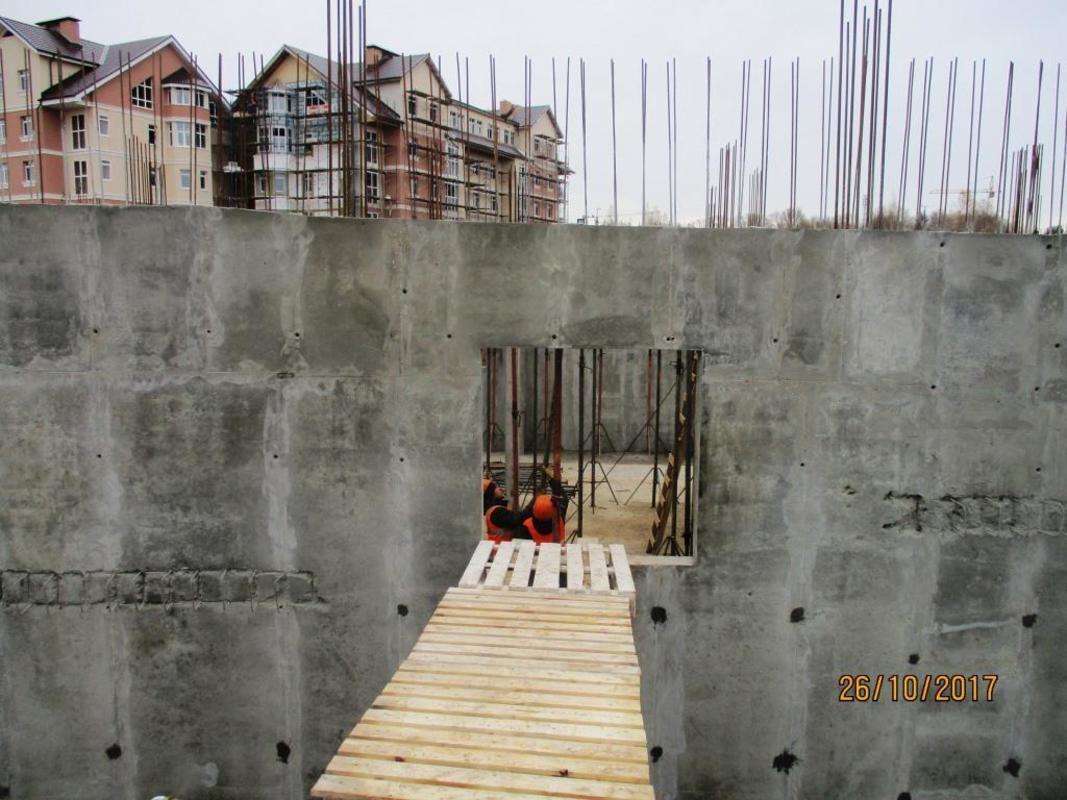

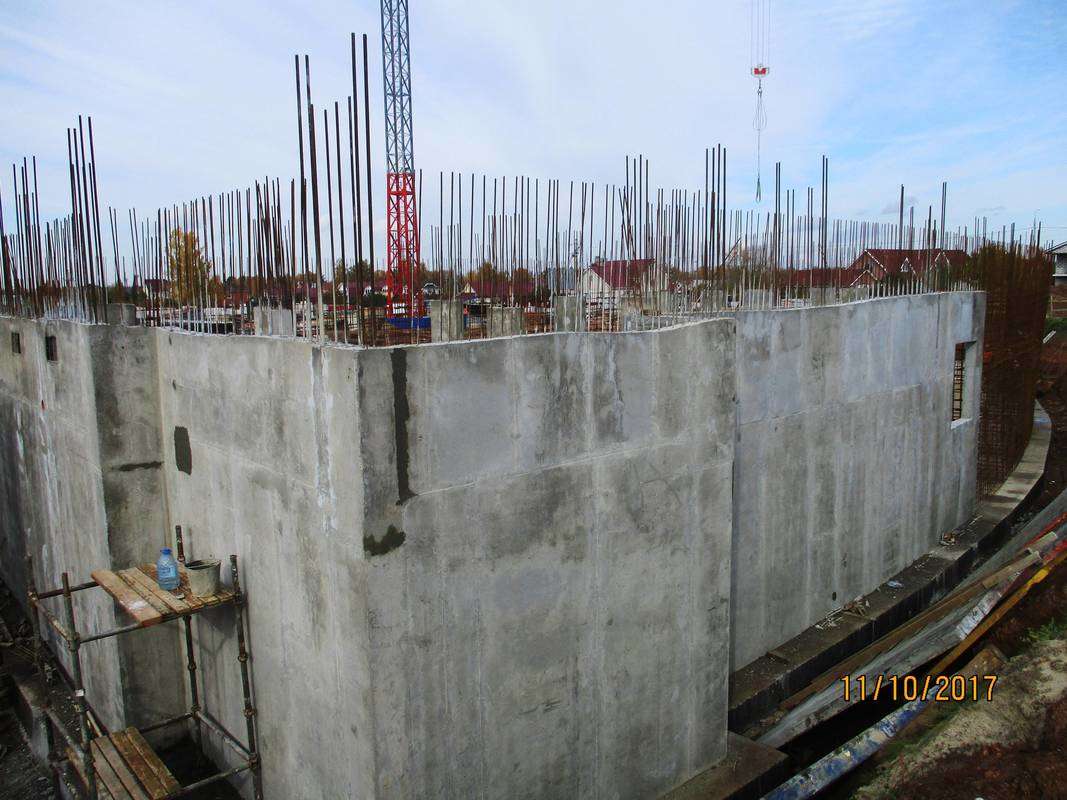

Завершены монолитные работы по фундаментной плите;
-
Выполнены работы по гидроизоляции фундаментной плиты;
-

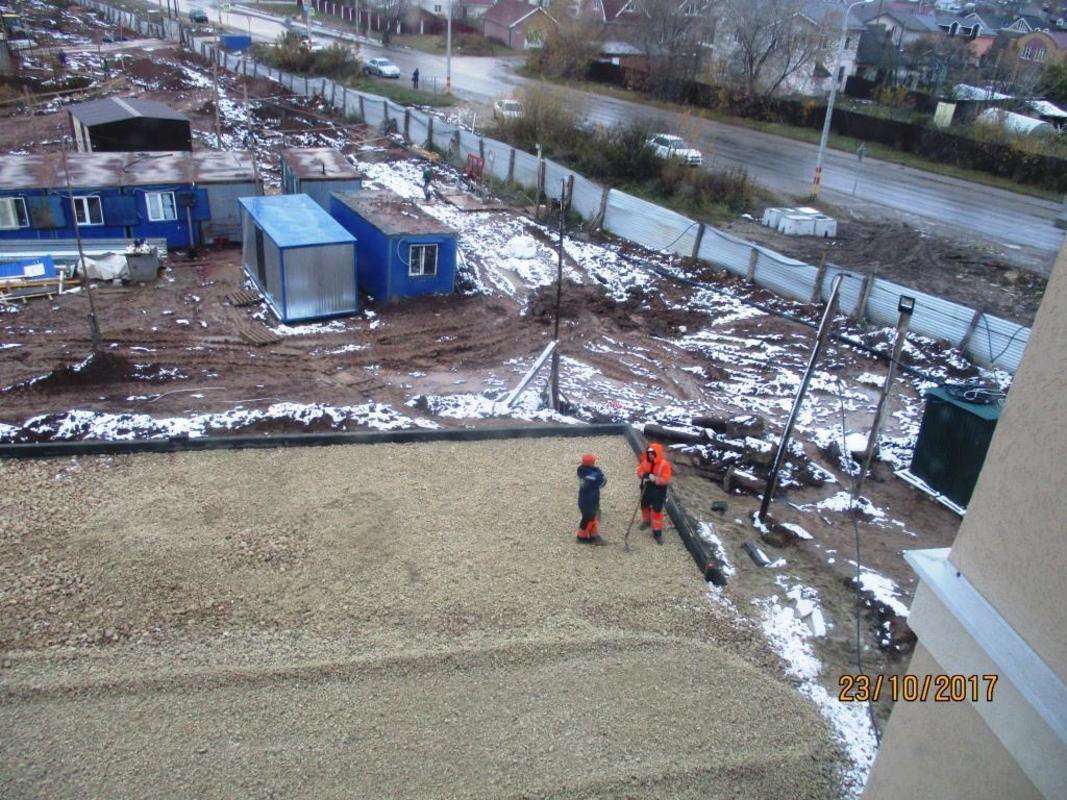

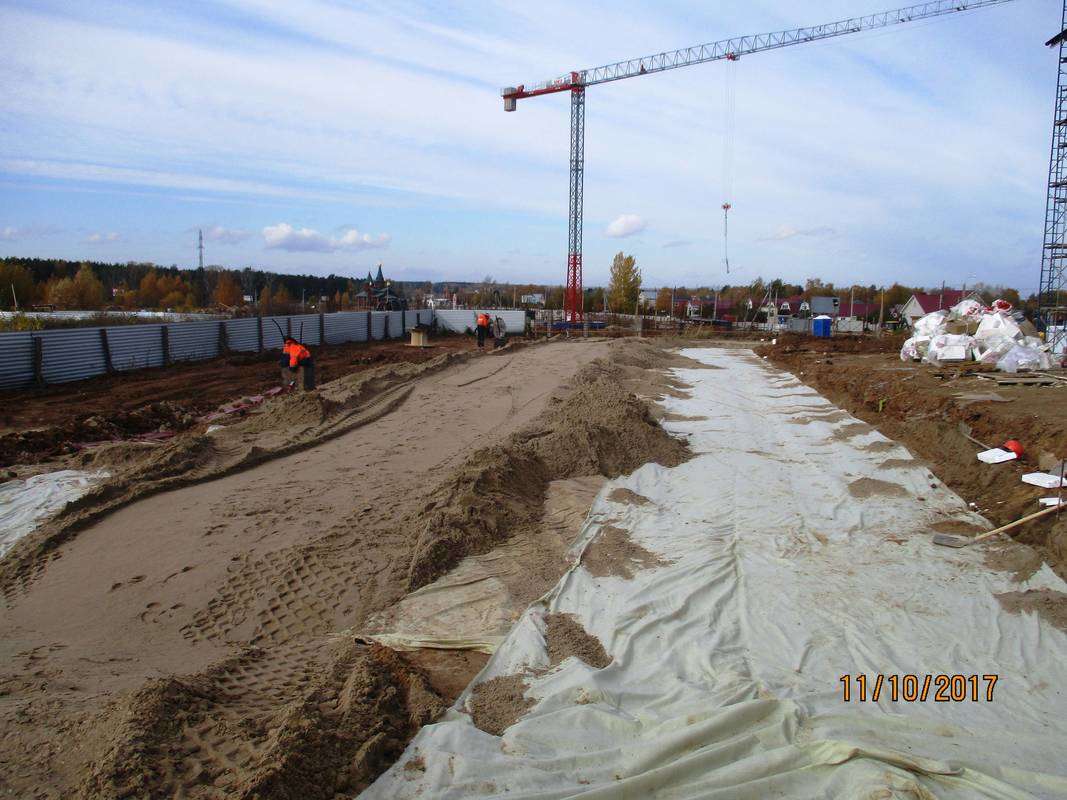

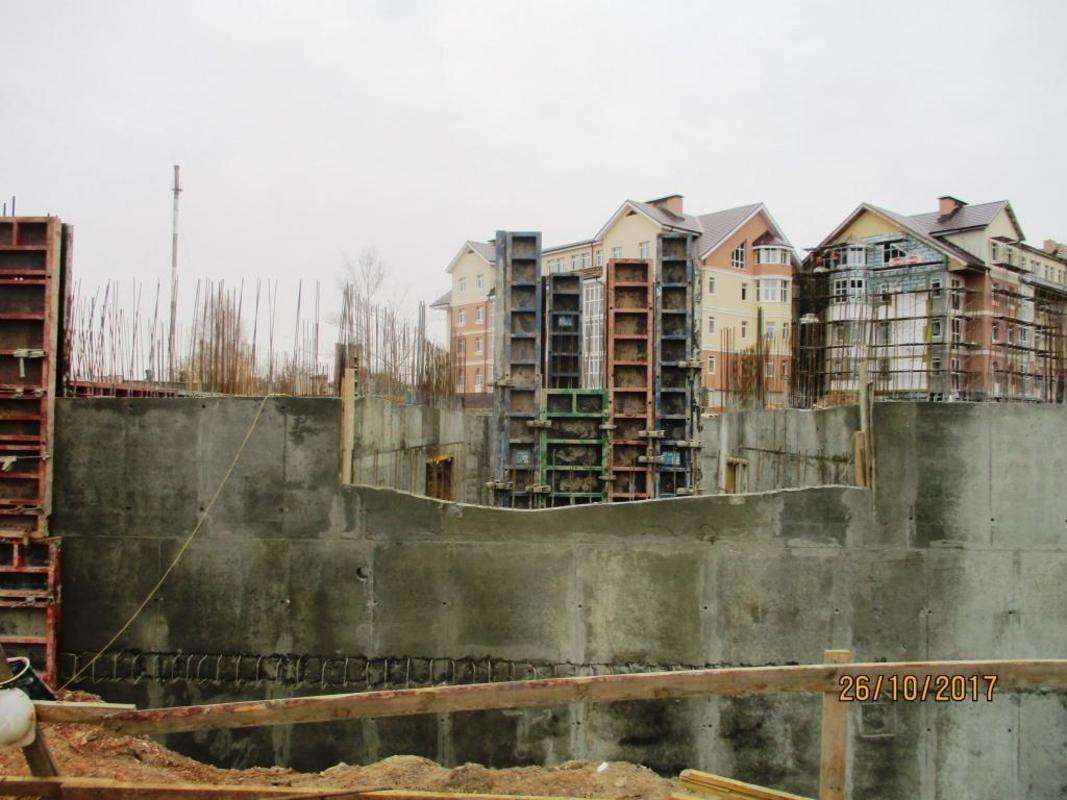

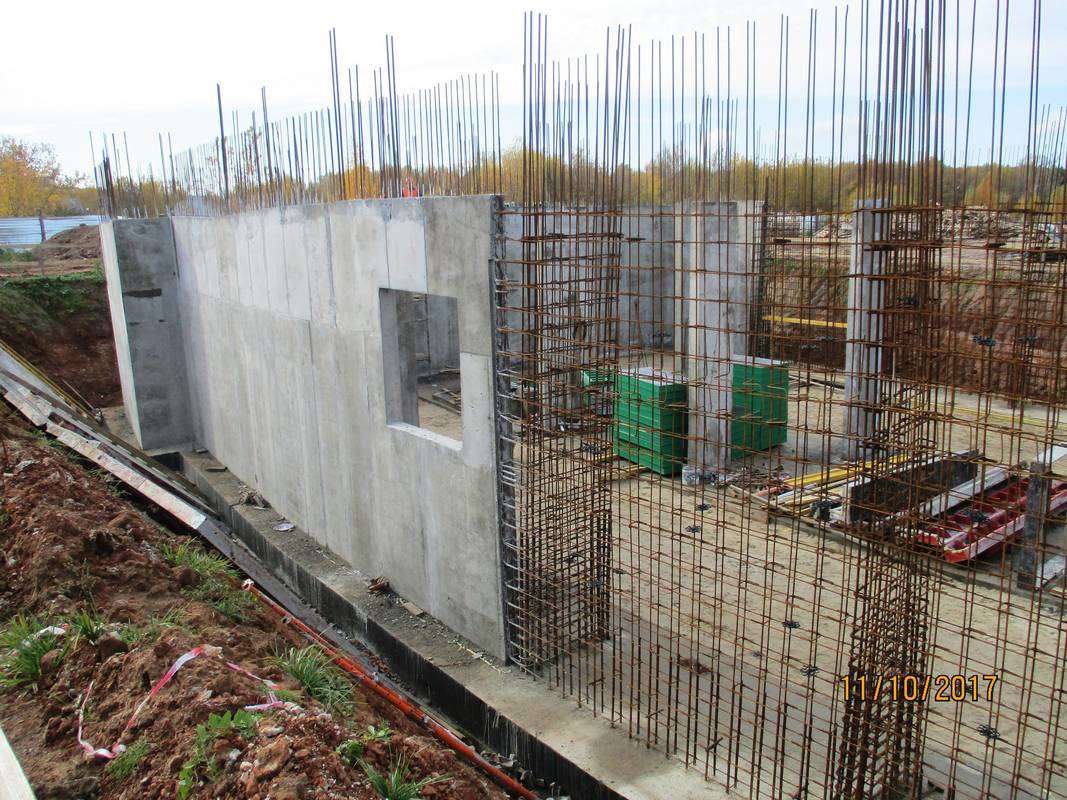

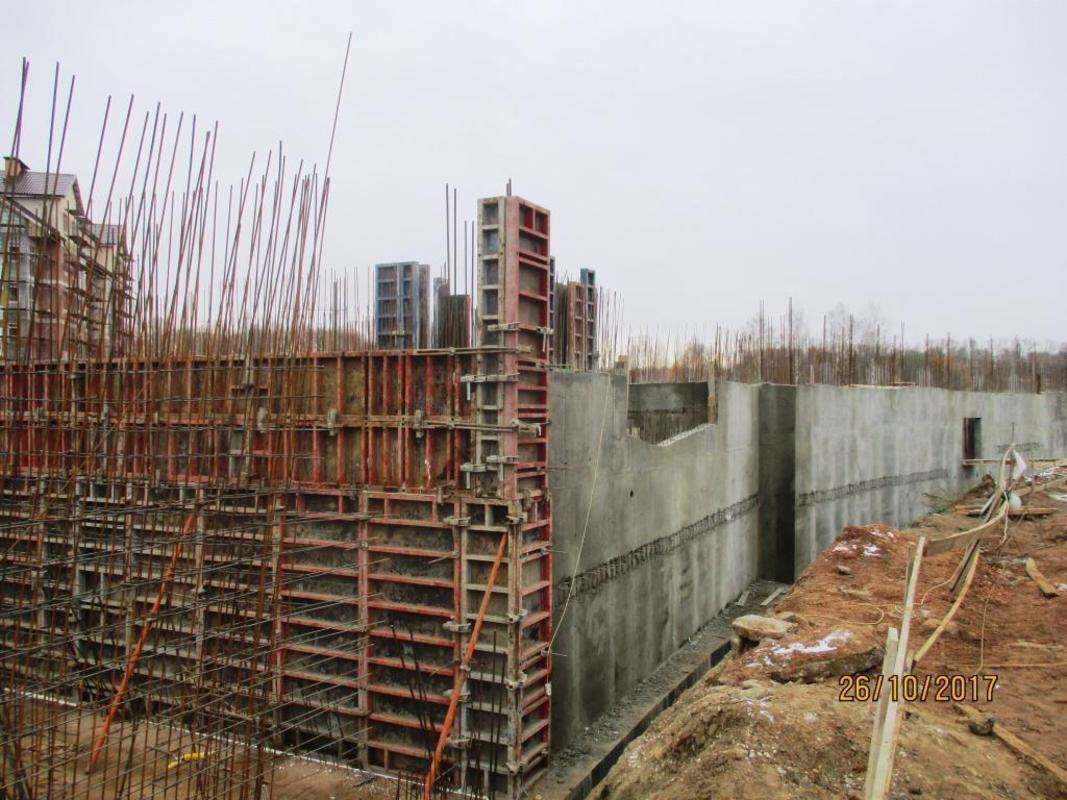

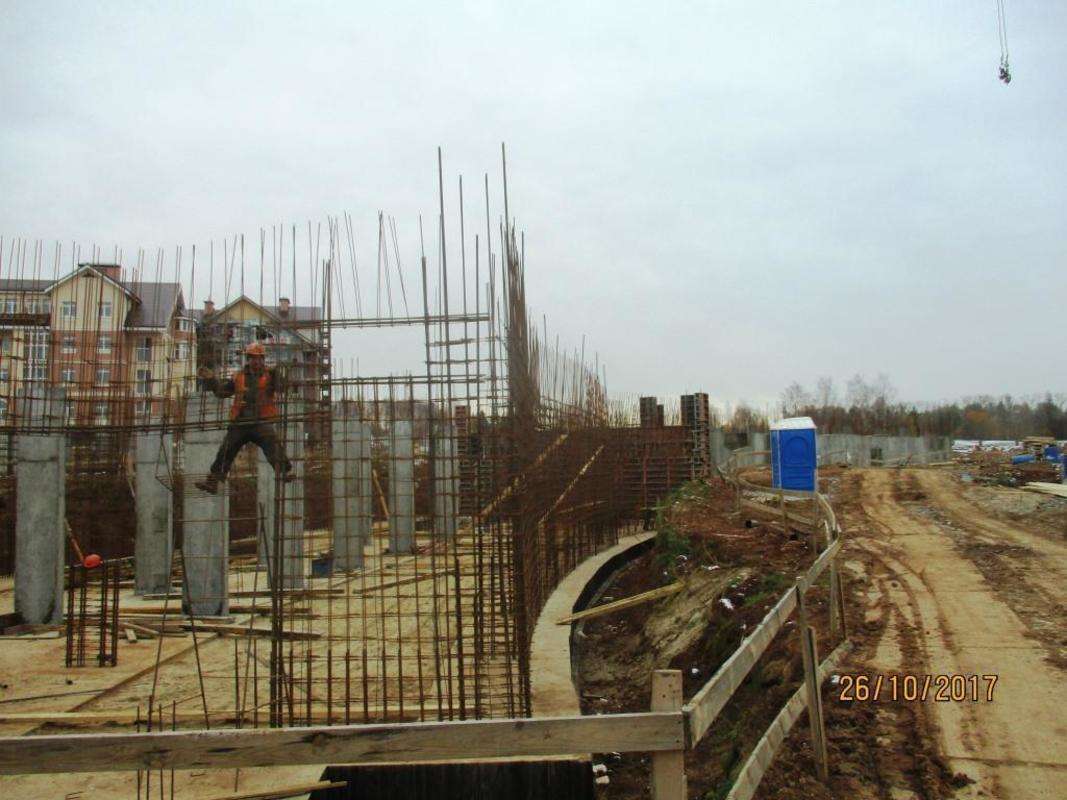

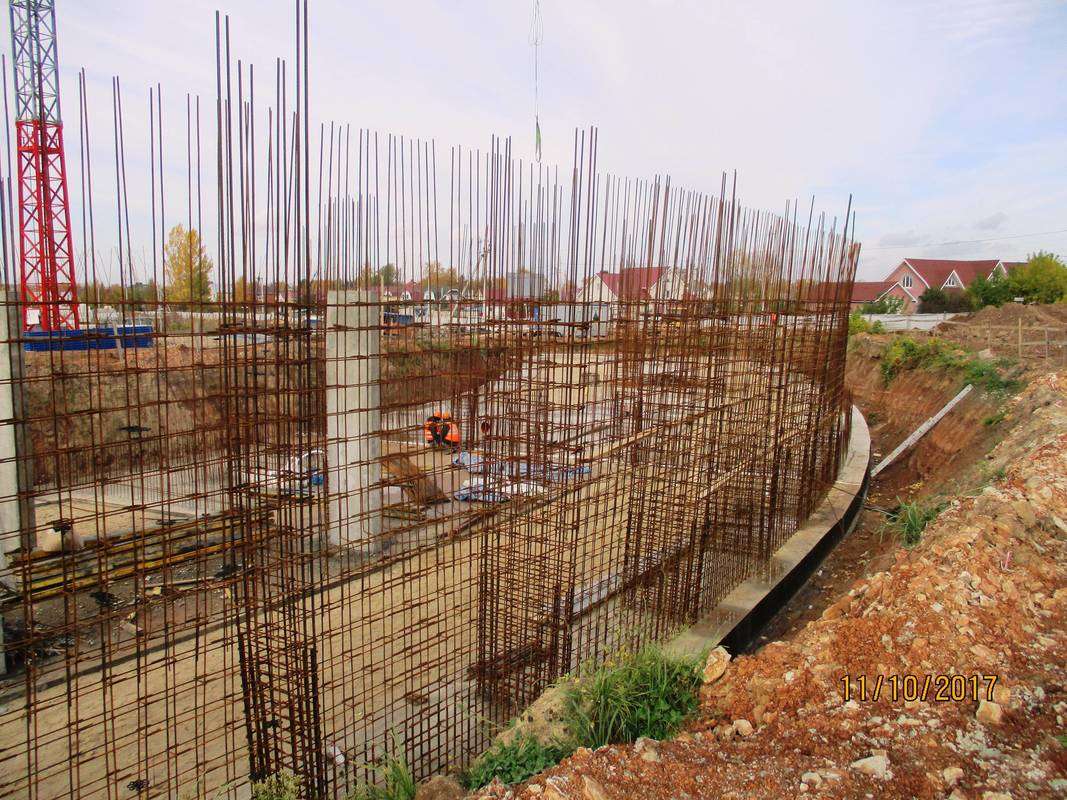

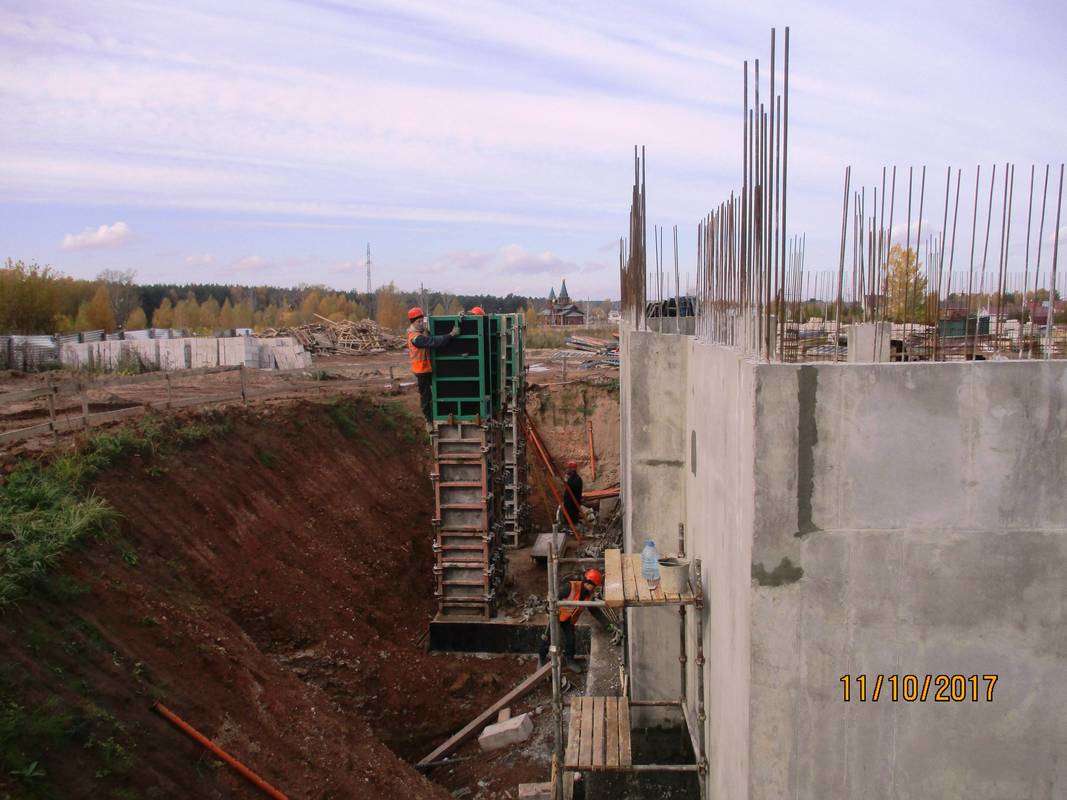

Ведутся работы по сварке, вязке и монтажу каркасов для монолитных стен цокольного этажа.
-
Происходит заливка бетоном монолитных стен цокольного этажа.
12 октября
1 очередь строительства
Инженерные сети:
-
Завершены работы по устройству внеплощадочной сети канализации, смонтирована канализационная насосная станция.
-
Завершены работы по устройству внеплощадочной сети водопровода.
-
Завершены работы по устройству внутриквартальной сети канализации.
-
Близятся к завершению работы по монтажу внутриплощадочной сети водопровода.
-
Завершены работы по прокладке внутриплощадочных сетей электроснабжения.
-
На ТП подано напряжение по постоянной схеме
-
Активно ведутся работы по прокладке сетей теплоснабжения.
-
Ведутся работы по монтажу наружнего освещения, закуплены современные светодиодные светильники.
-
Активно ведутся работы по благоустройству, закуплено оборудование детской и спортивной площадок
Строительно-монтажные работы по домам:
-
В стадии завершения фасадные работы на доме 1в
-
Активно ведутся фасадные работы на доме 1б
-
В стадии завершения по монтажу кровли дома 1в.
-
В стадии завершения работы по монтажу кровли дома 1б.
-
В стадии окончания работы по остеклению на всех домах.
-
В стадии завершения работы по монтажу внутренней системы электроснабжения на всех домах.
-
Близятся к завершению работы по монтажу внутренних систем водопровода, канализации, отопления в доме 1
-
В завершающей стадии работы по монтажу внутренних систем канализации, водопровода, отопления в доме 1а.
-
Активно начаты работы по монтажу внутренних систем канализации, водопровода, отопления в доме 1в.
-
В доме 1б начаты работы по монтажу систем водопровода, канализации, отопления.
-
Ведутся работы по монтажу слаботочных телекоммуникационных сетей: телевидение, интернет, телефонизация, радиофикация.
-
Активно ведутся работы по отделке мест общего пользования.
2 очередь строительства
-
Завершены монолитные работы по фундаментной плите;
-
Выполнены работы по гидроизоляции фундаментной плиты;
-
Ведутся работы по сварке, вязке и монтажу каркасов для монолитных стен цокольного этажа.
-
Происходит заливка бетоном монолитных стен цокольного этажа.
