Ход строительства. Октябрь 2016
27 октября
-

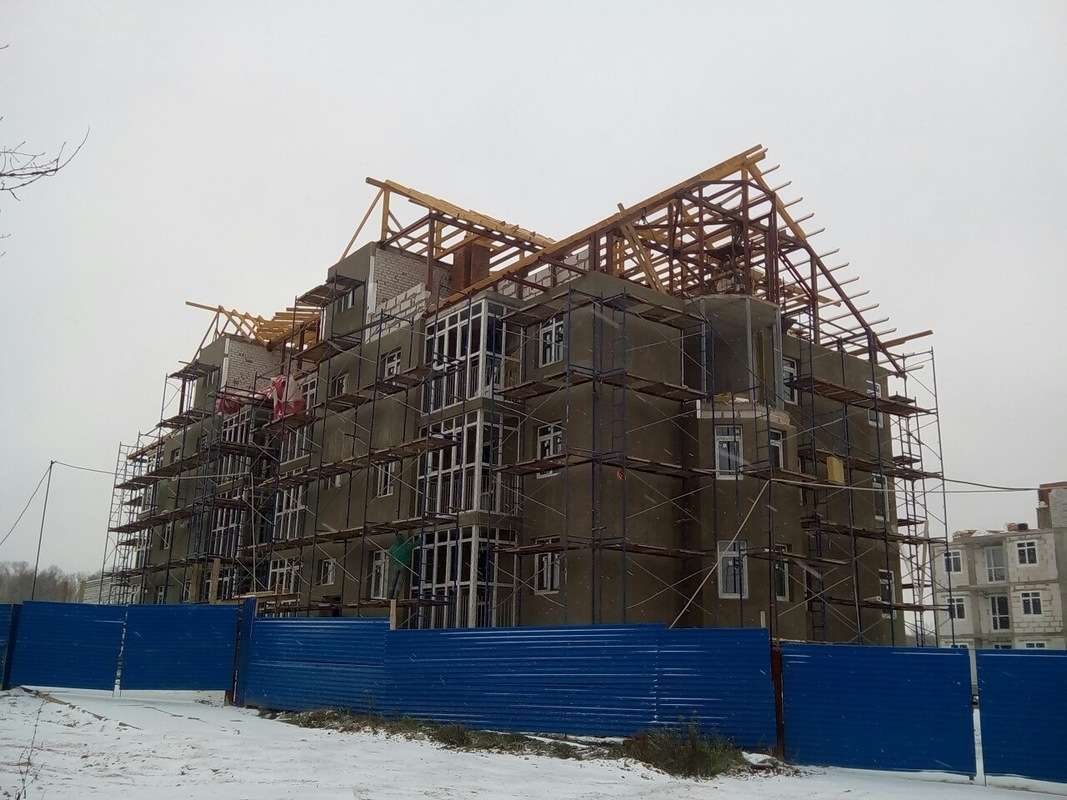

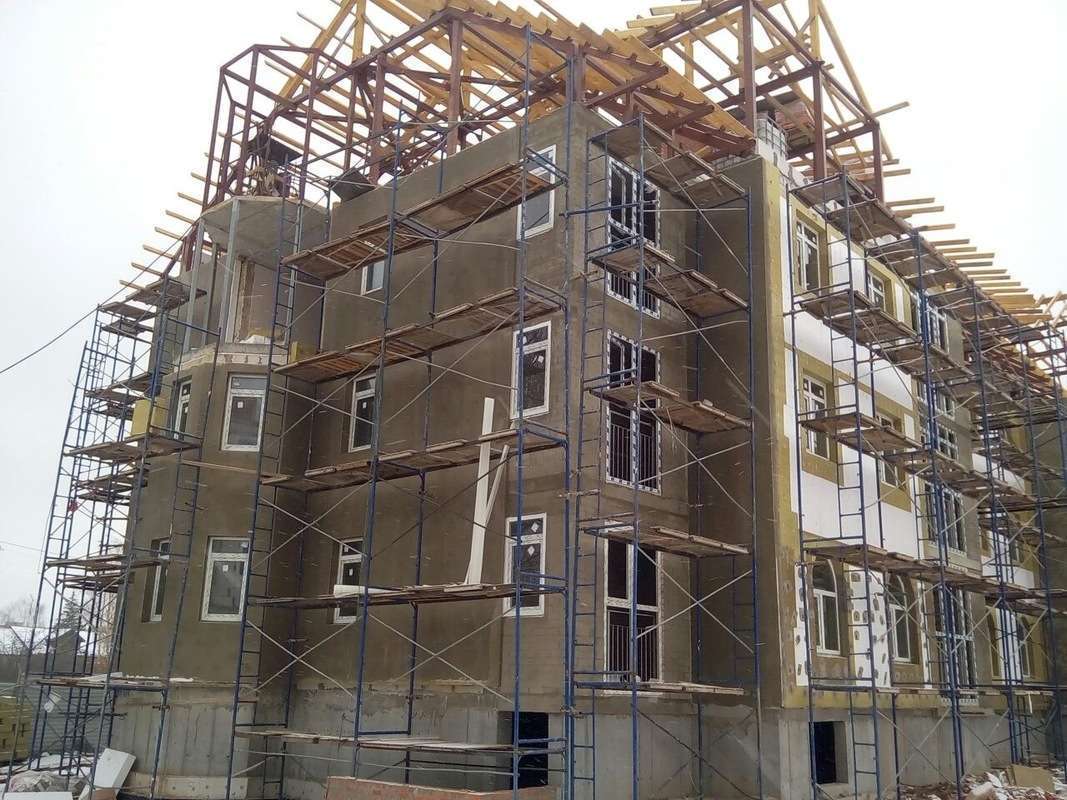

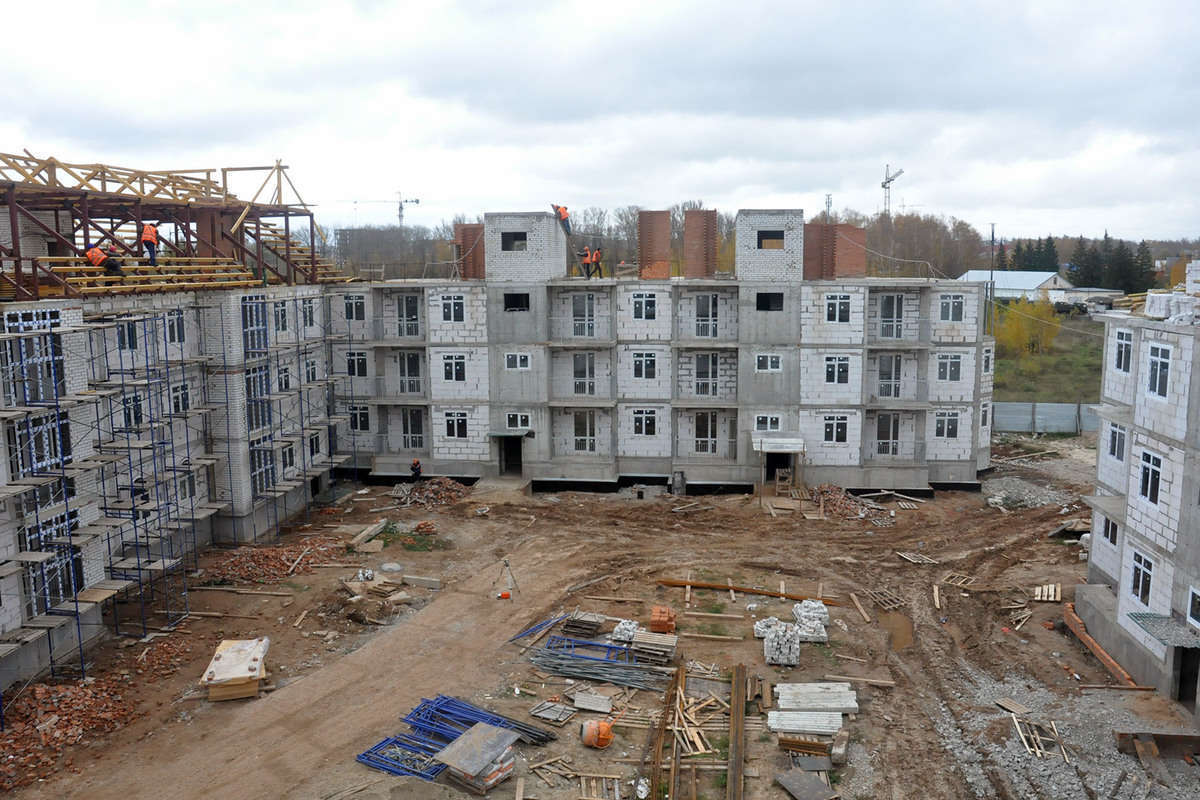

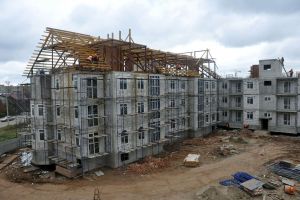

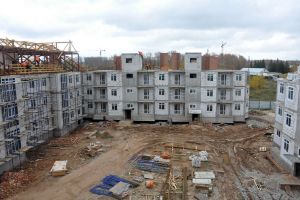

Закончены работы по утеплению фасада на уровне 3 этажа включительно дома № 1
-

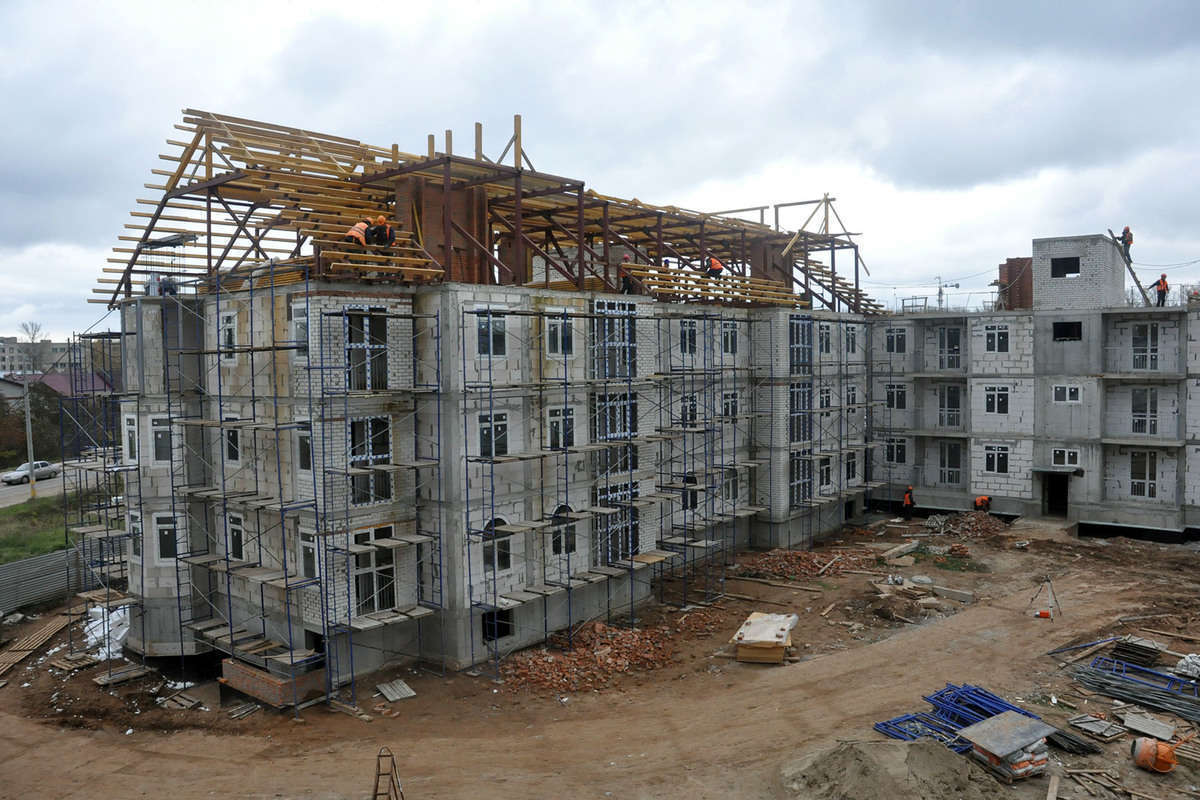

Начата кладка стен из газосиликатного блока 4 этажа дома № 1
-

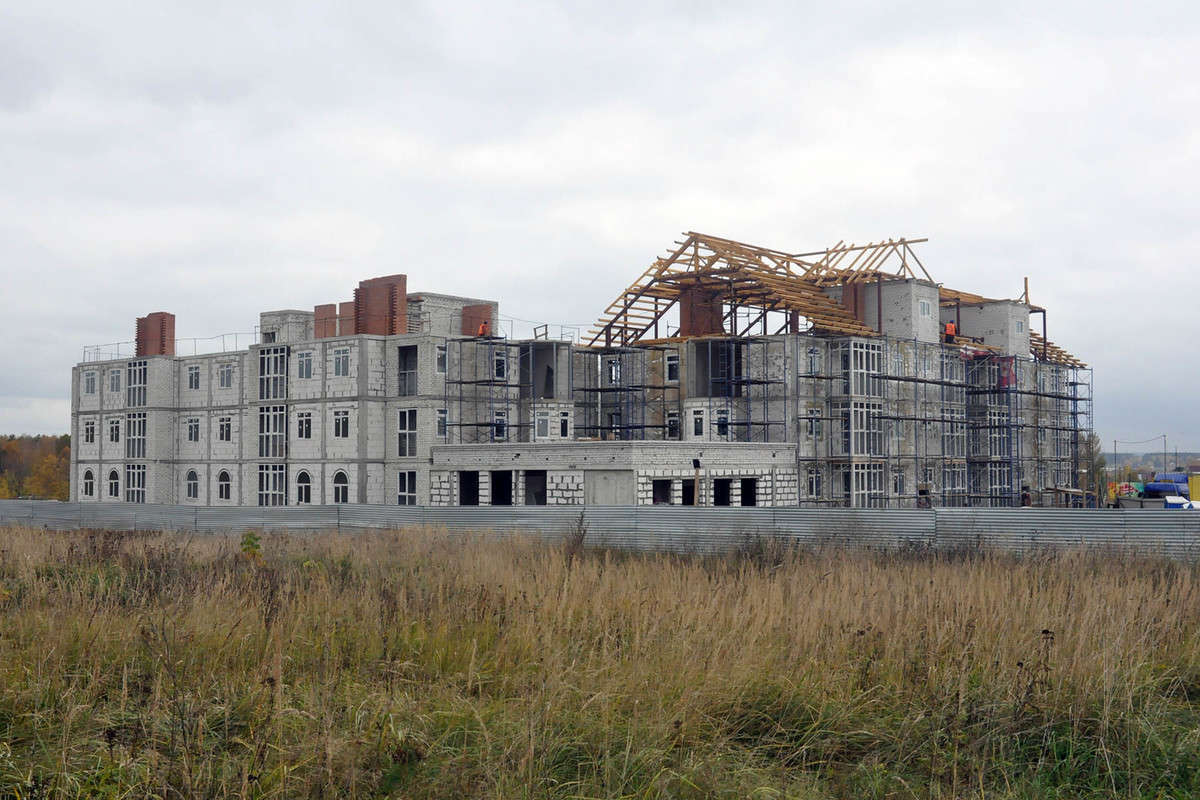

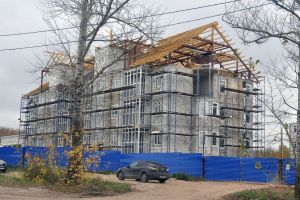

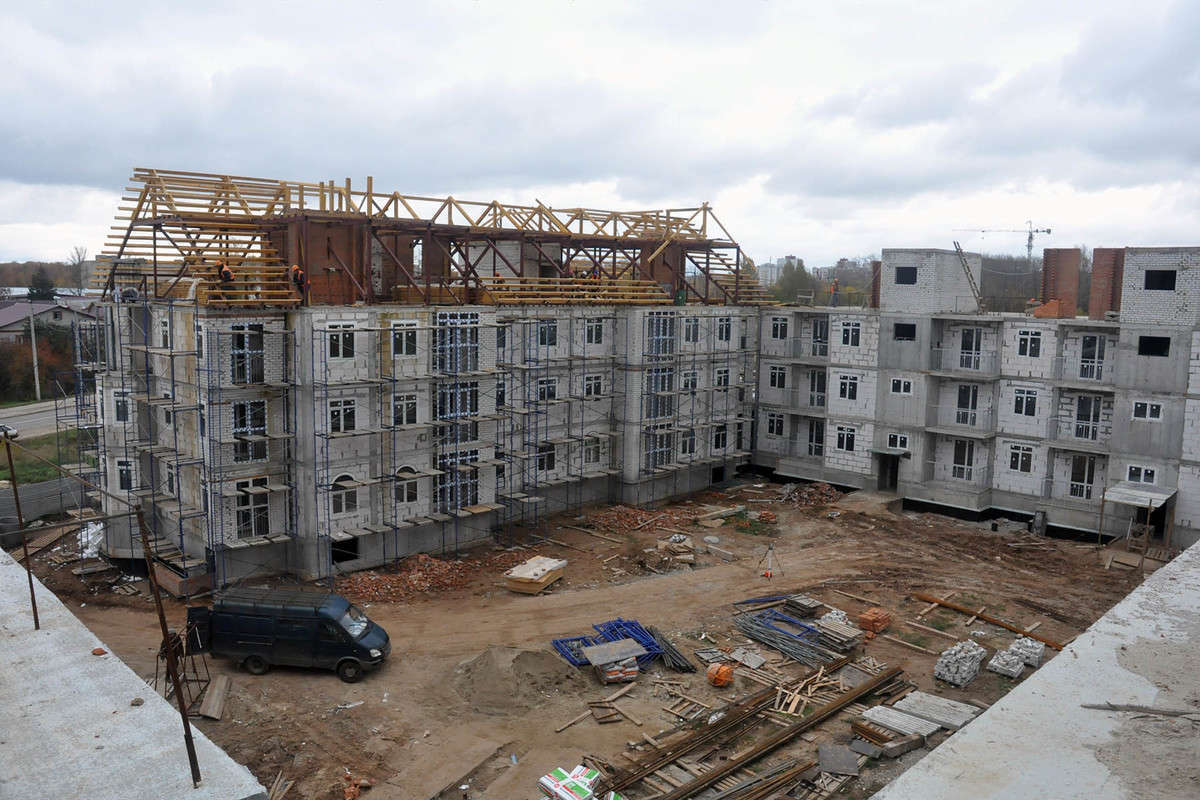

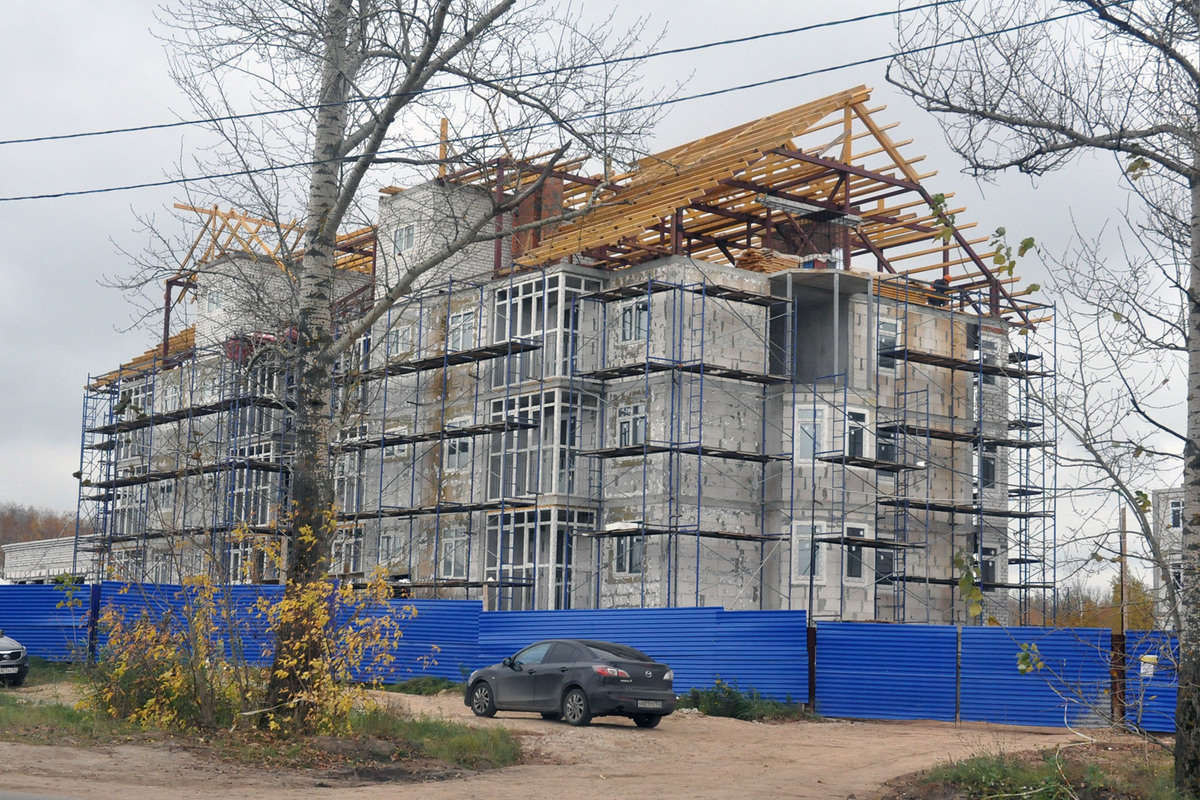

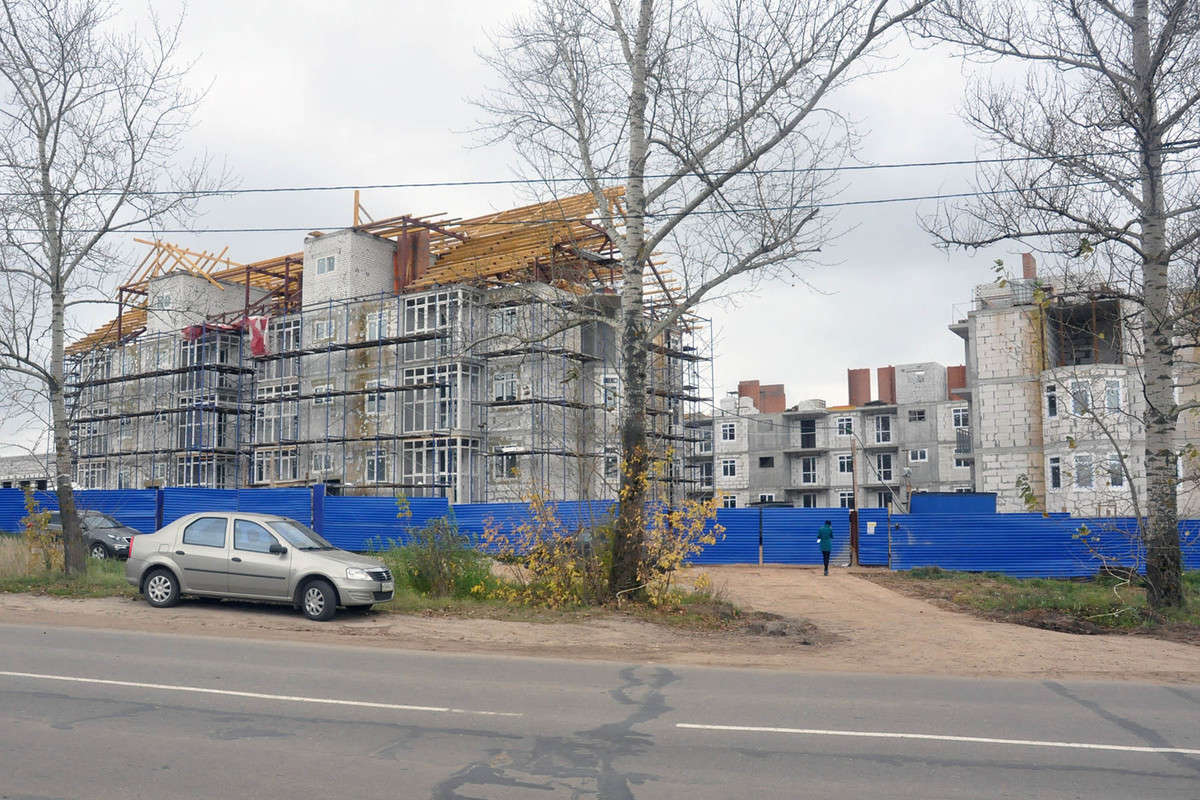

Заканчиваются работы по монтажу металлоконструкций 4 этажа.
17 октября
-

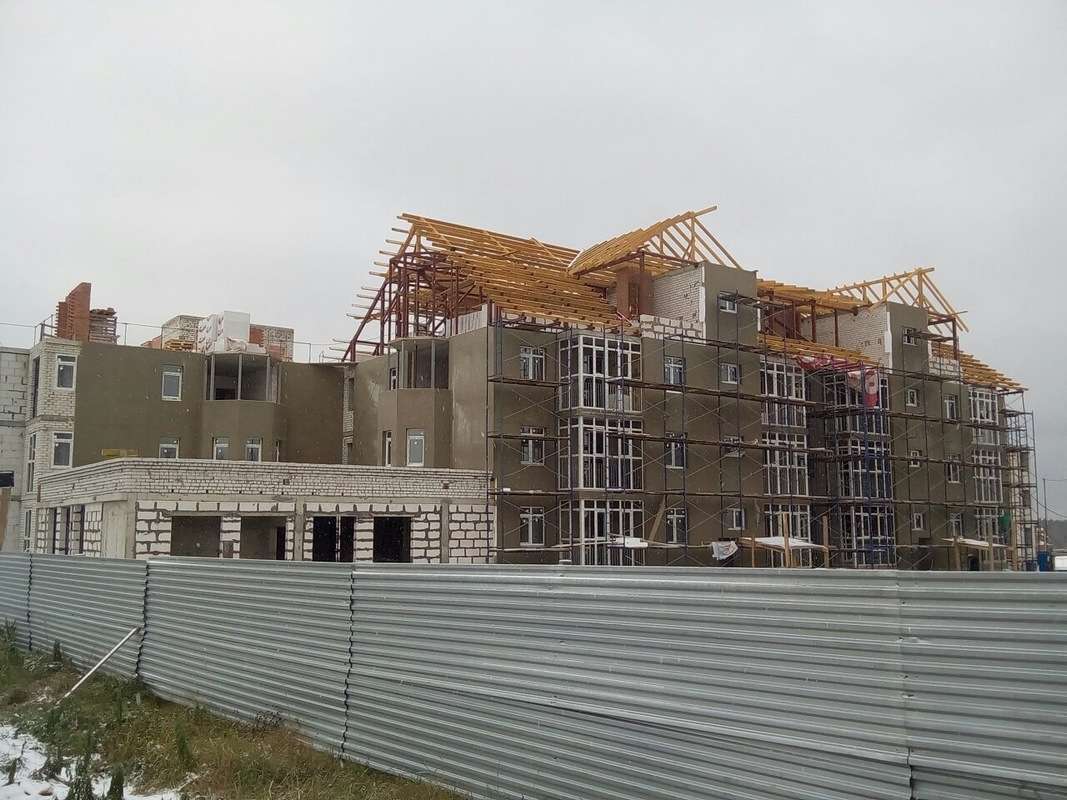

На 50% выполнено устройство стропильной части кровли.
-
Ведется подготовка ограждений балконов.
-
Выполнена кирпичная кладка парапета коммерческого помещения.
7 октября
-
На 100% смонтированы леса на доме №1.
-

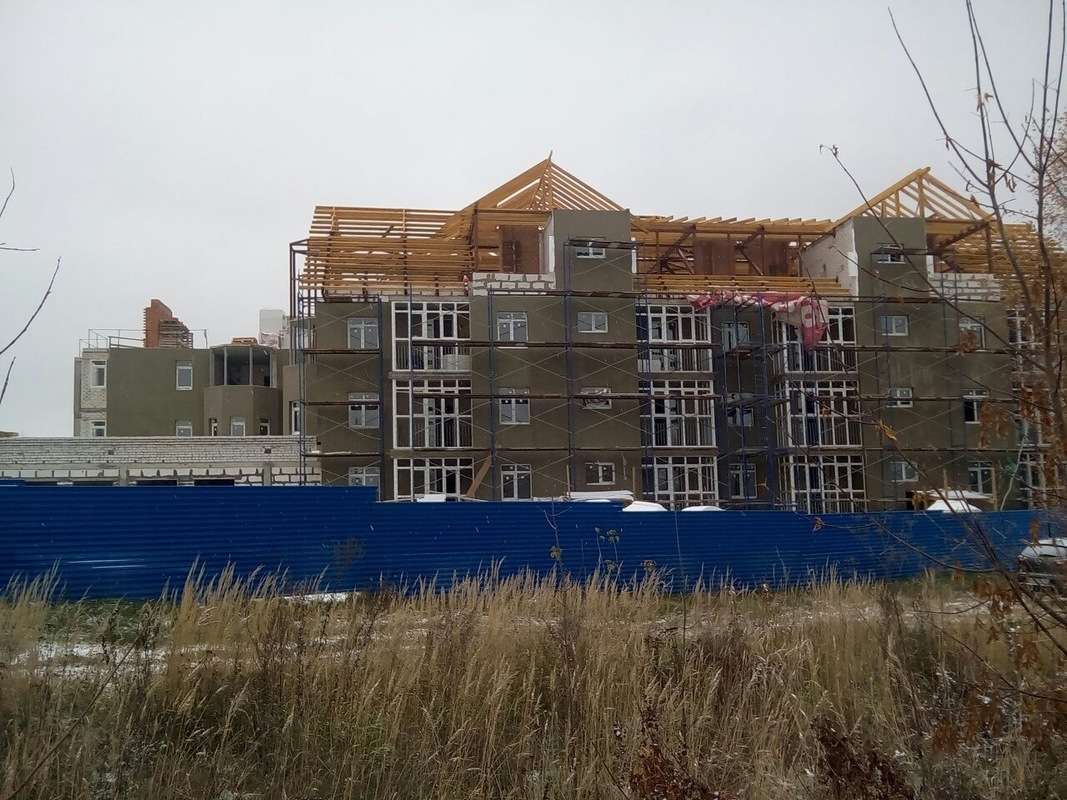

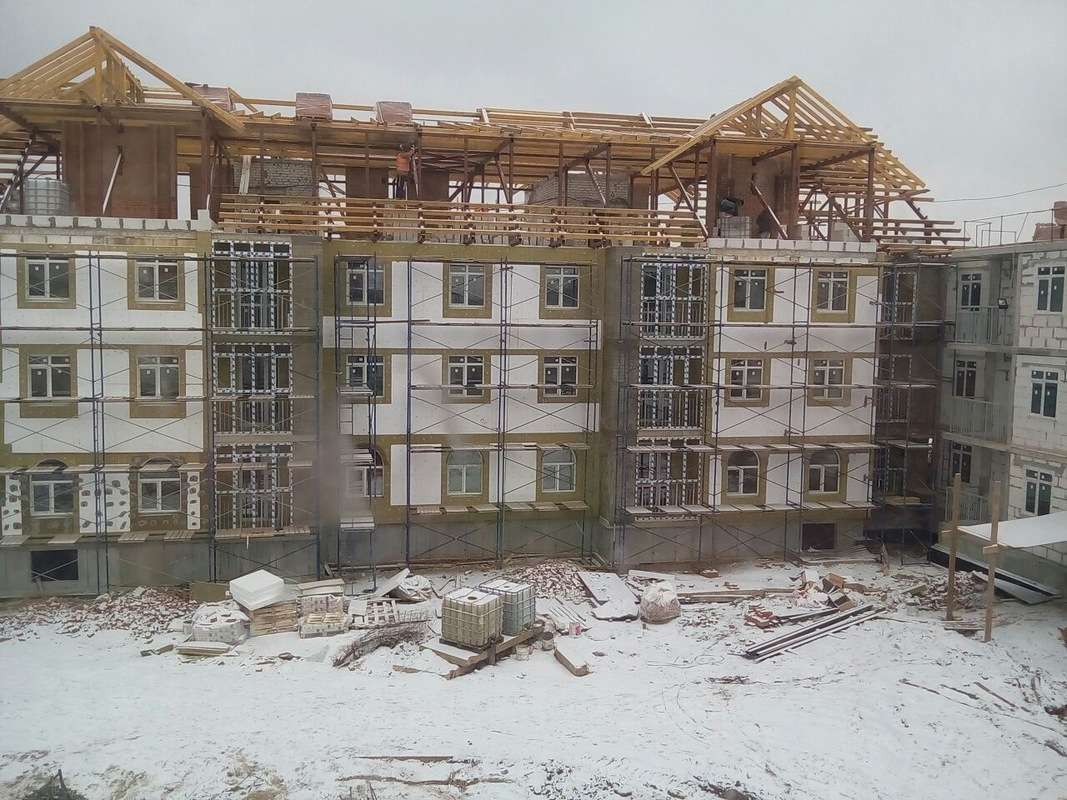

На 25% произведено утепление фасадов дома № 1.
-
Выполнена кладка наружных стен коммерческого помещения.
-
Ведутся работы по устройству деревянных конструкций перекрытий 4 этажа.
-
На 15% выполнено ограждение балконов дома № 1в.
