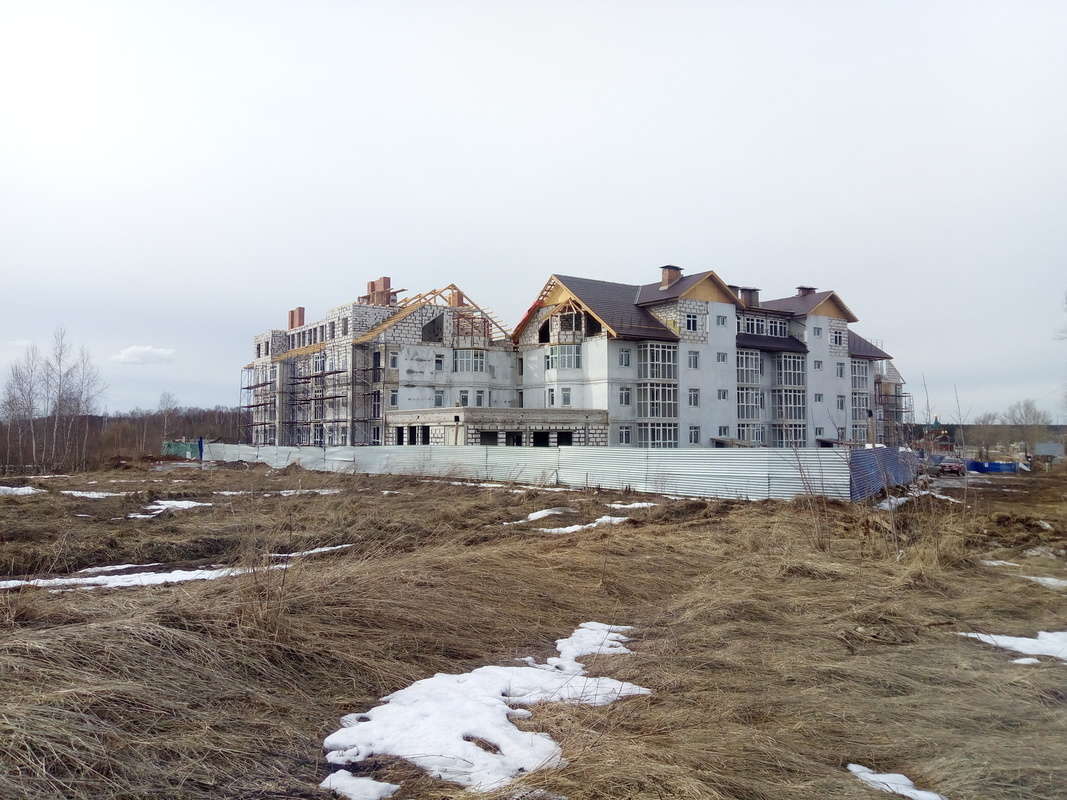

Ход строительства. Март 2017
23 марта
-

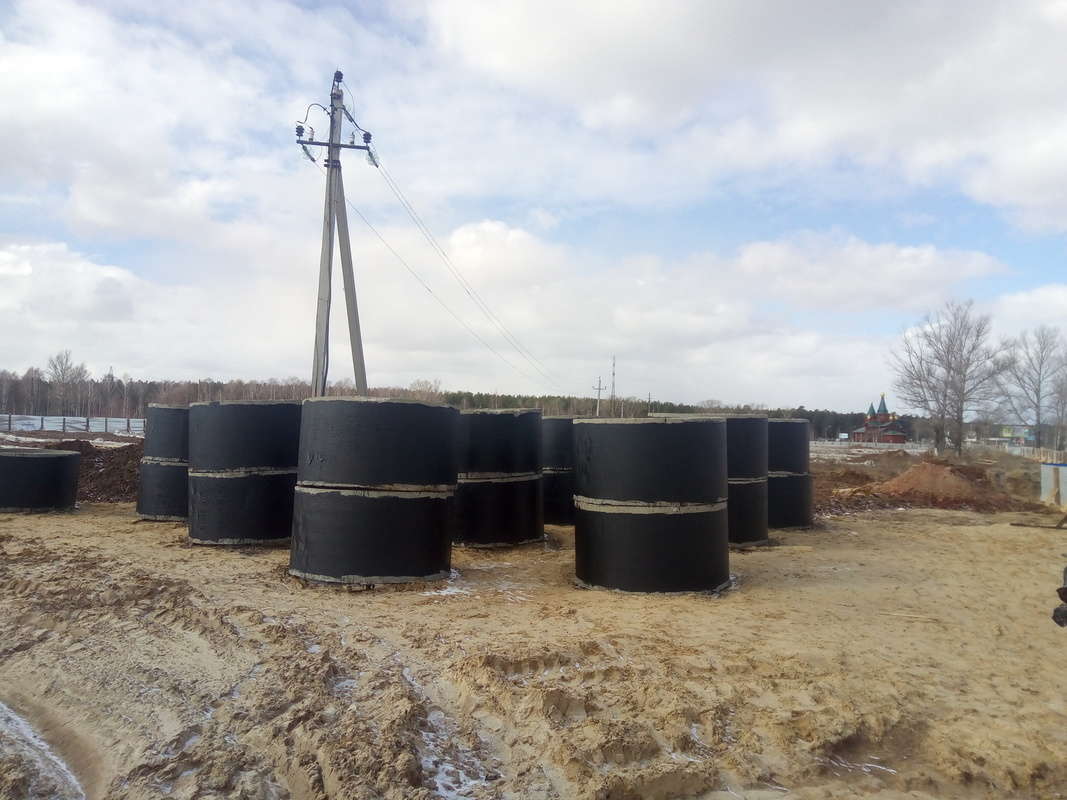

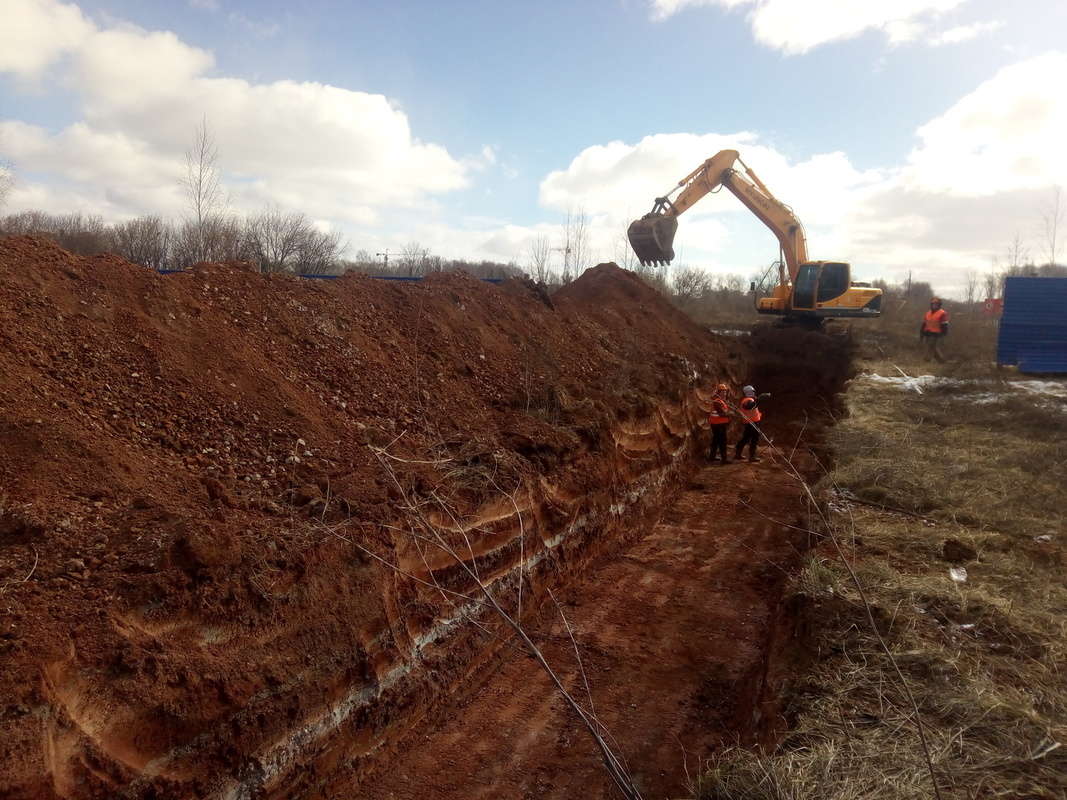

На 50% выполнены работы по устройству внутриквартальной сети канализации.
-

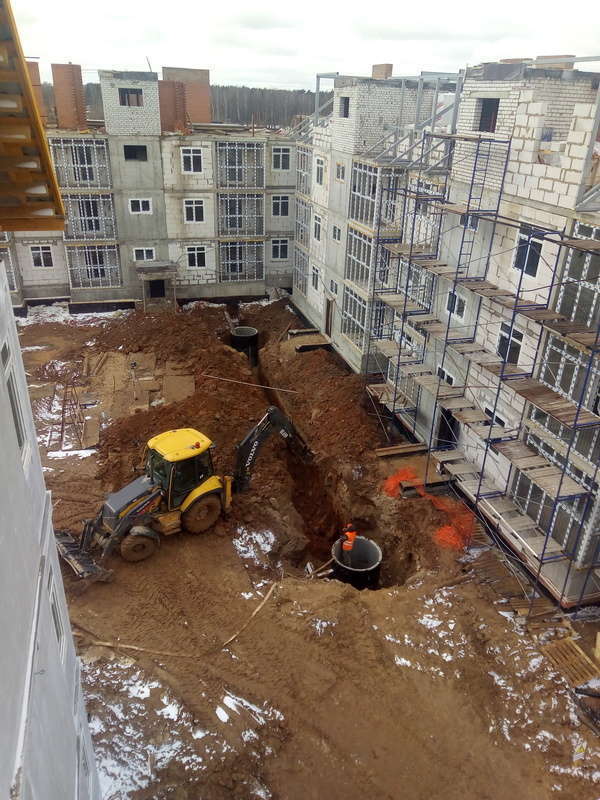

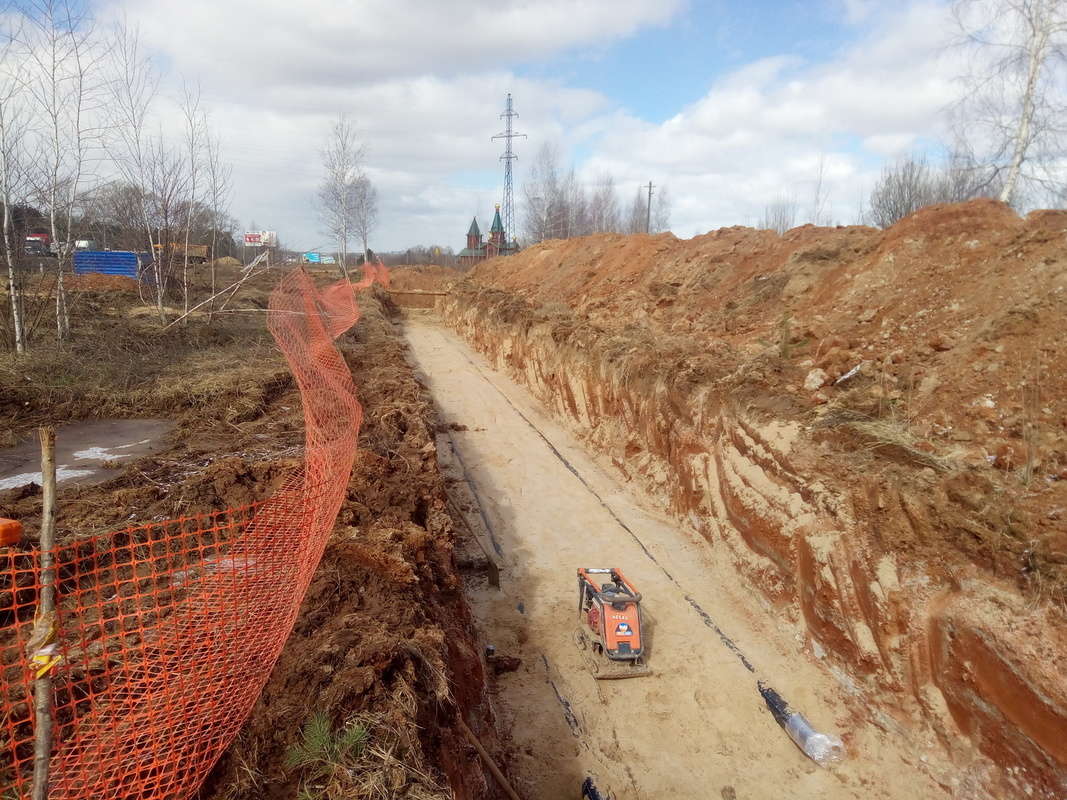

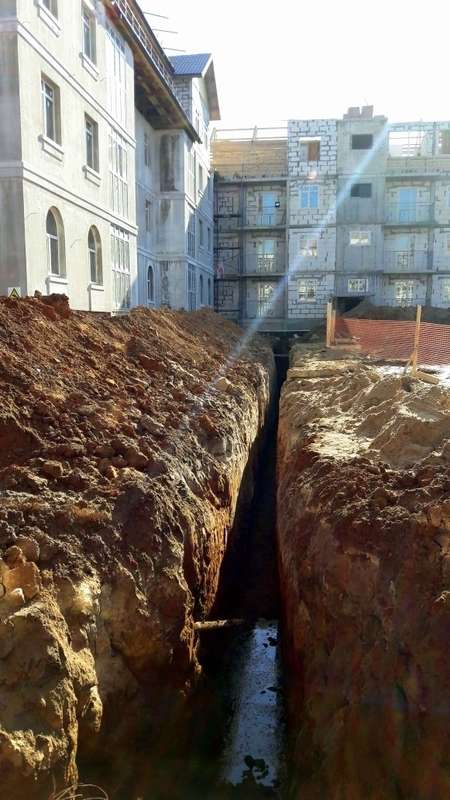

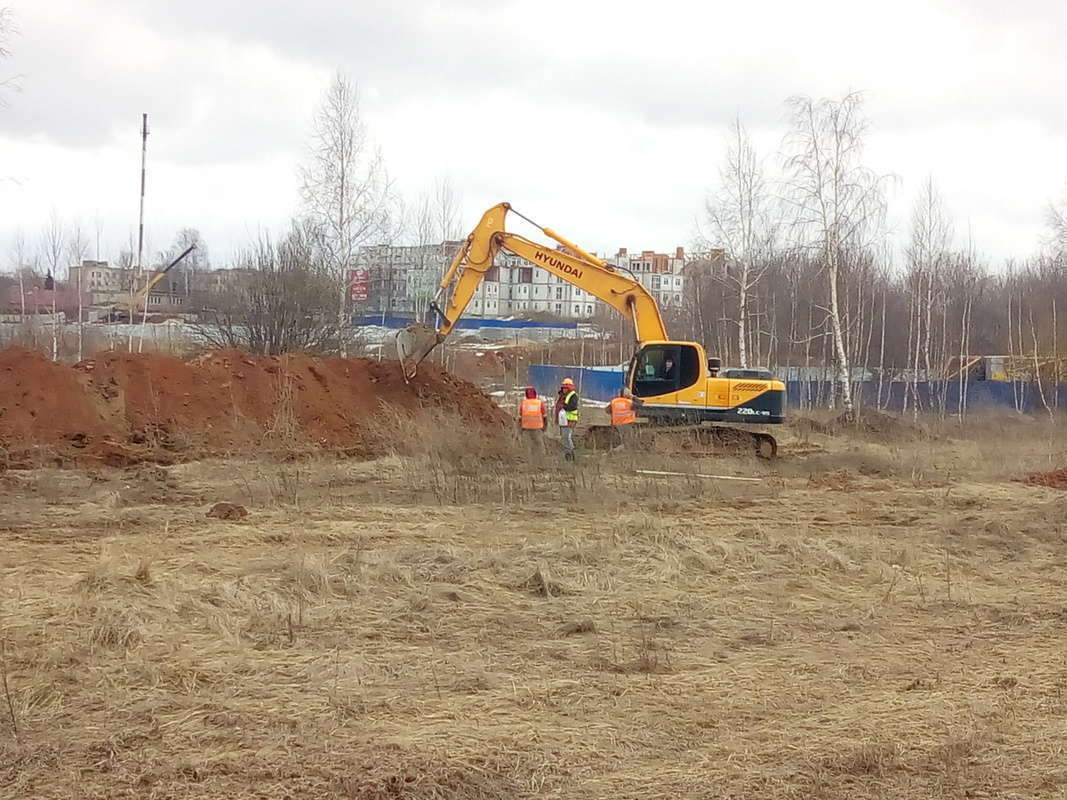

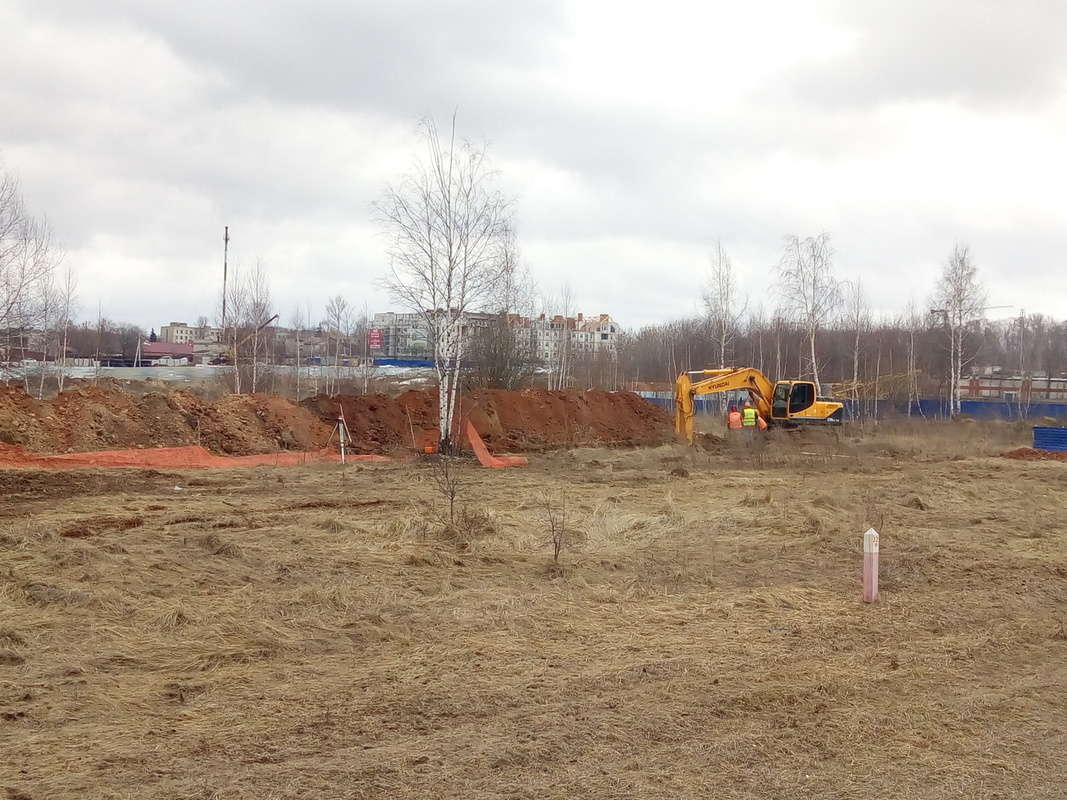

Ведутся работы по устройству внеплощадочной сети канализации.
-

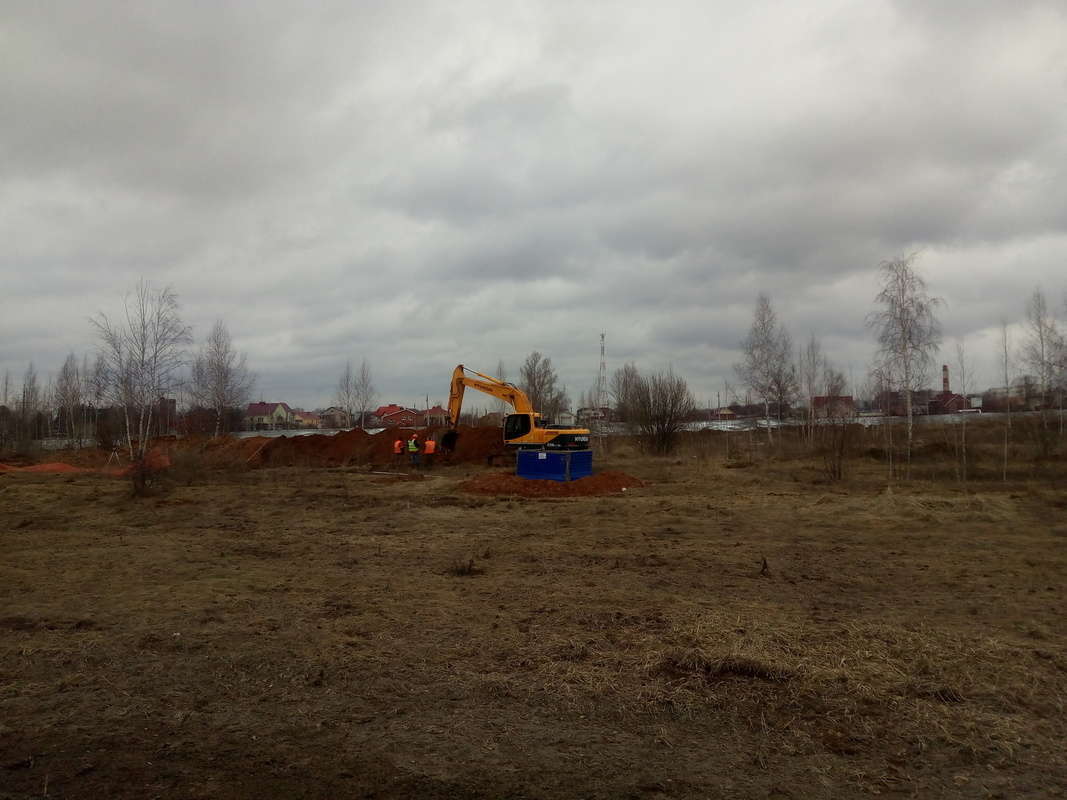

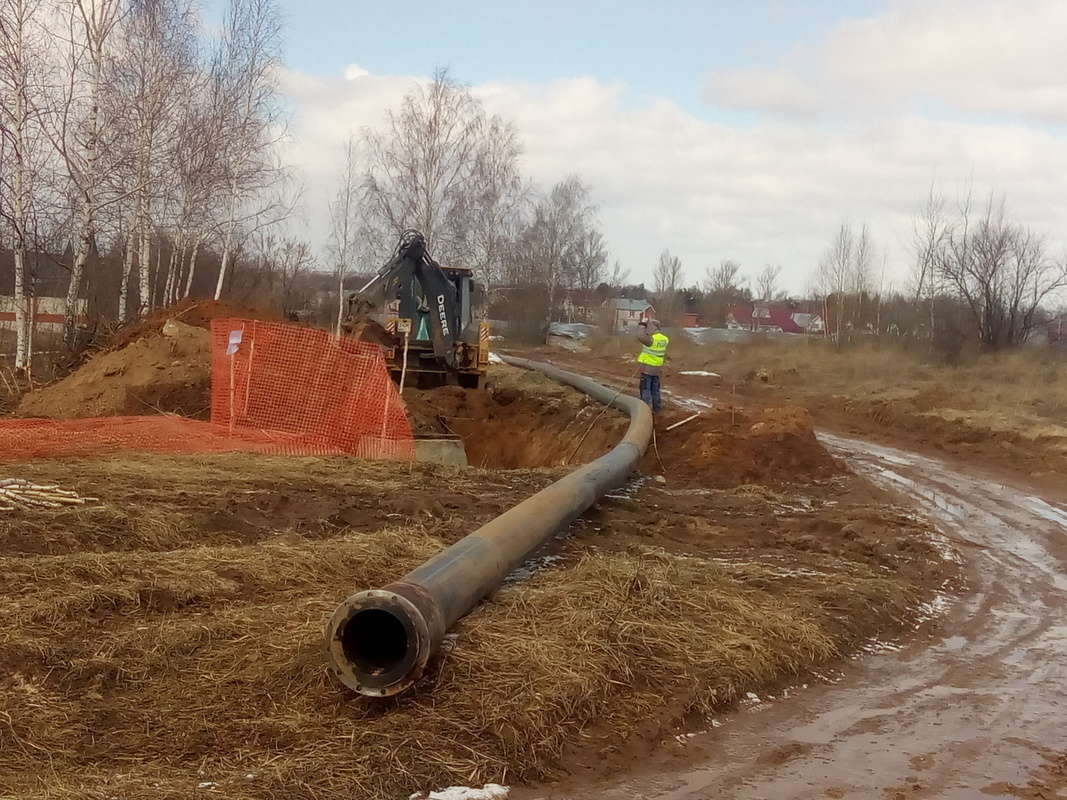

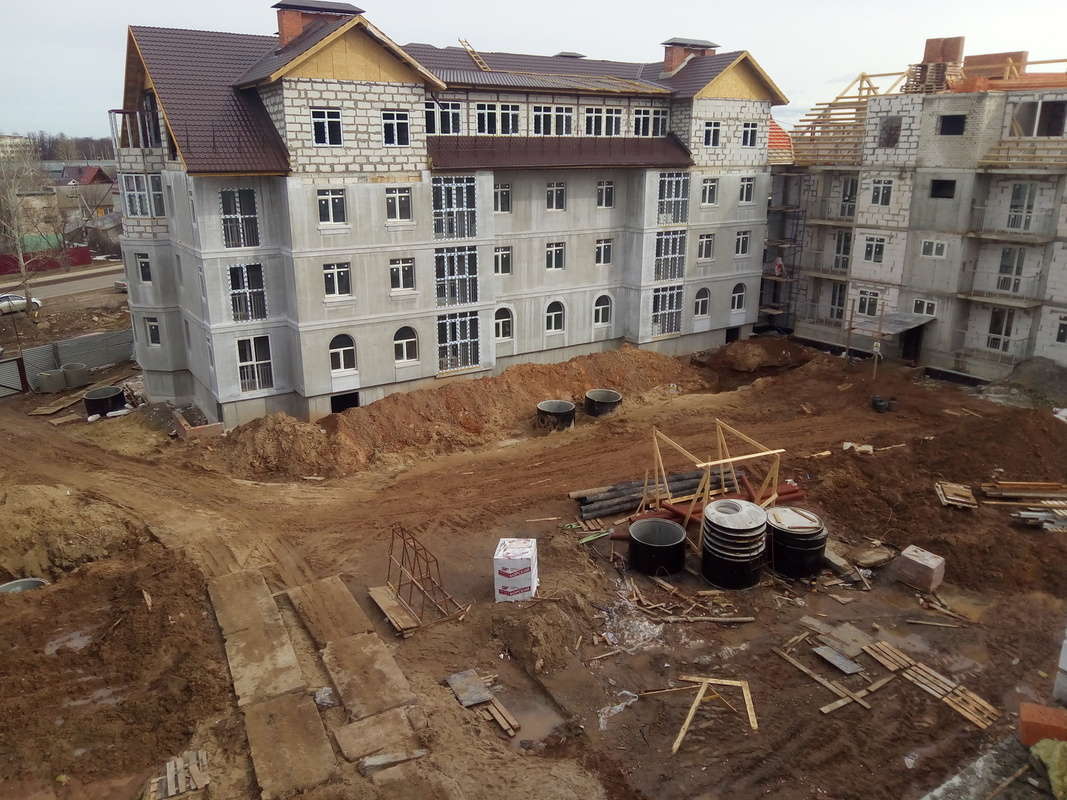

Ведутся работы по устройству внеплощадочной сети водопровода.
-

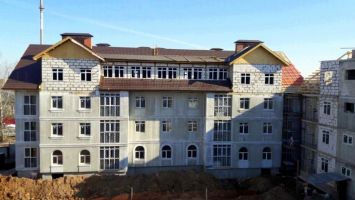

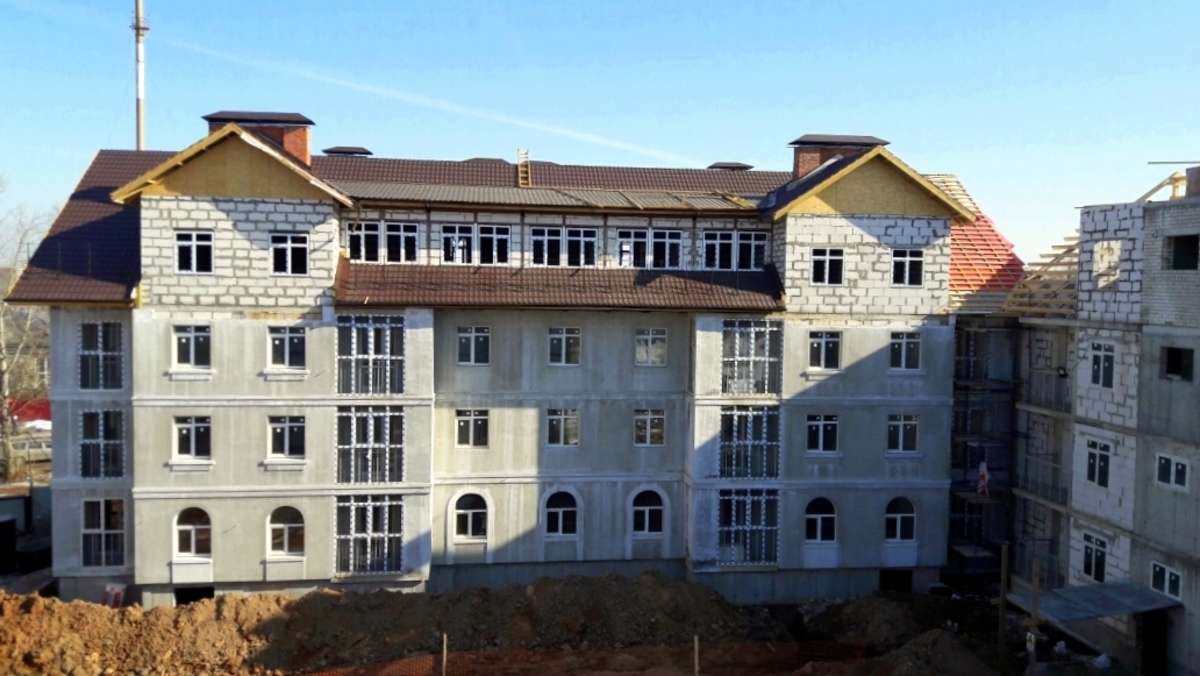

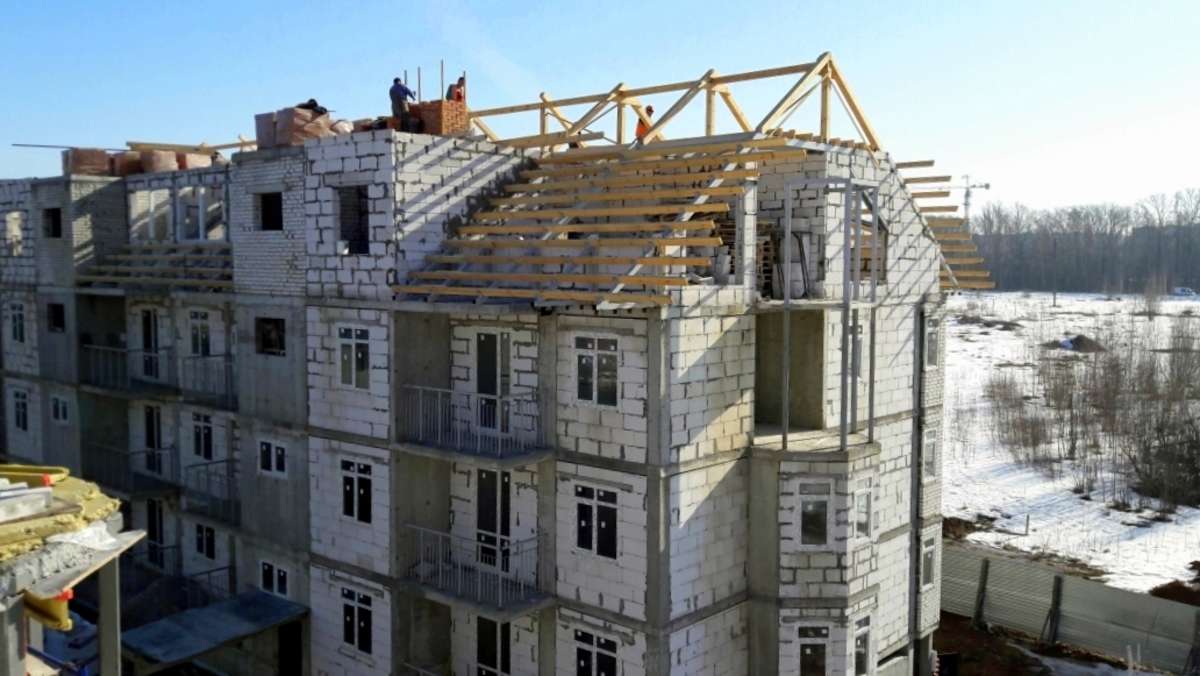

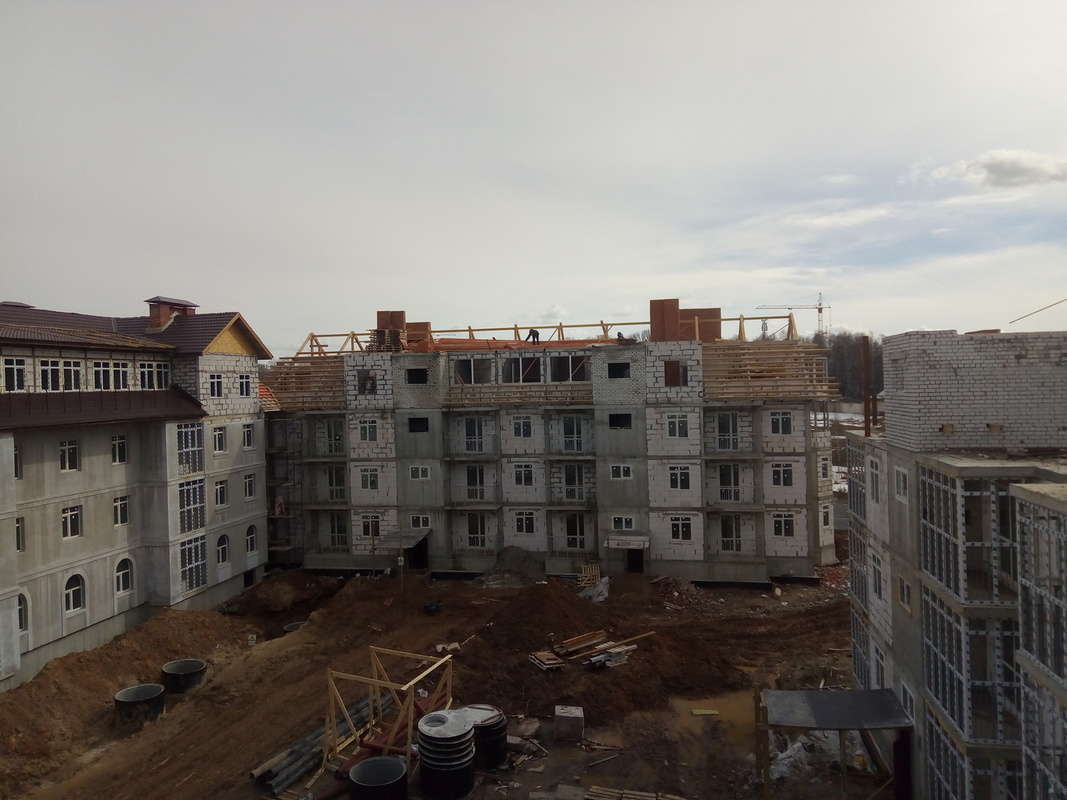

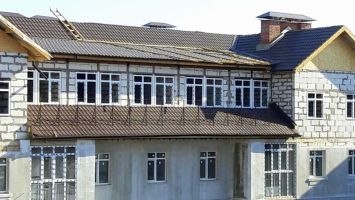

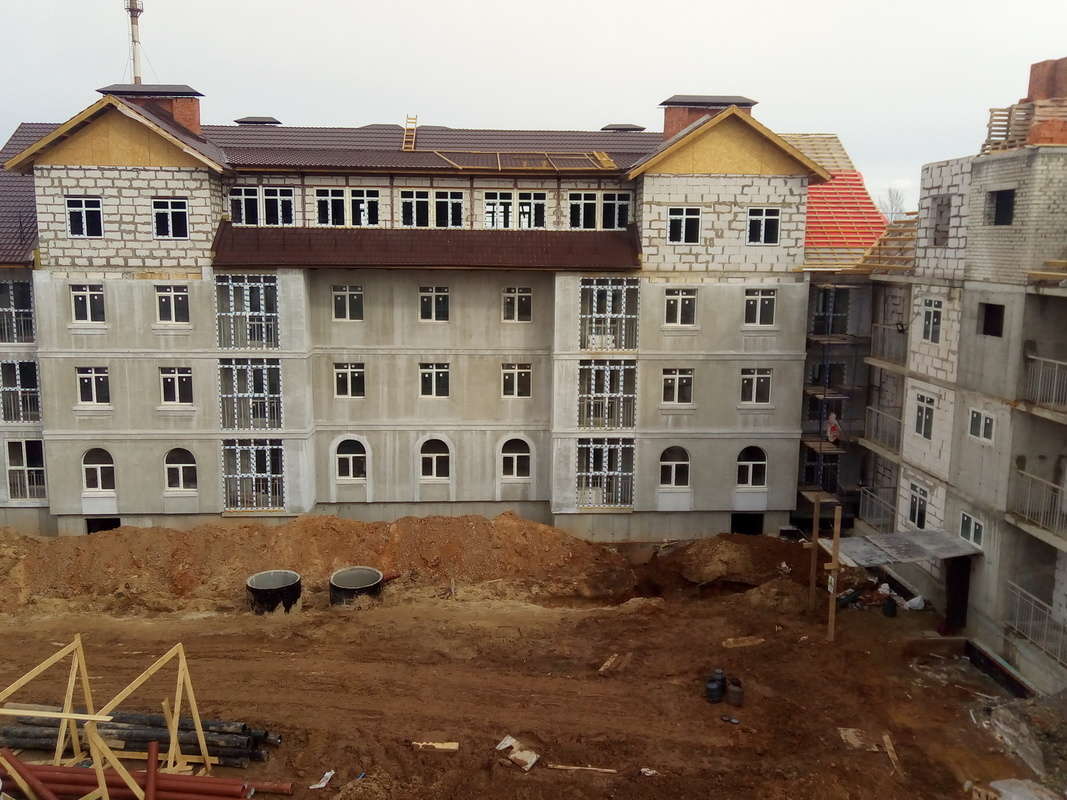

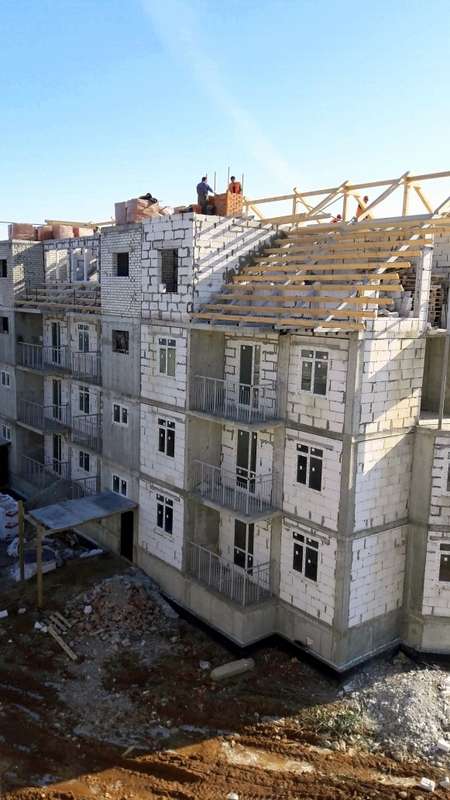

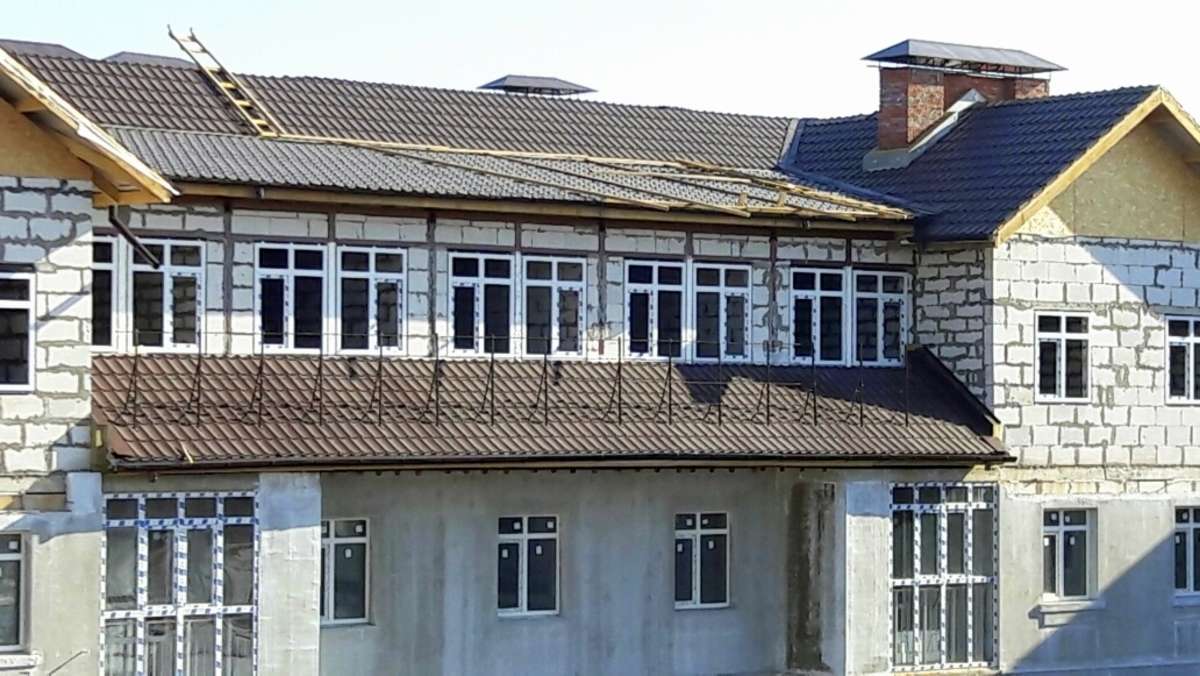

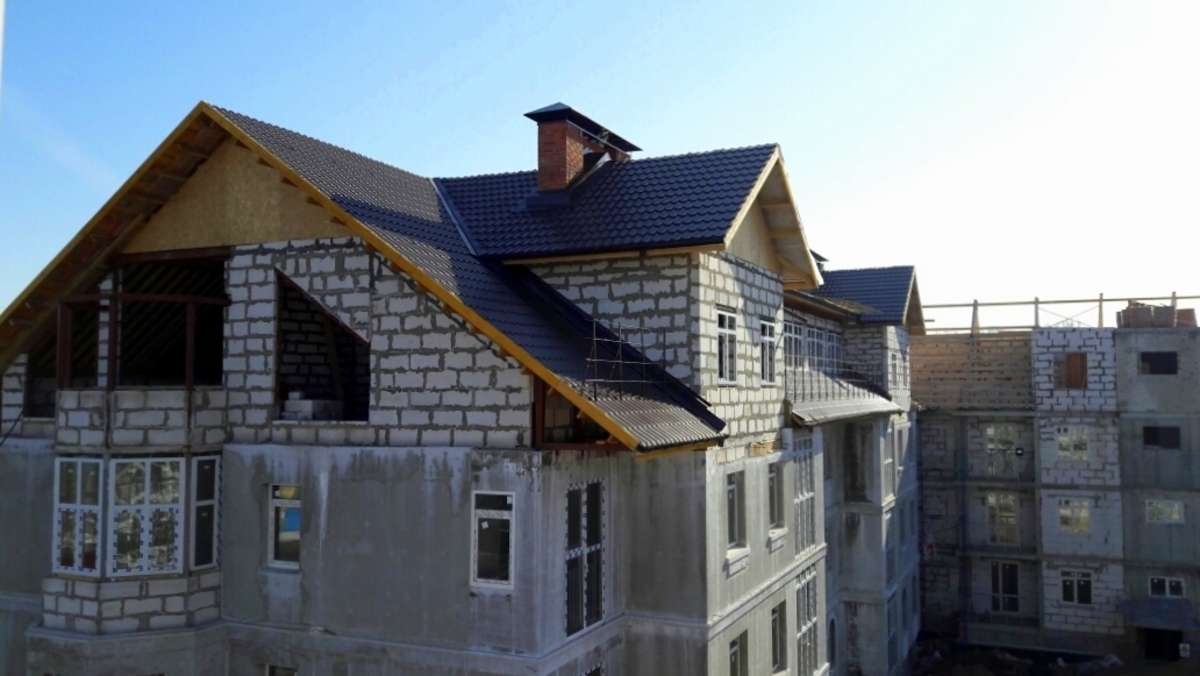

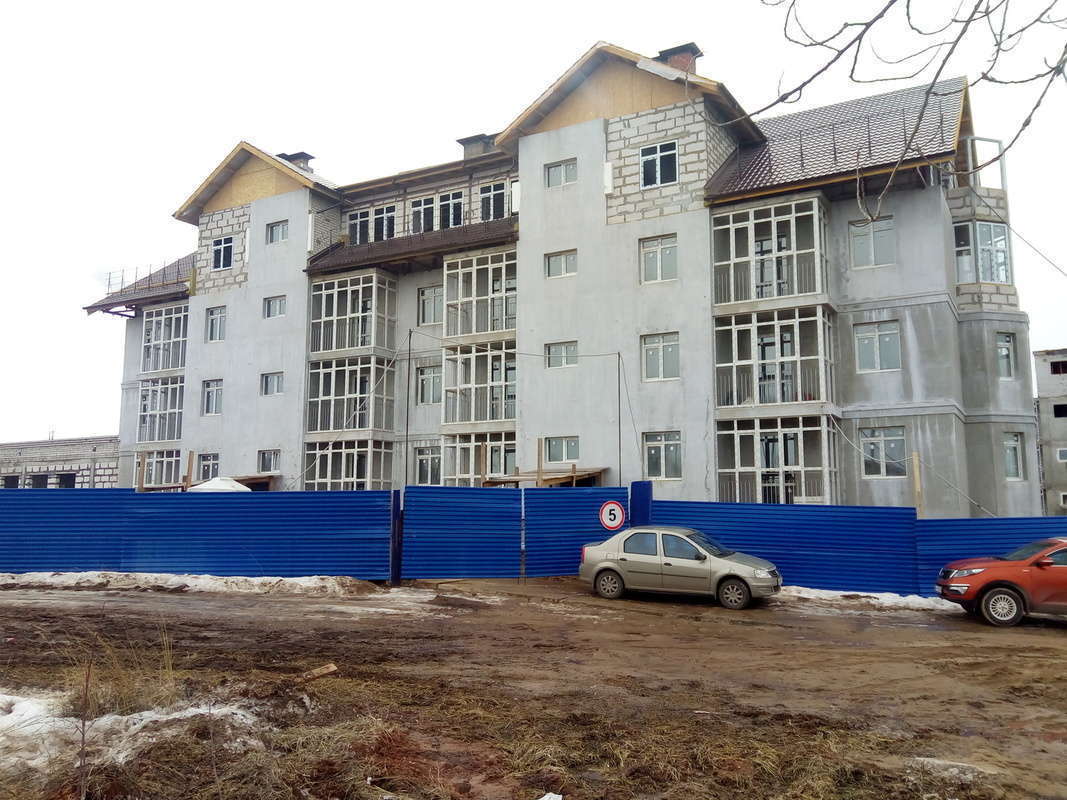

Ведутся работы по монтажу кровли дома 1а.
-

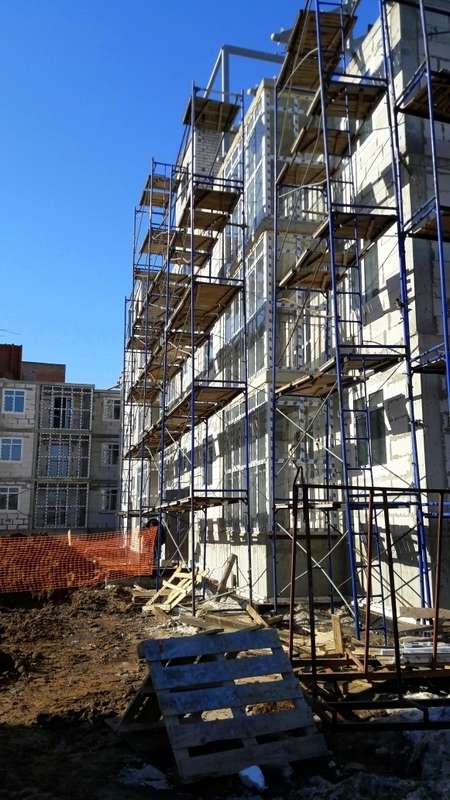

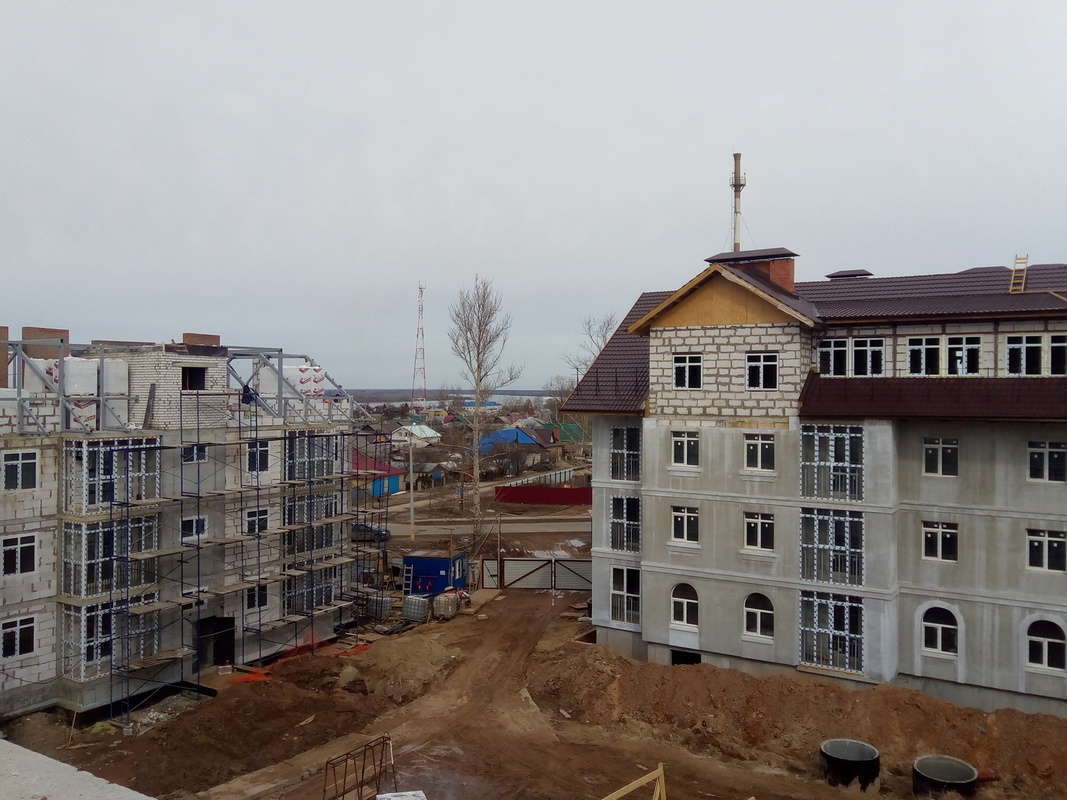

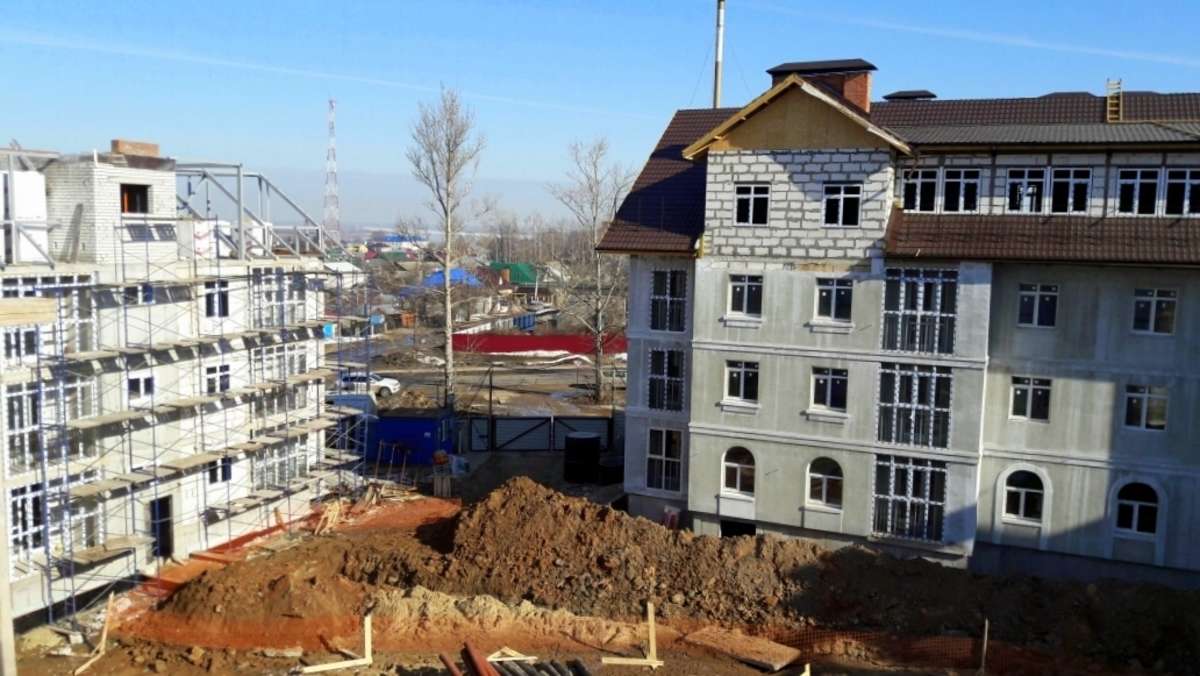

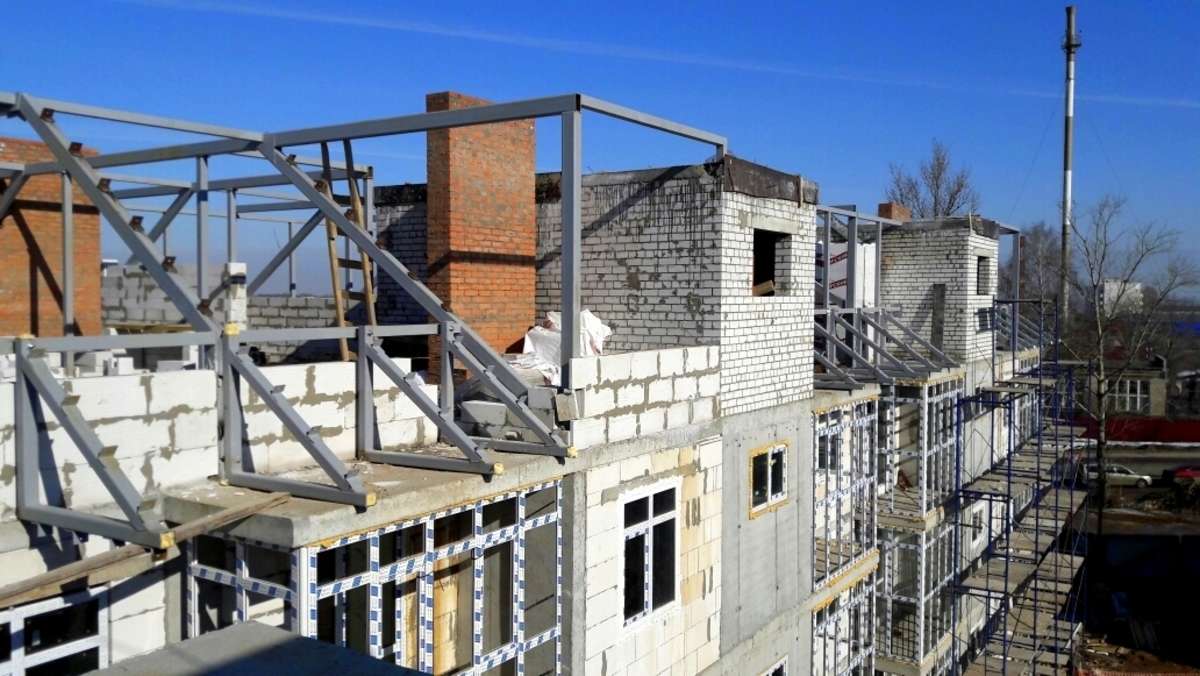

Ведутся работы по монтажу металлоконструкций на доме 1б.
-

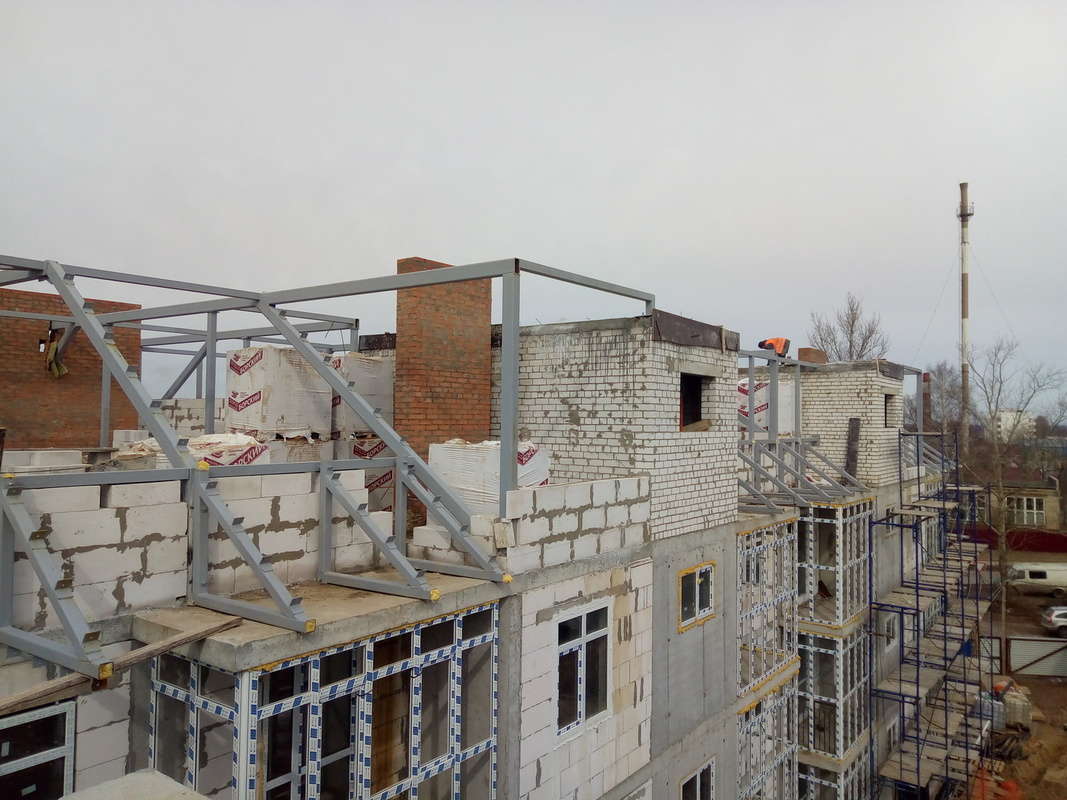

Ведутся работы по кладке стен 4 этажа на доме 1в.
14 марта
-
На 100% выполнен монтаж металлоконструкций 4 этажа дома 1а.
-
На 100% выполнен монтаж металооконструкций 4 этажа дома 1в.
-
На 100% выполнена кладка стен 4 этажа дома 1а.
-

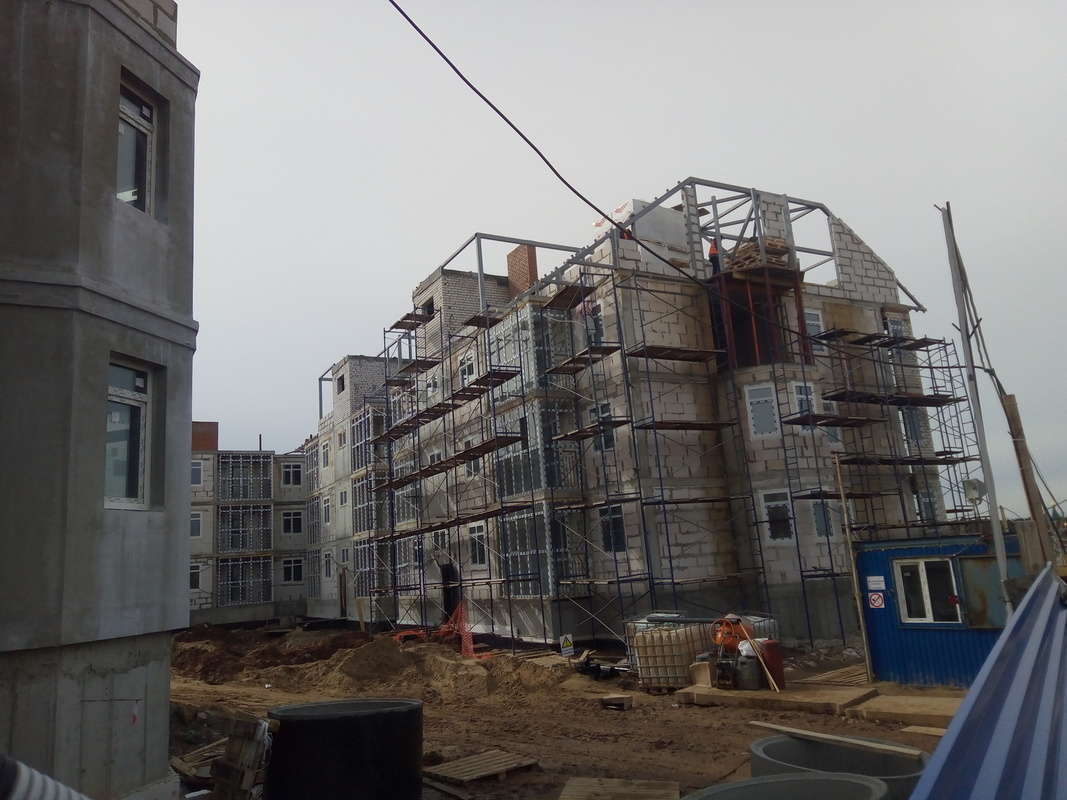

Ведутся работы по монтажу кровли дома 1а.
-
Ведутся работы по монтажу металлоконструкций на доме 1б.
-
Ведутся работы по кладке стен 4 этажа на доме 1в.
-
Ведутся работы по устройству внутриквартальной сети канализации.
