Ход строительства. Май 2017

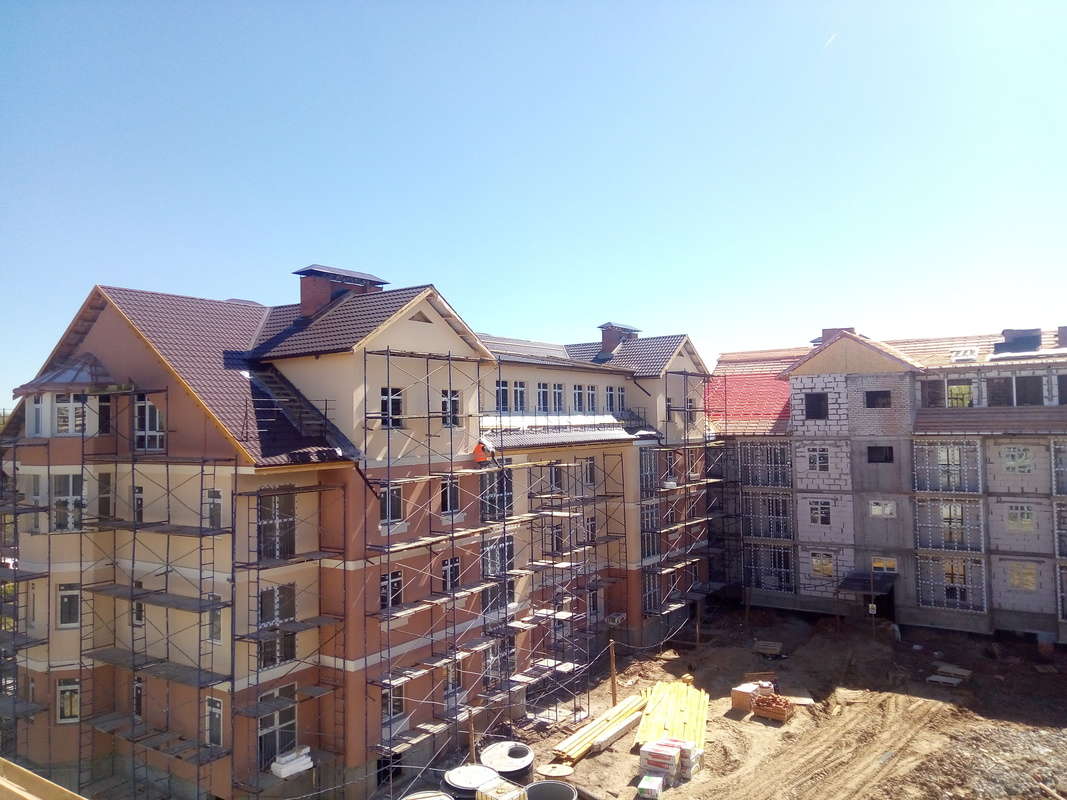

26 мая

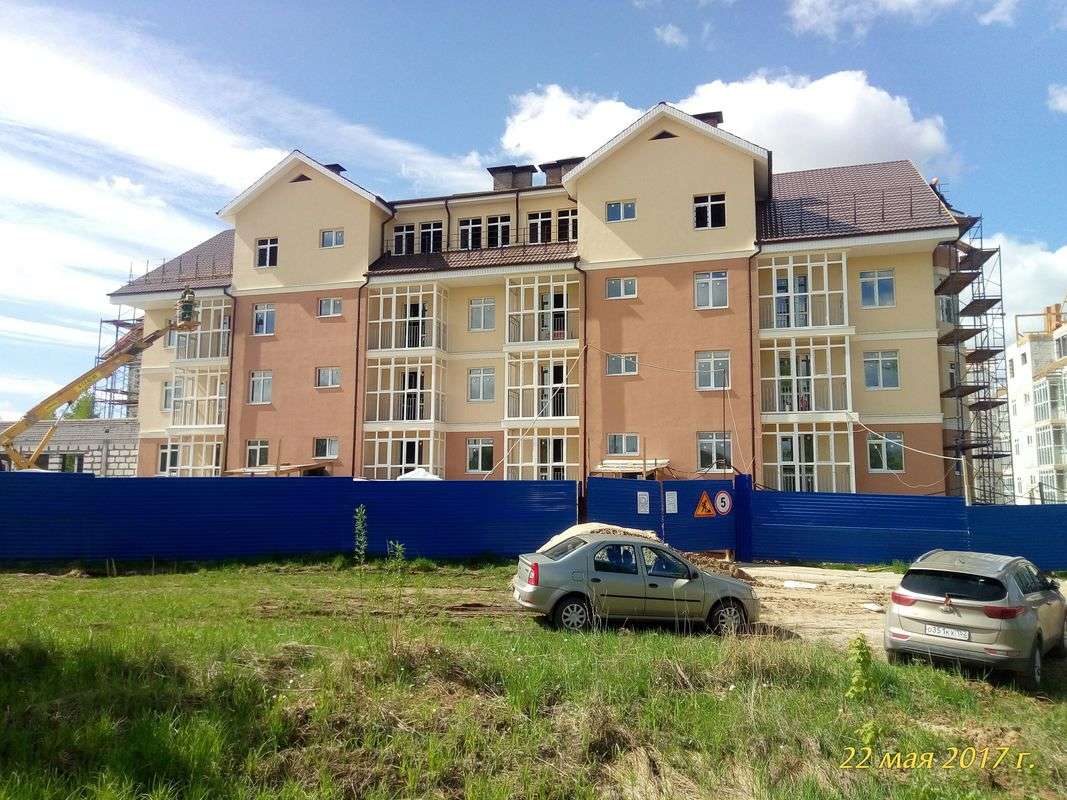

22 мая
Инженерные сети:
-
На 90% выполнены работы по устройству внеплощадочной сети канализации;
-
На 90% выполнены работы по устройству внеплощадочной сети водопровода;
-
Завершены работы по устройству внутриквартальной сети канализации.
-
Ведется подготовка к производству работ по прокладке сетей теплоснабжения.
-
Ведется подготовка к производству работ по прокладке сетей электроснабжения.
Строительно-монтажные работы по домам:
-

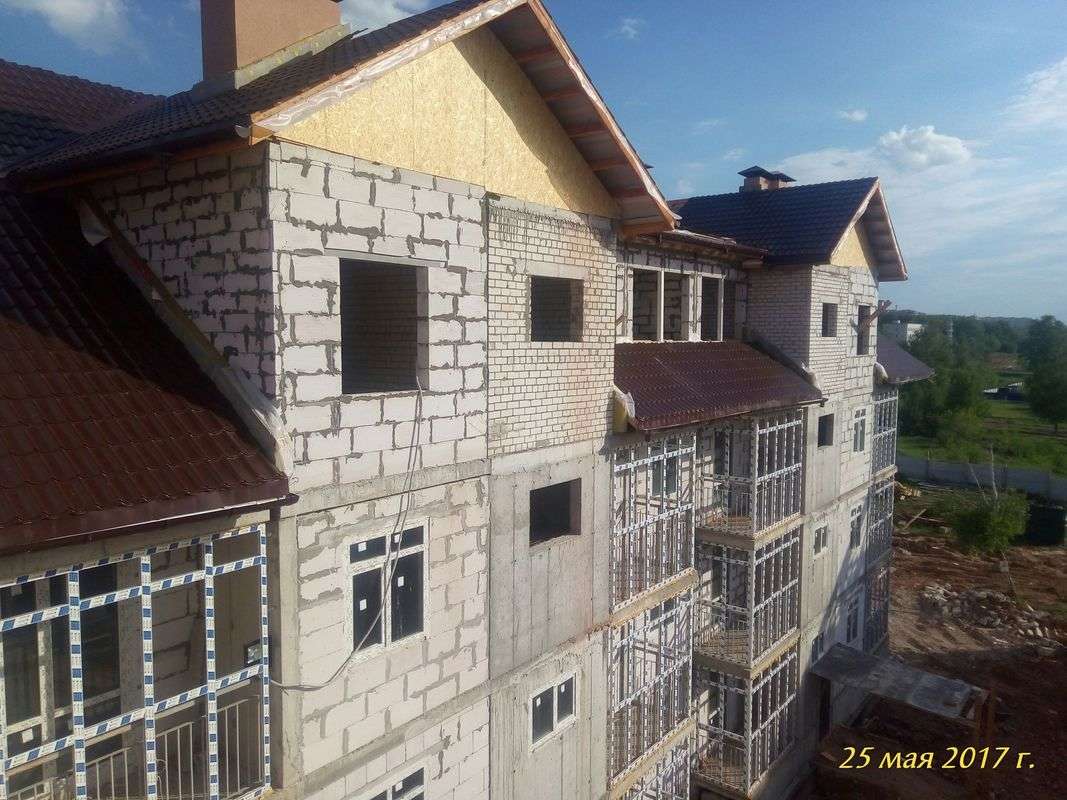

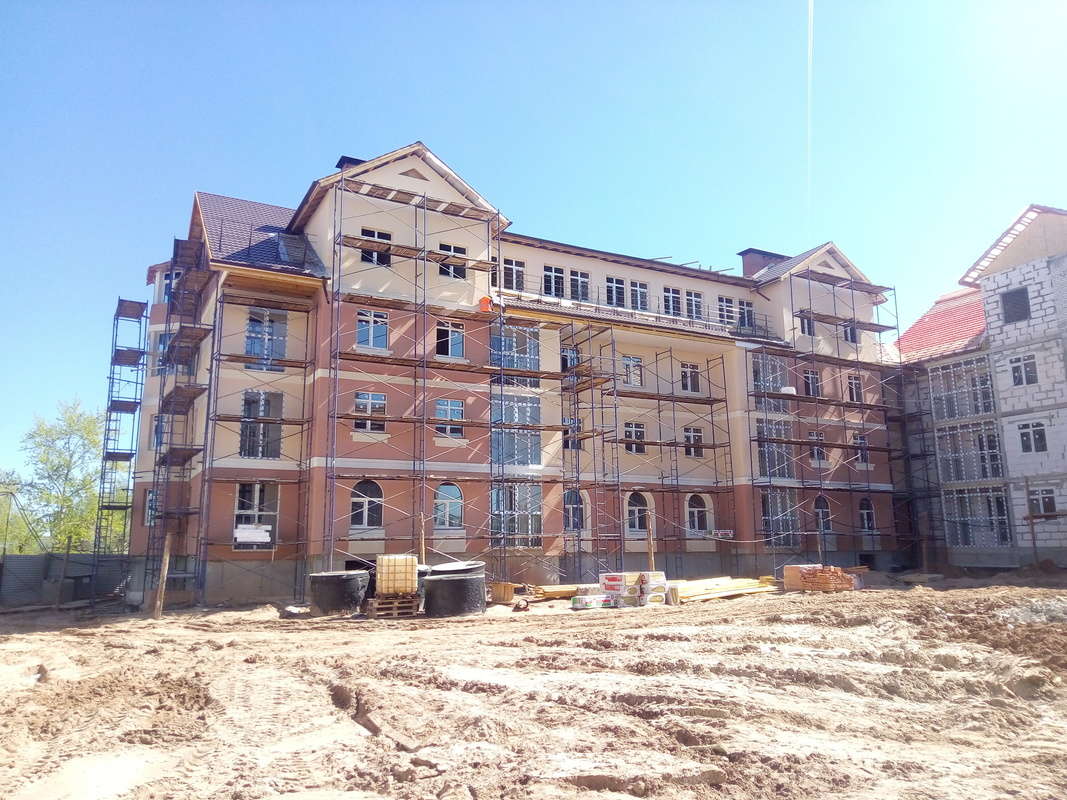

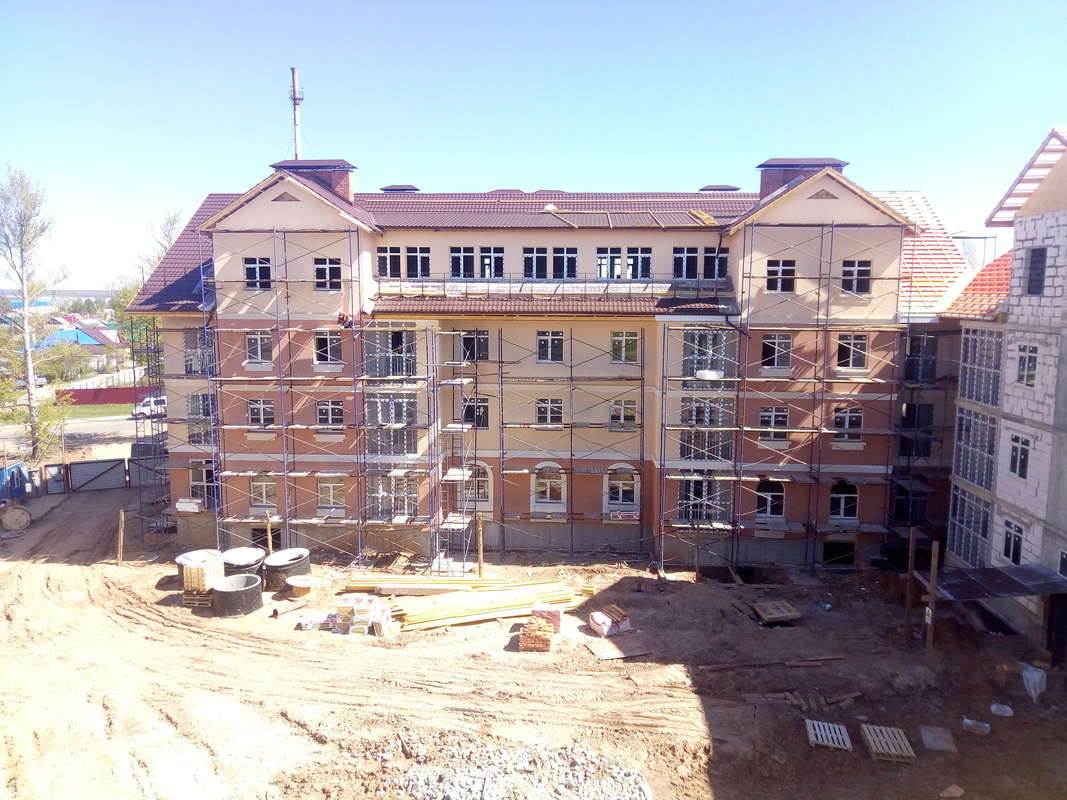

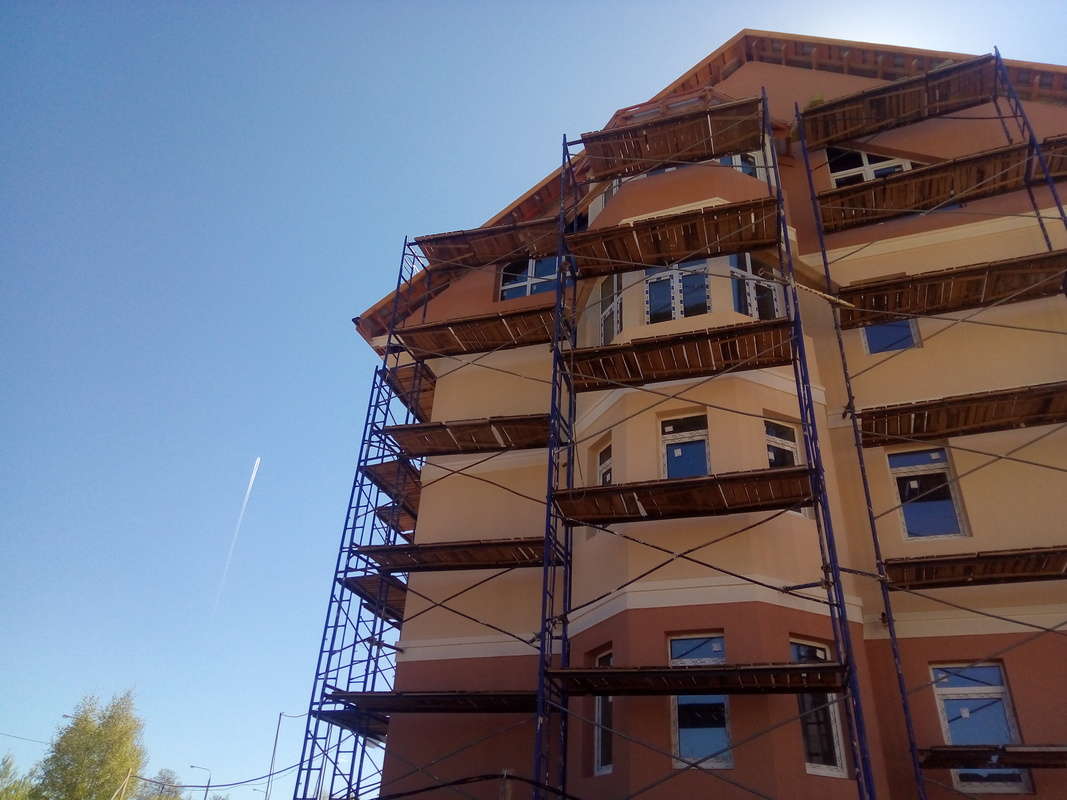

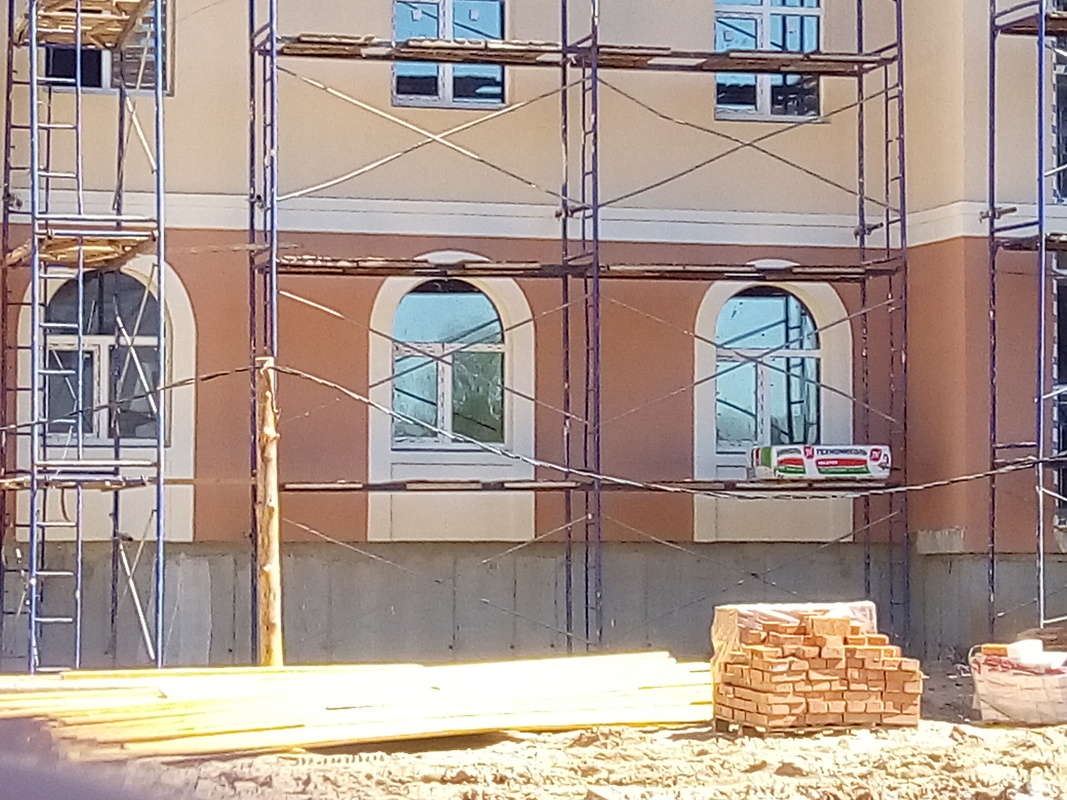

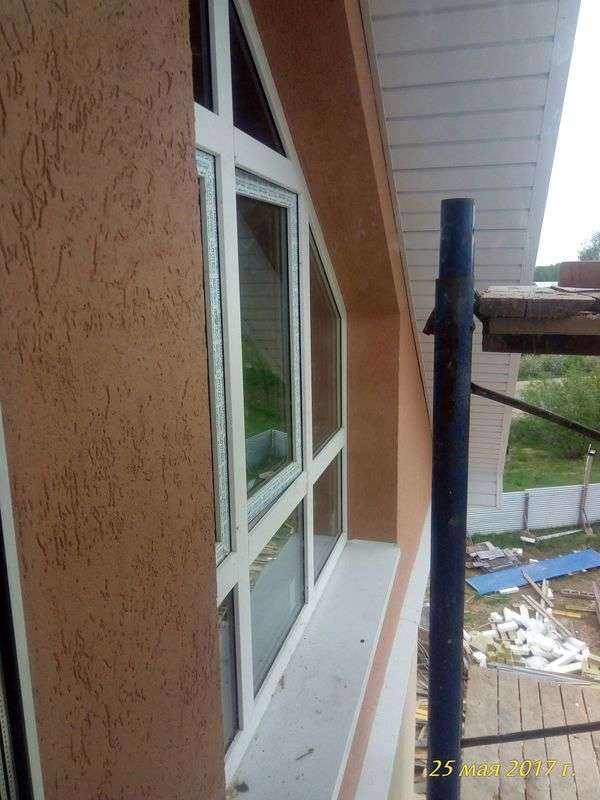

На 100% выполнены фасадные работы на доме 1
-

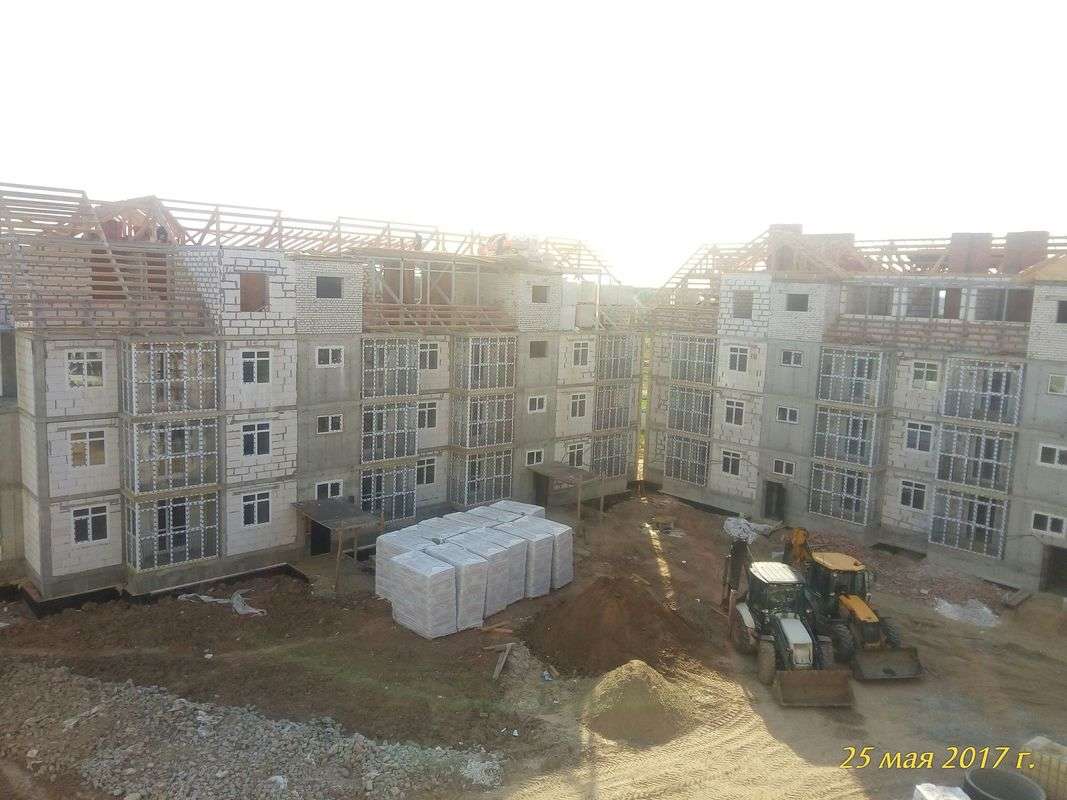

На 90% выполнены работы по монтажу кровли дома 1а.
-
Завершены работы по монтажу металлоконструкций на доме 1б
-

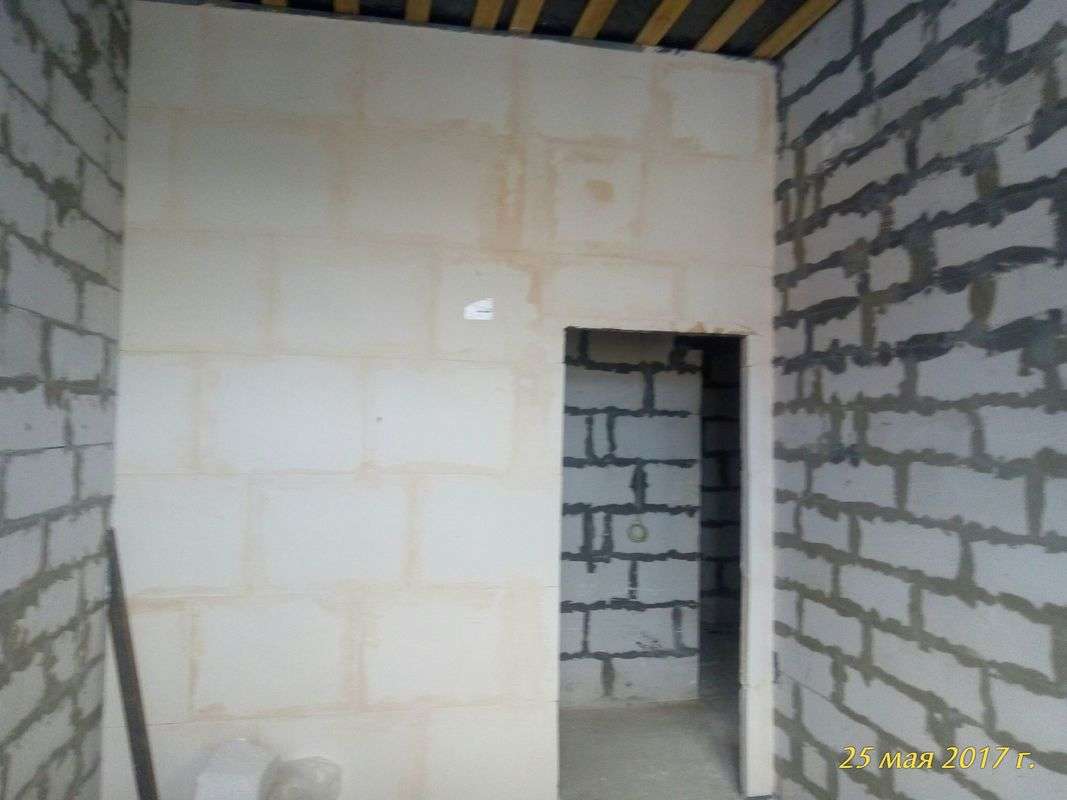

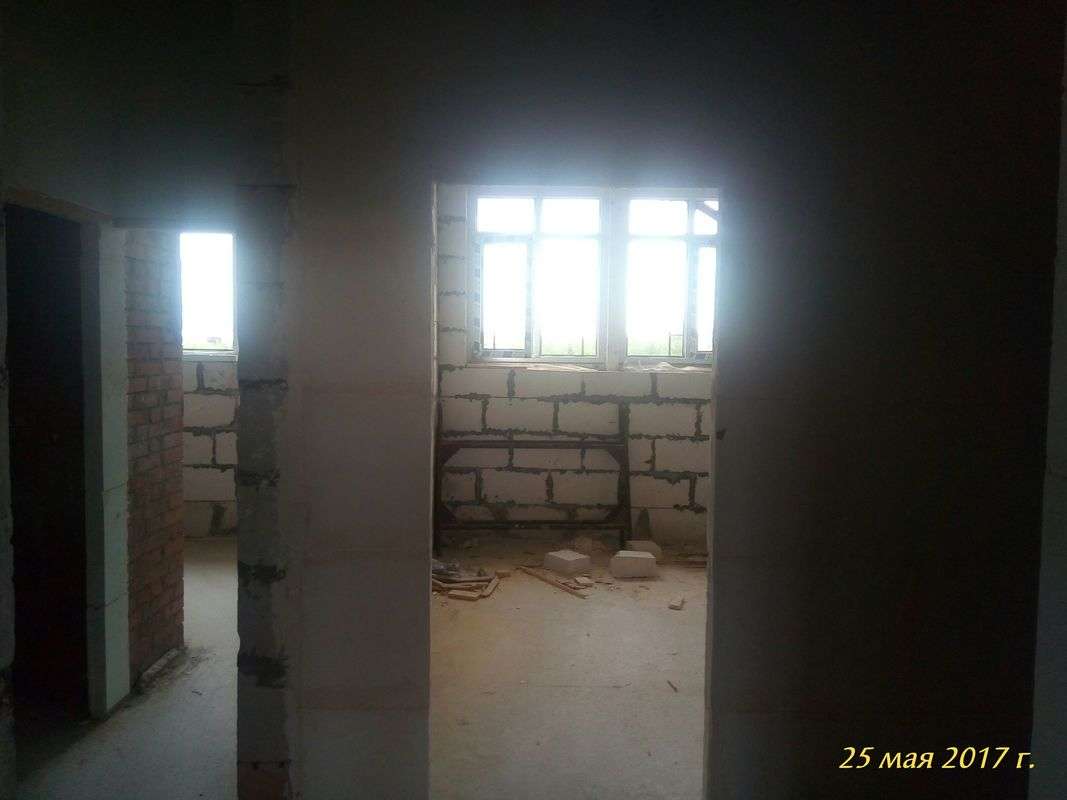

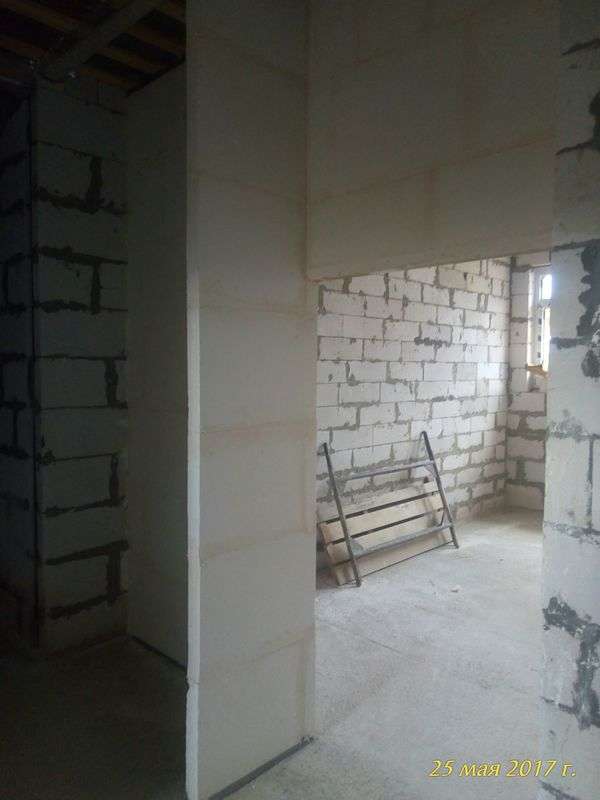

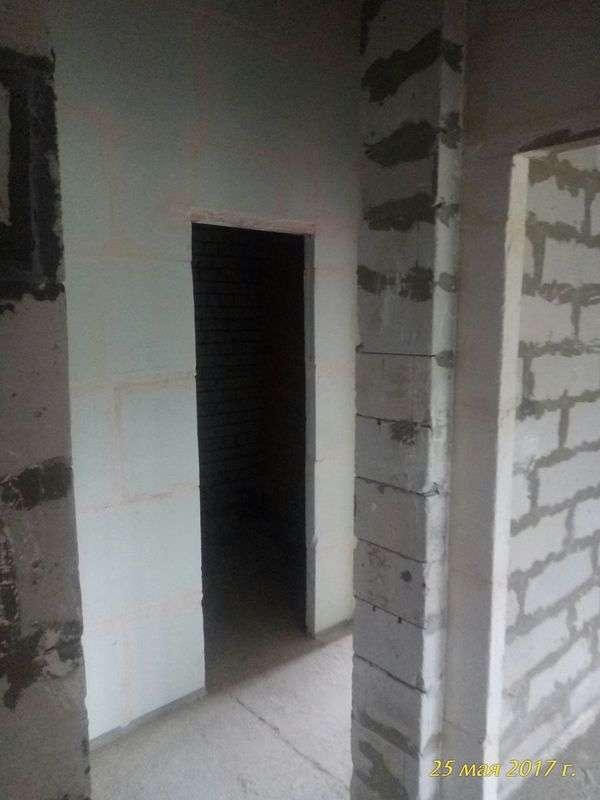

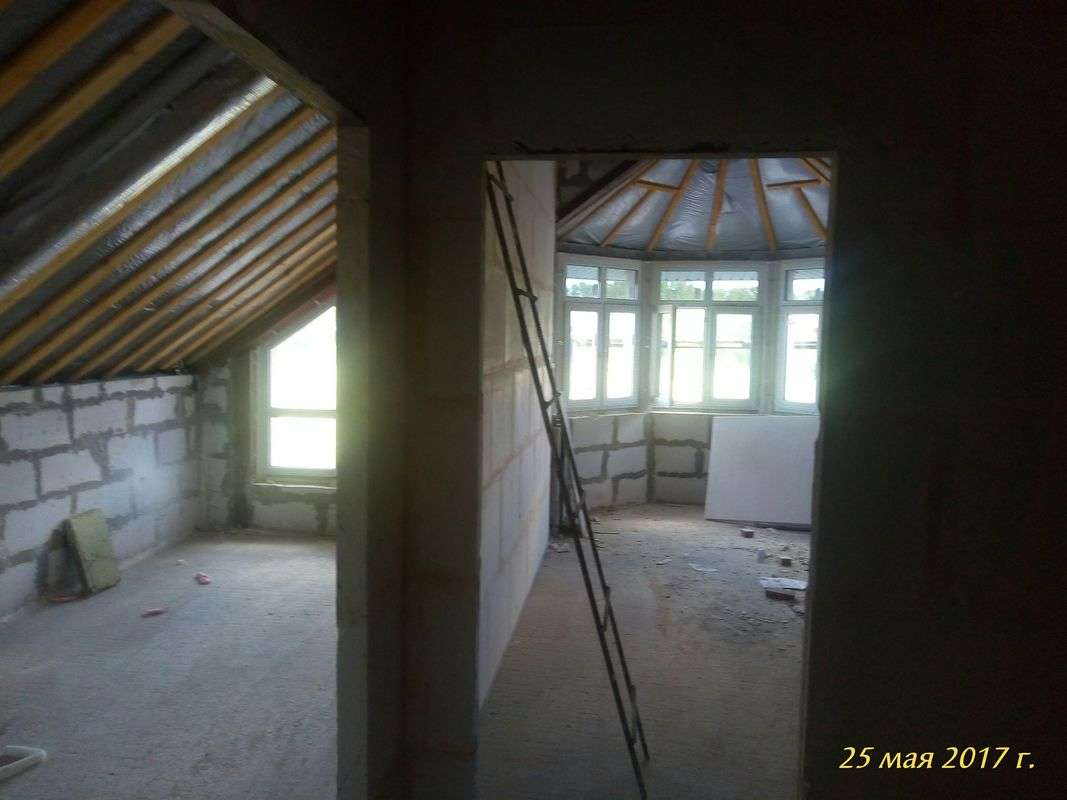

Завершены работы по кладке стен 4-го этажа на доме 1в
-

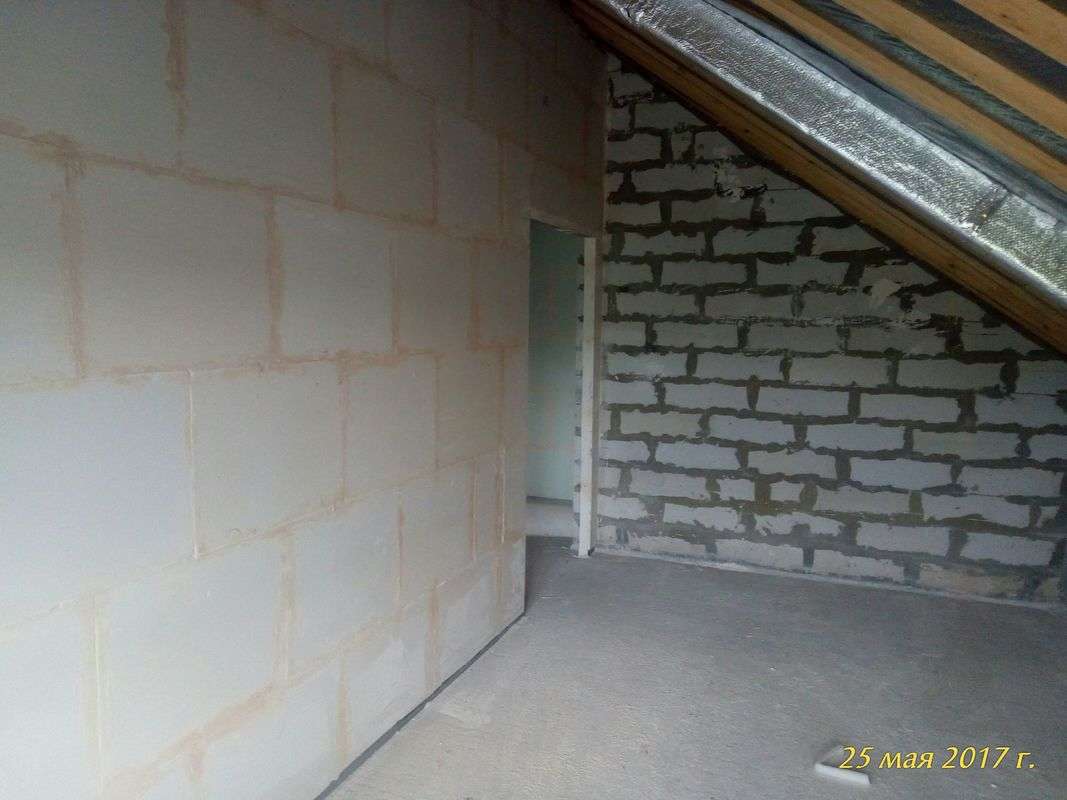

На 50% выполнены работы по монтажу кровли дома 1в
-
Ведутся работы по монтажу кровли дома 1б
-
Ведутся работы по кладке стен 4-го этажа на доме 1б
-

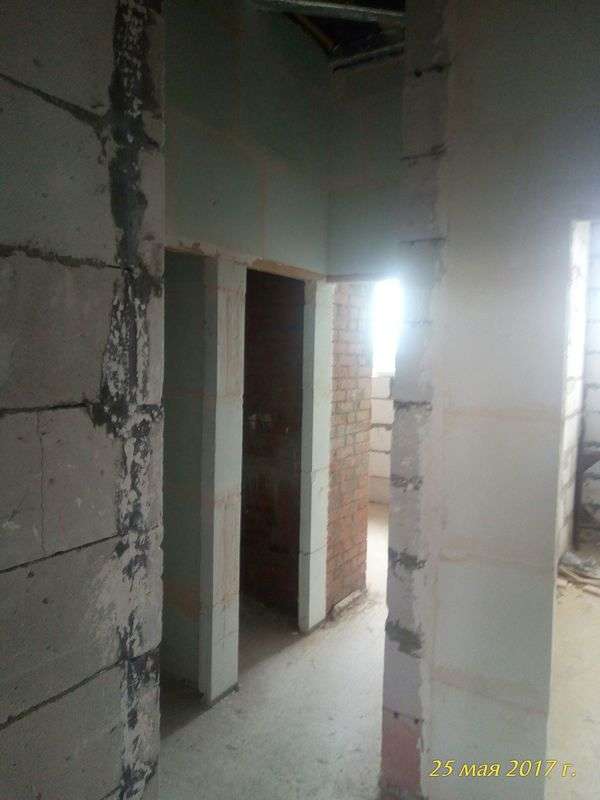

На 80% выполнены работы по остеклению
-

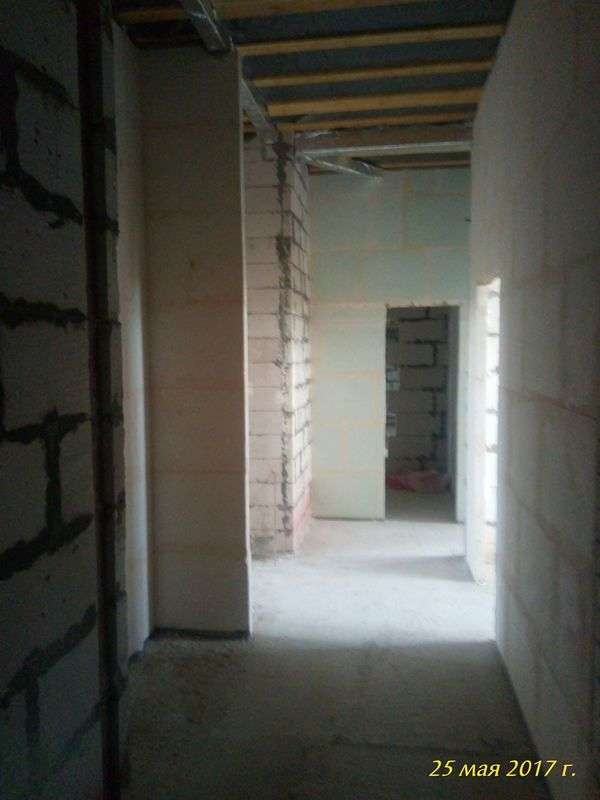

Ведутся работы по монтажу внутреннего электроснабжения в домах 1,1а,1б,1в.
