Ход строительства. Август 2017
24 августа

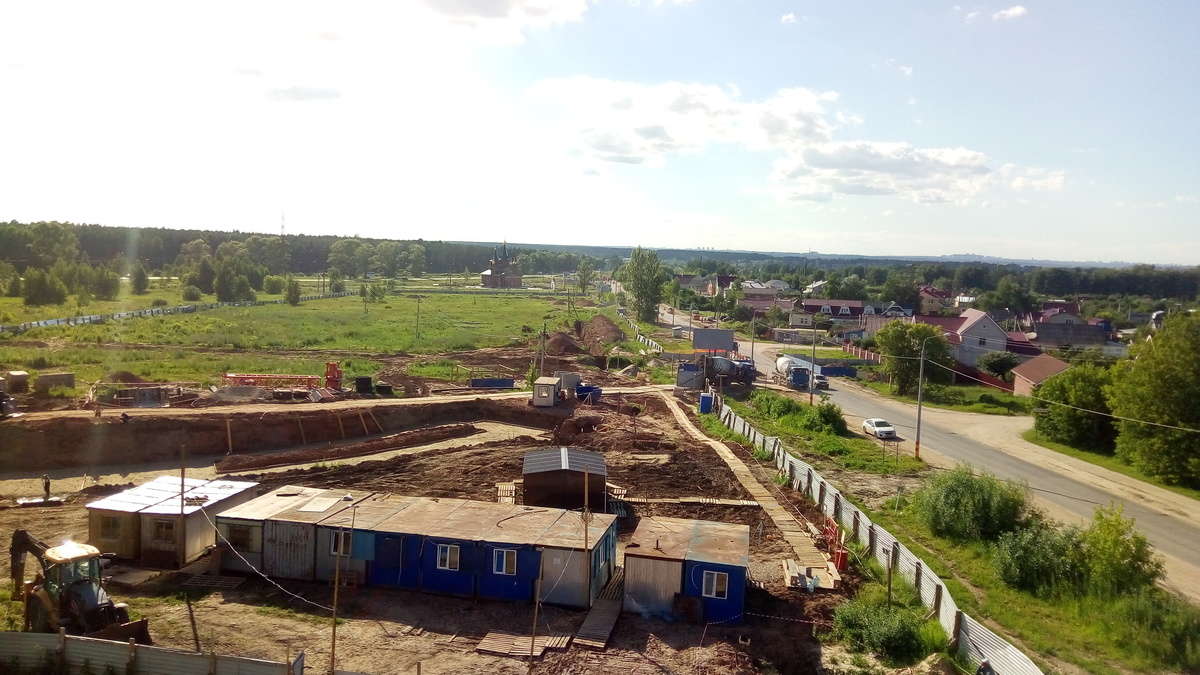

1 очередь строительства
Инженерные сети:
-

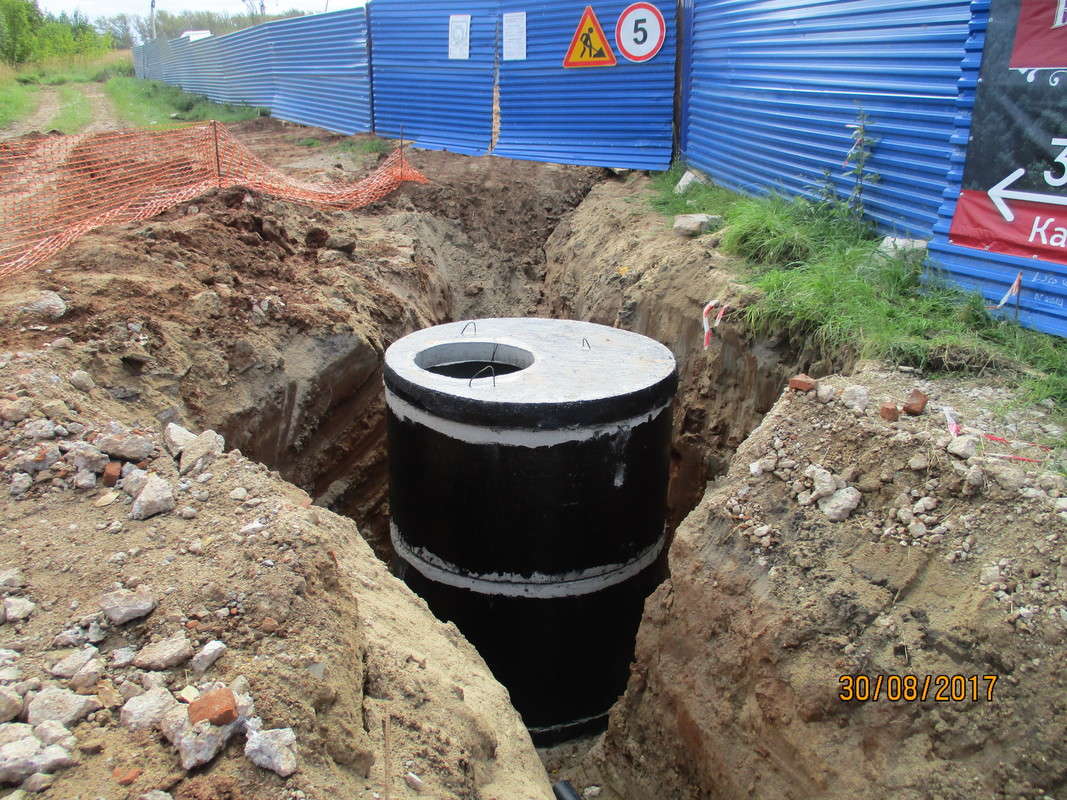

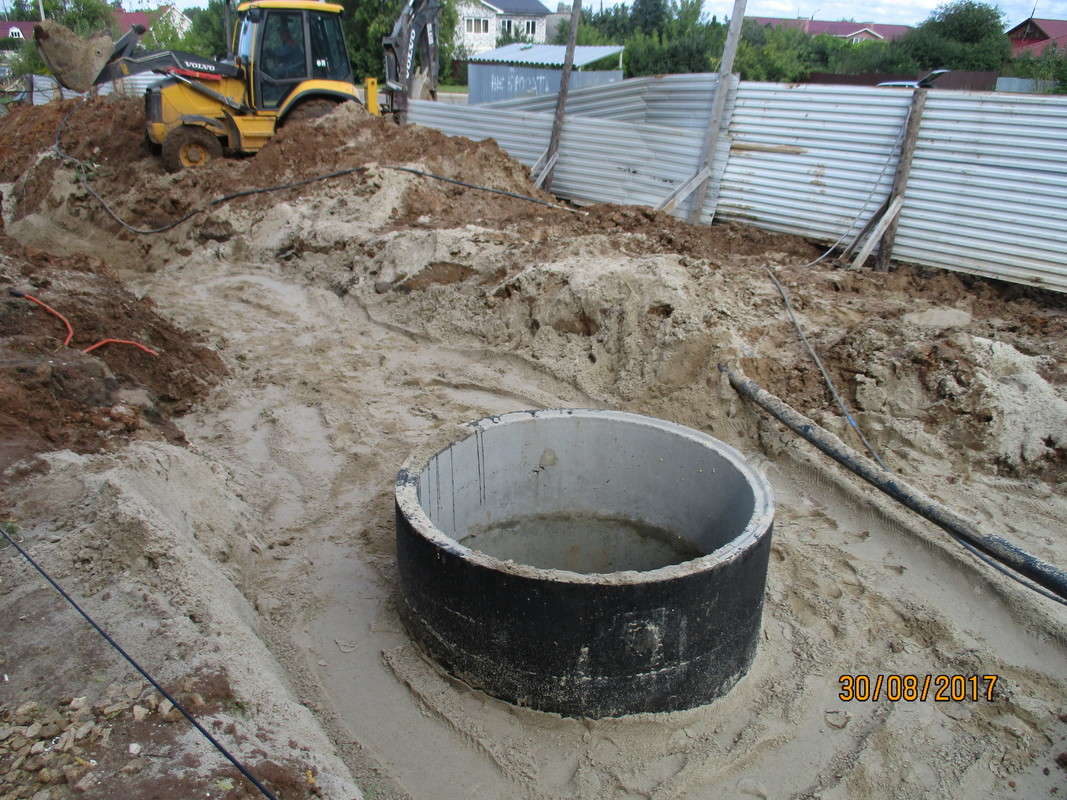

Завершены работы по устройству внеплощадочной сети канализации, смонтирована канализационная насосная станция.
-
Завершены работы по устройству внеплощадочной сети водопровода.
-
Завершены работы по устройству внутриквартальной сети канализации.
-
На 90% выполнены работы по монтажу внутриплощадочной сети водопровода.
-

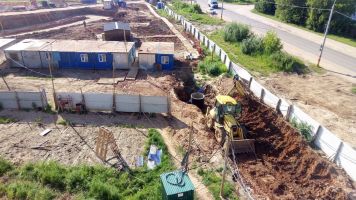

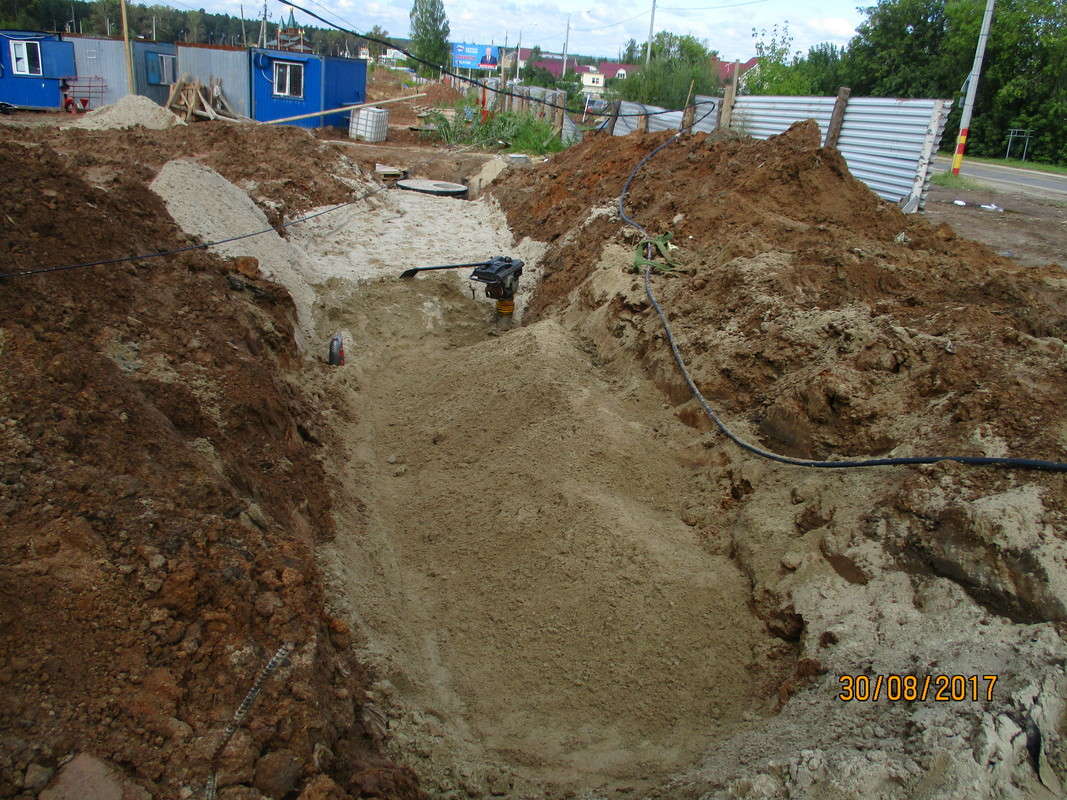

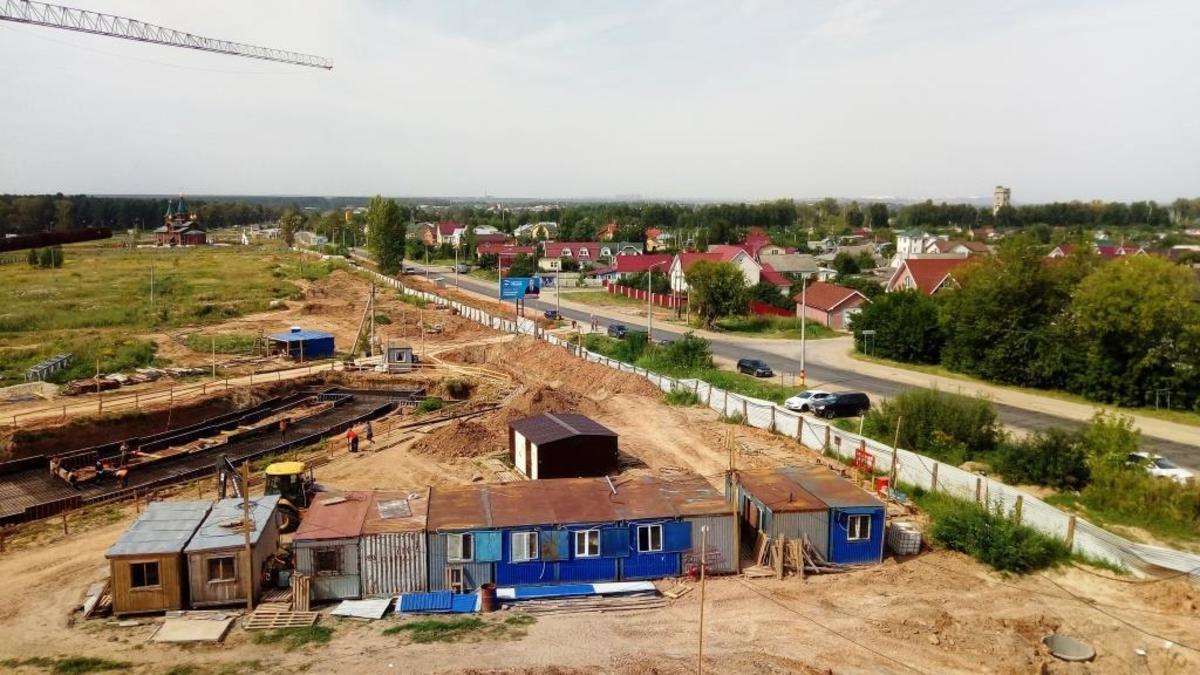

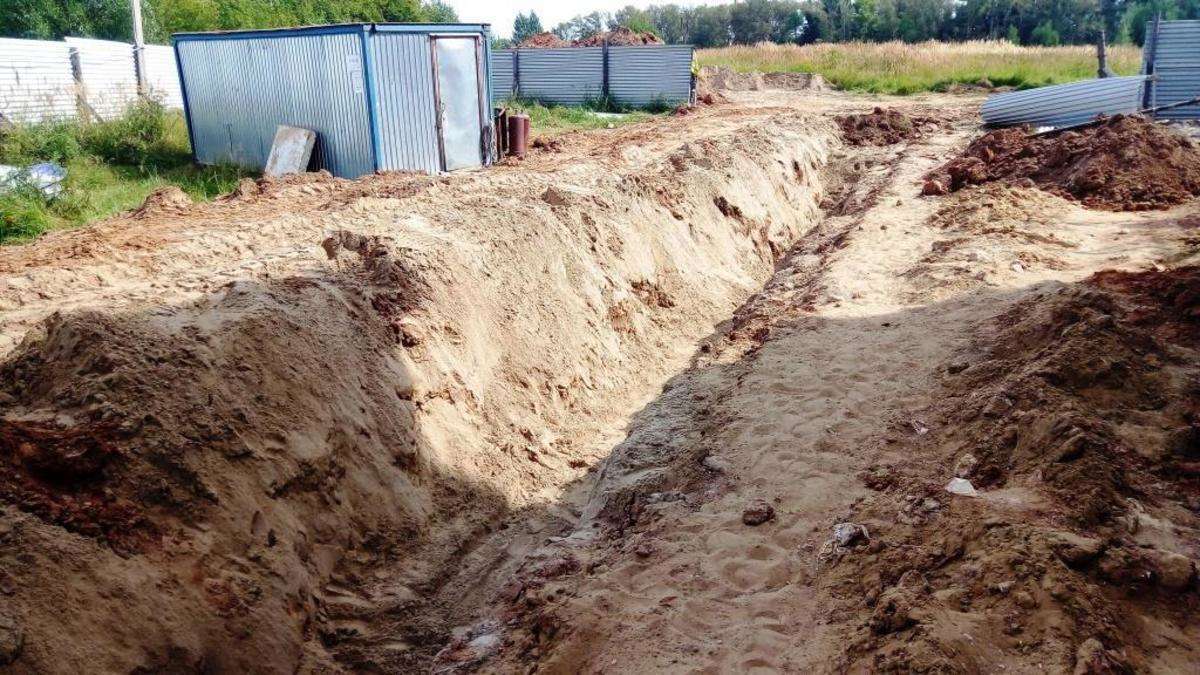

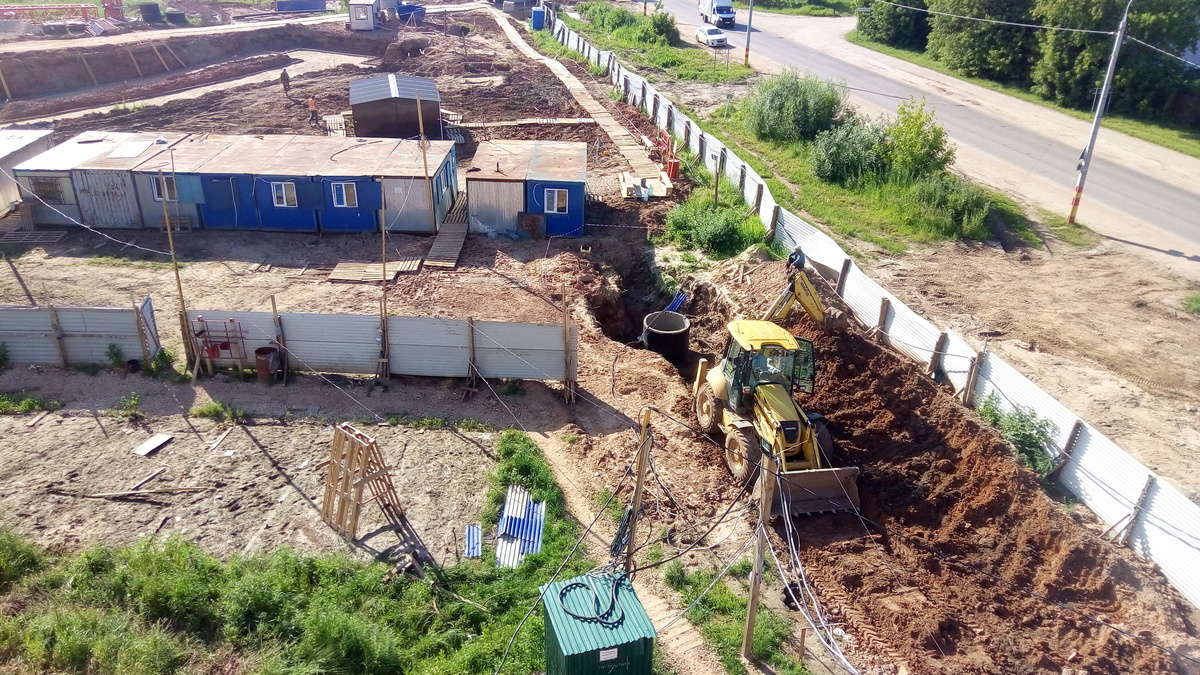

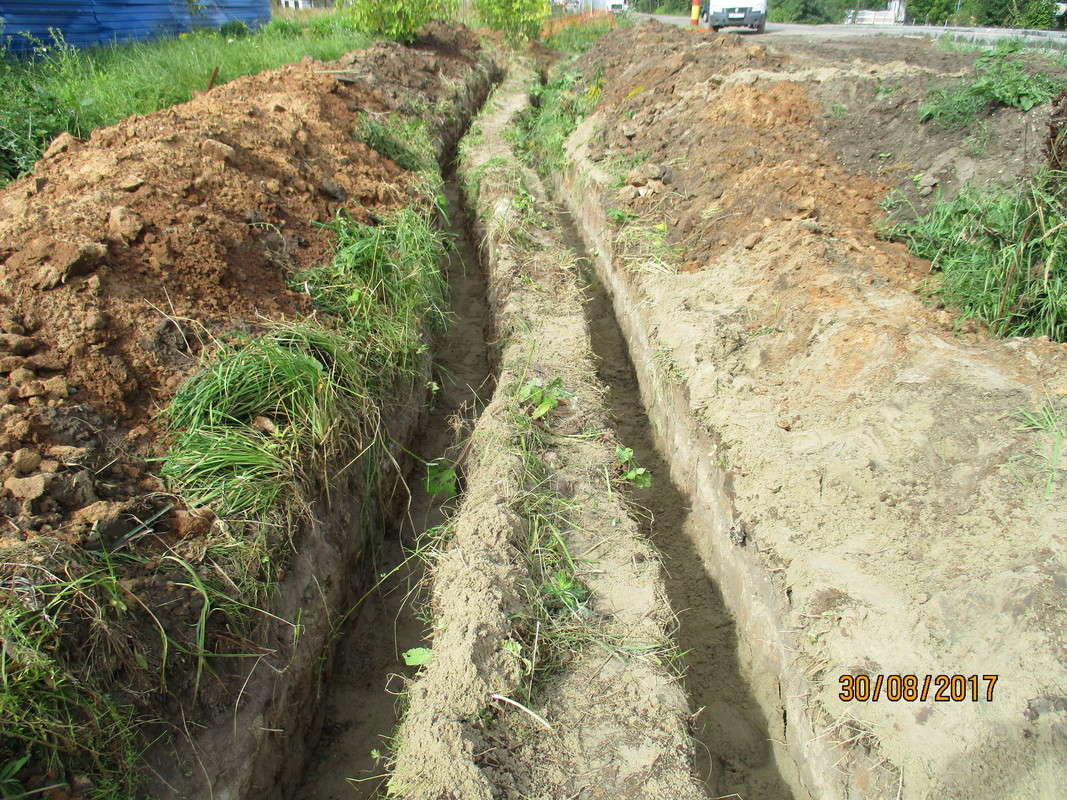

На 50% выполнены работы по прокладке внутриплощадочных сетей электроснабжения.
-
Ведется подготовка к производству работ по прокладке сетей теплоснабжения.
Строительно-монтажные работы по домам:
-

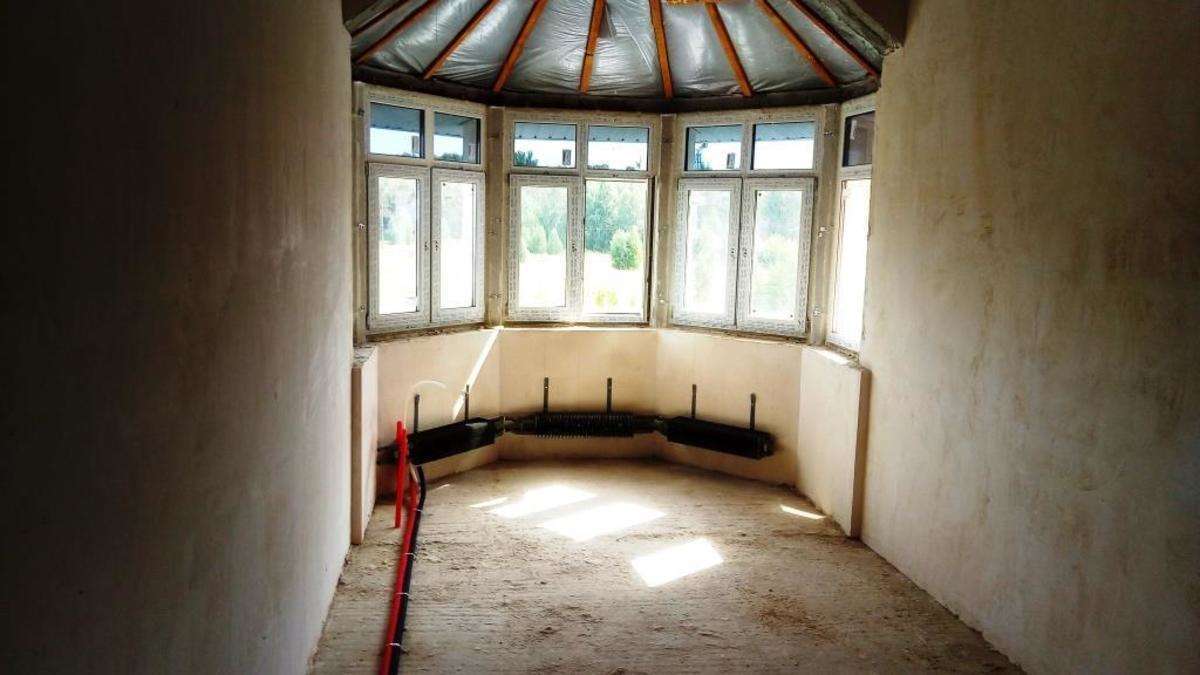

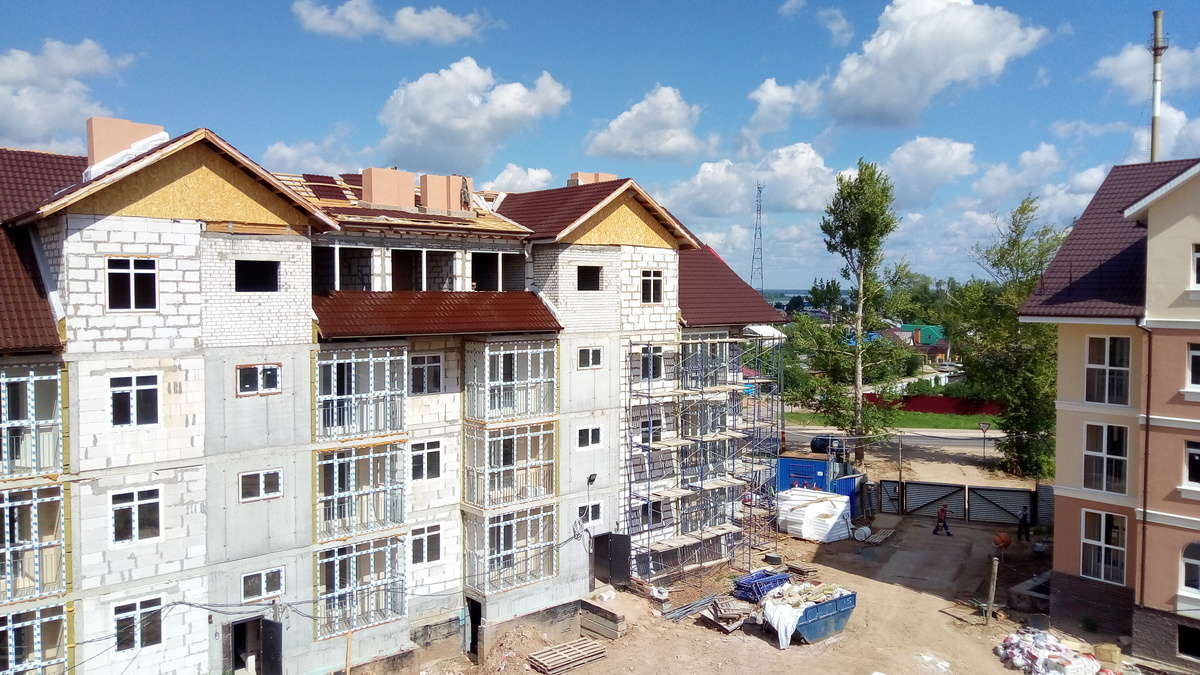

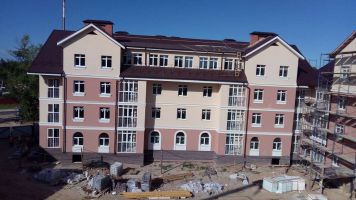

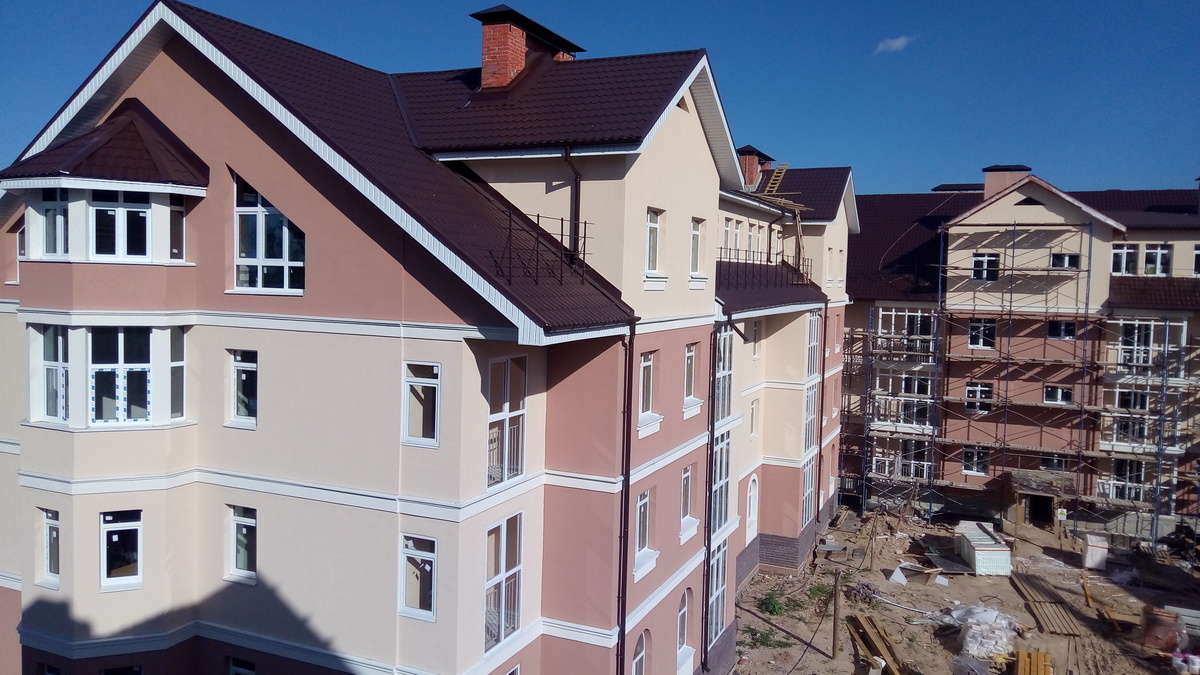

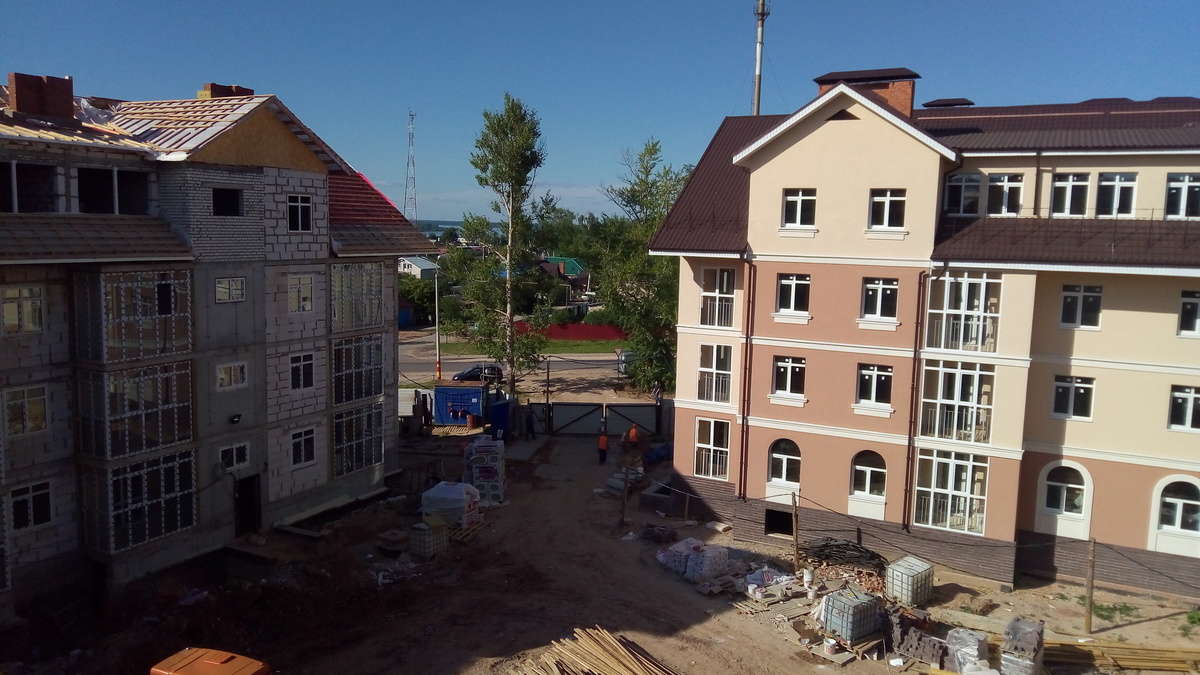

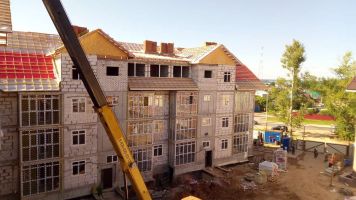

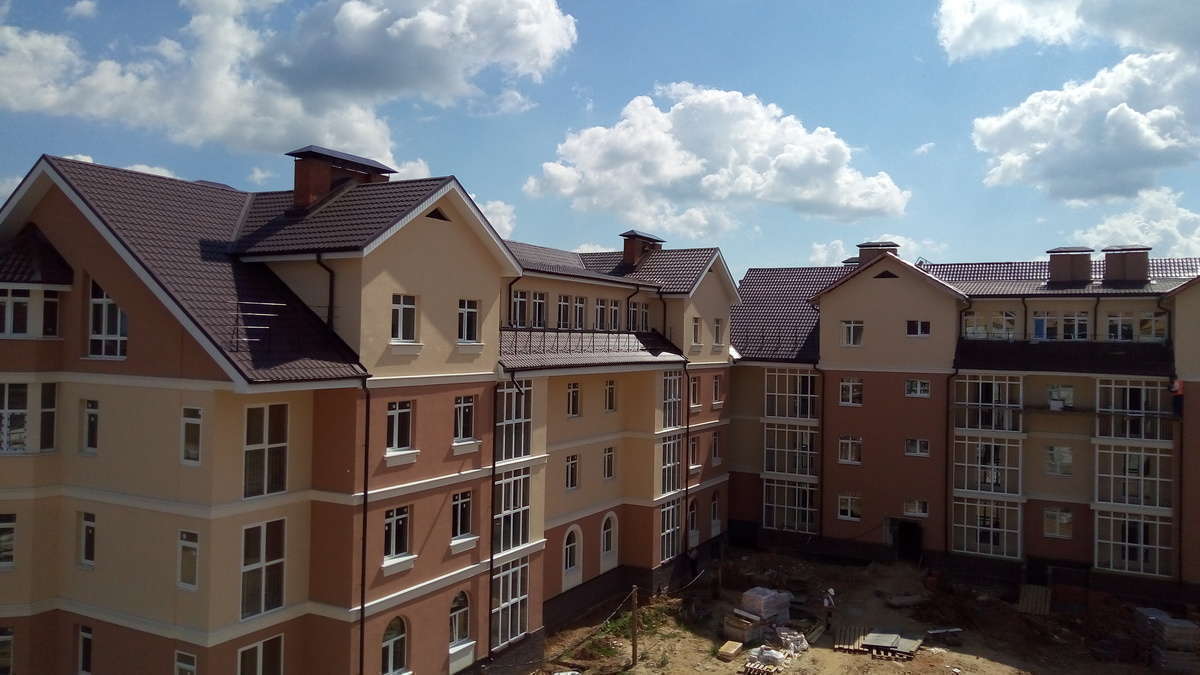

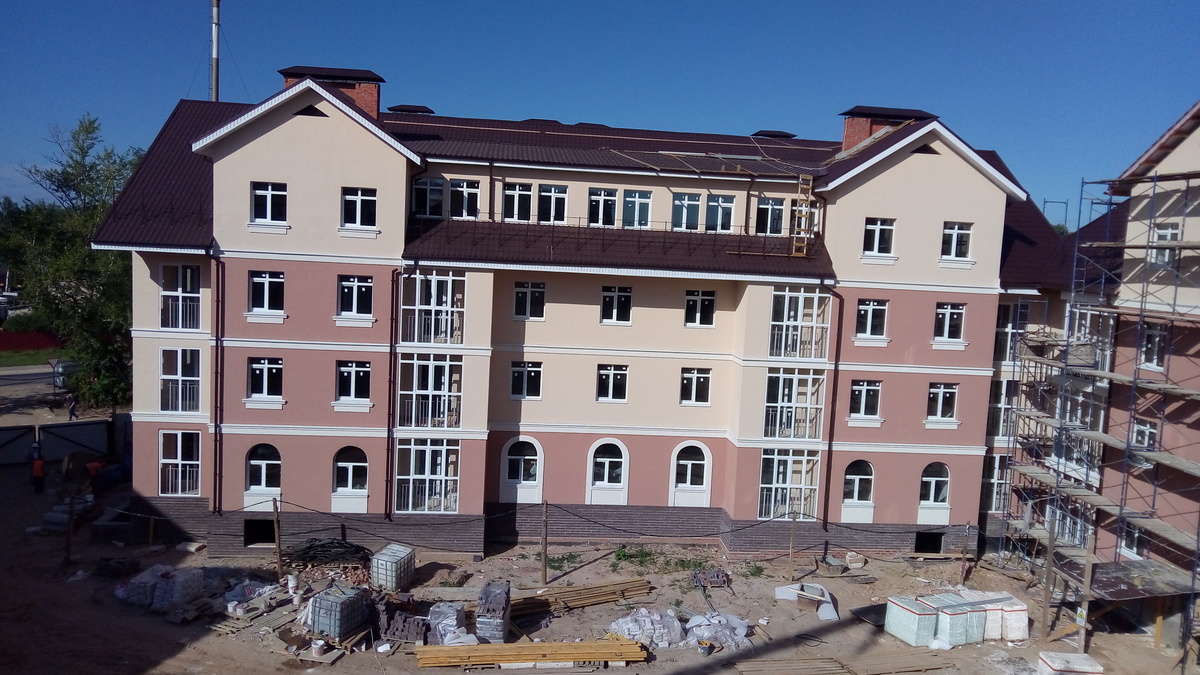

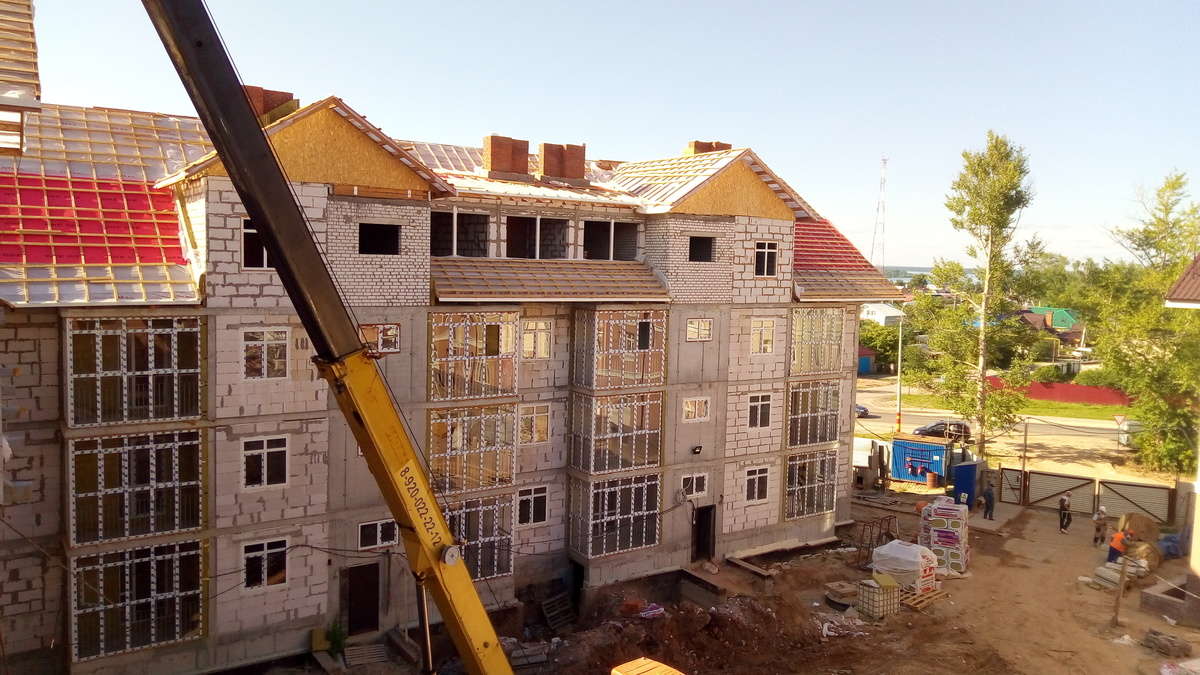

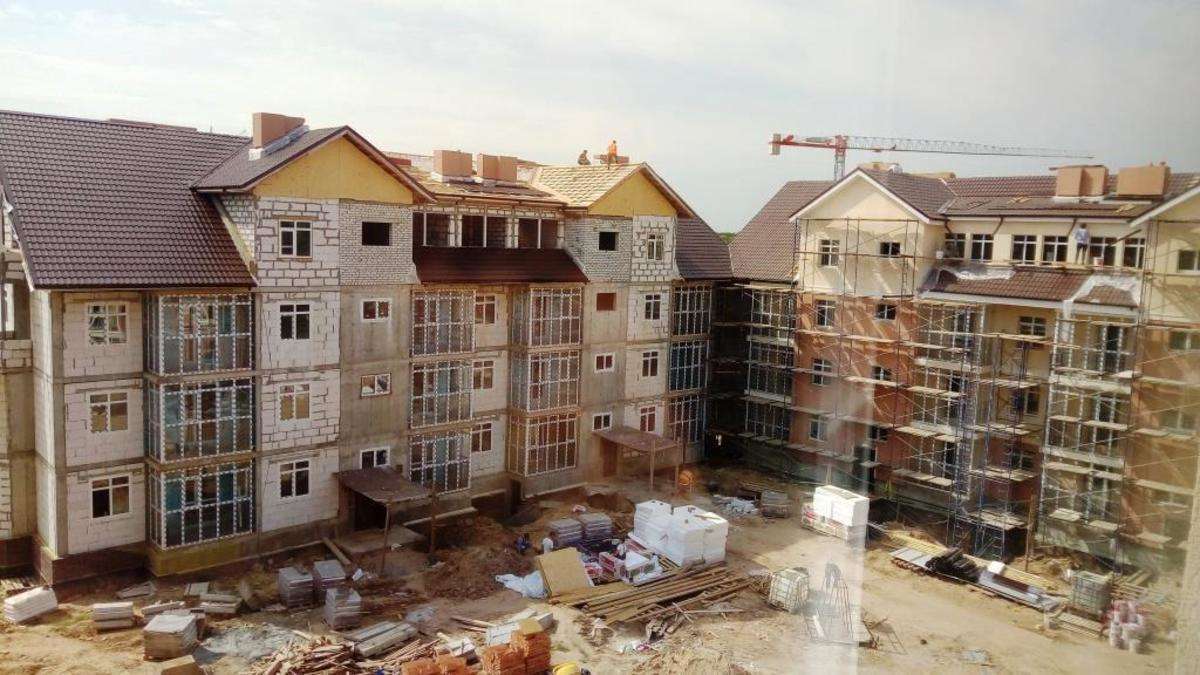

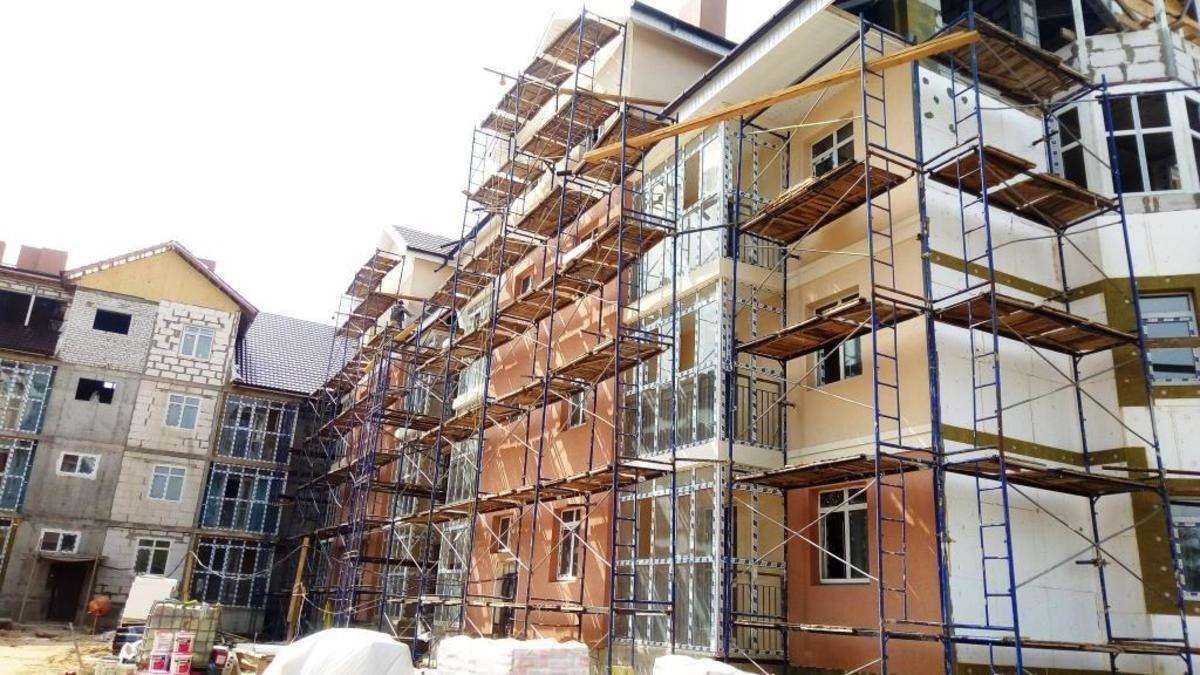

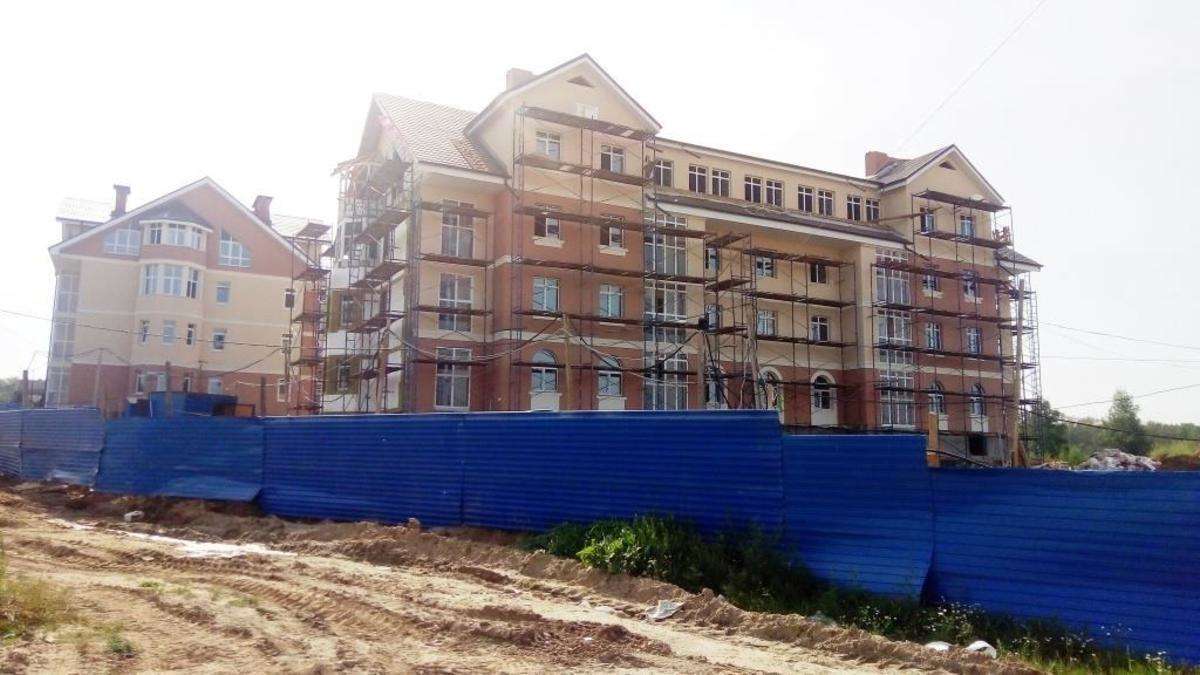

На 70% выполнены фасадные работы на доме 1в
-
На 90% выполнены работы по монтажу кровли дома 1в.
-

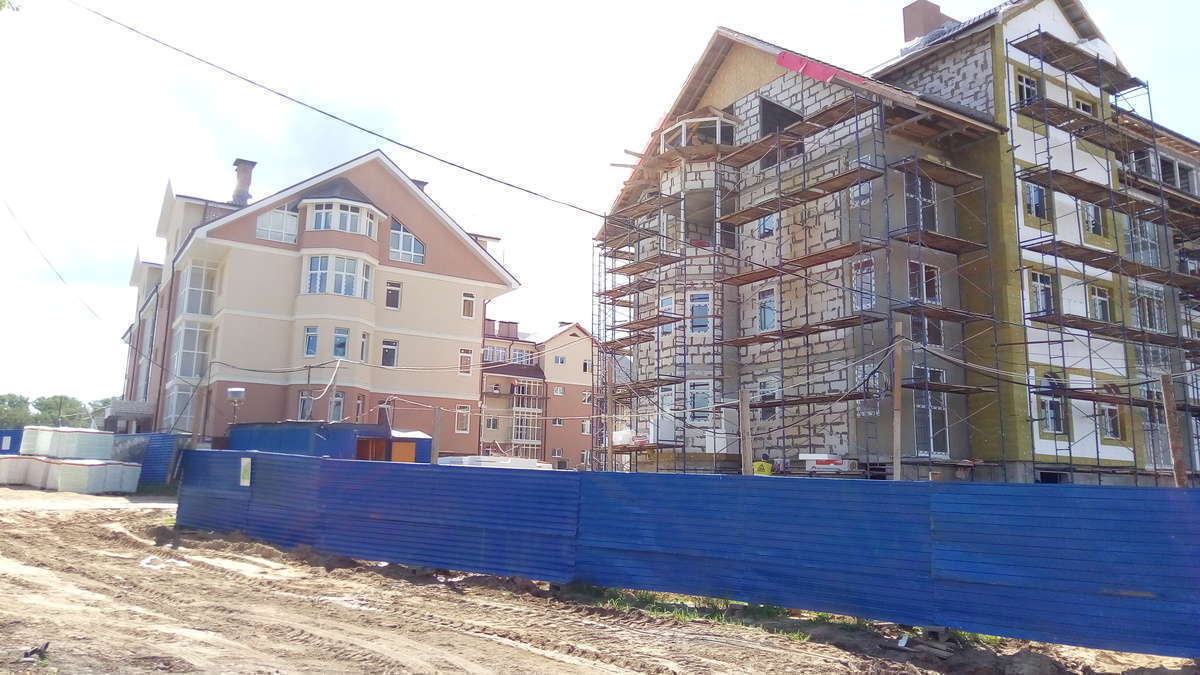

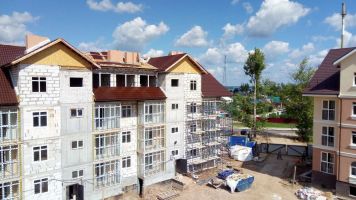

На 80% выполнены работы по монтажу кровли дома 1б.
-

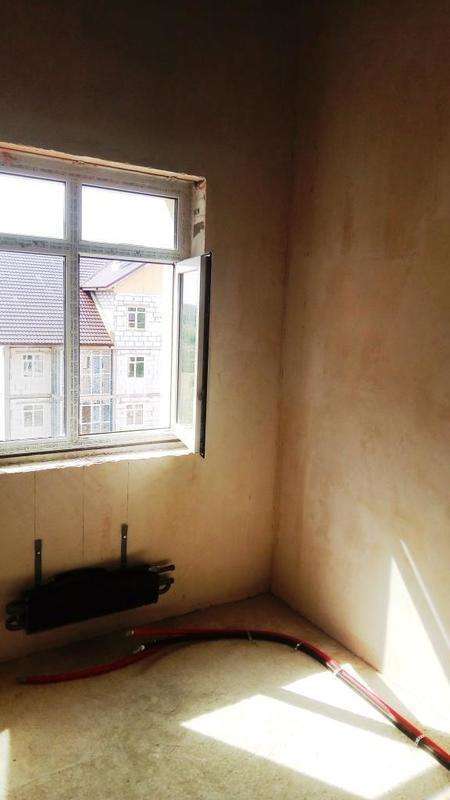

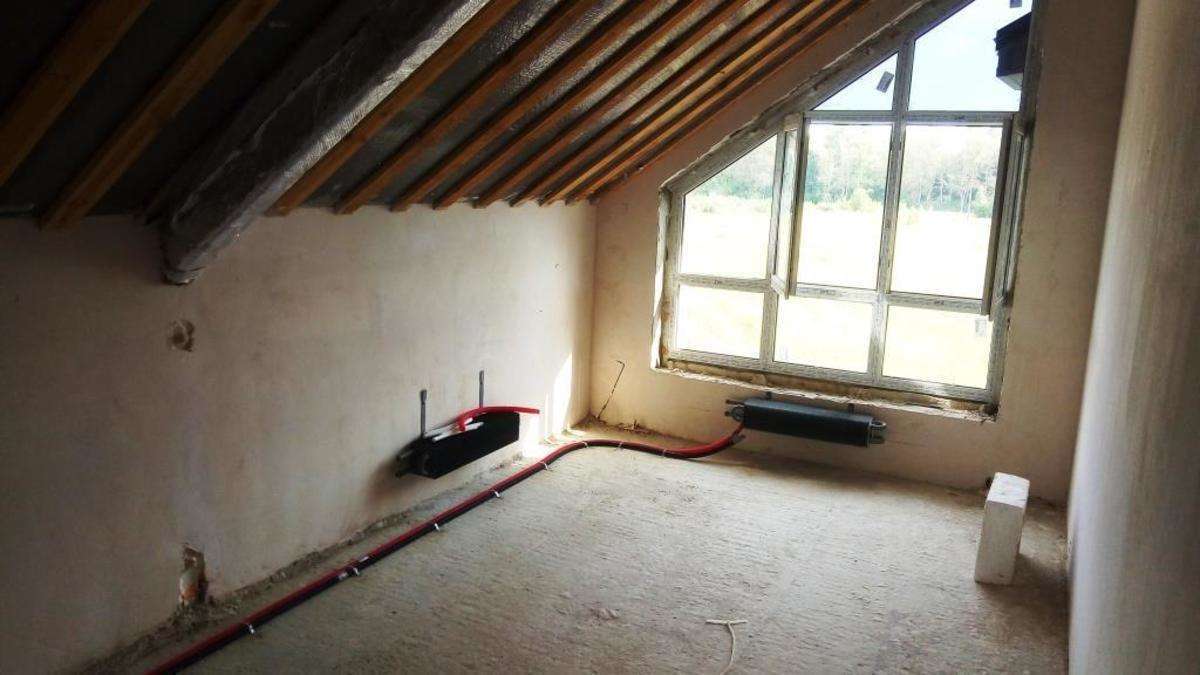

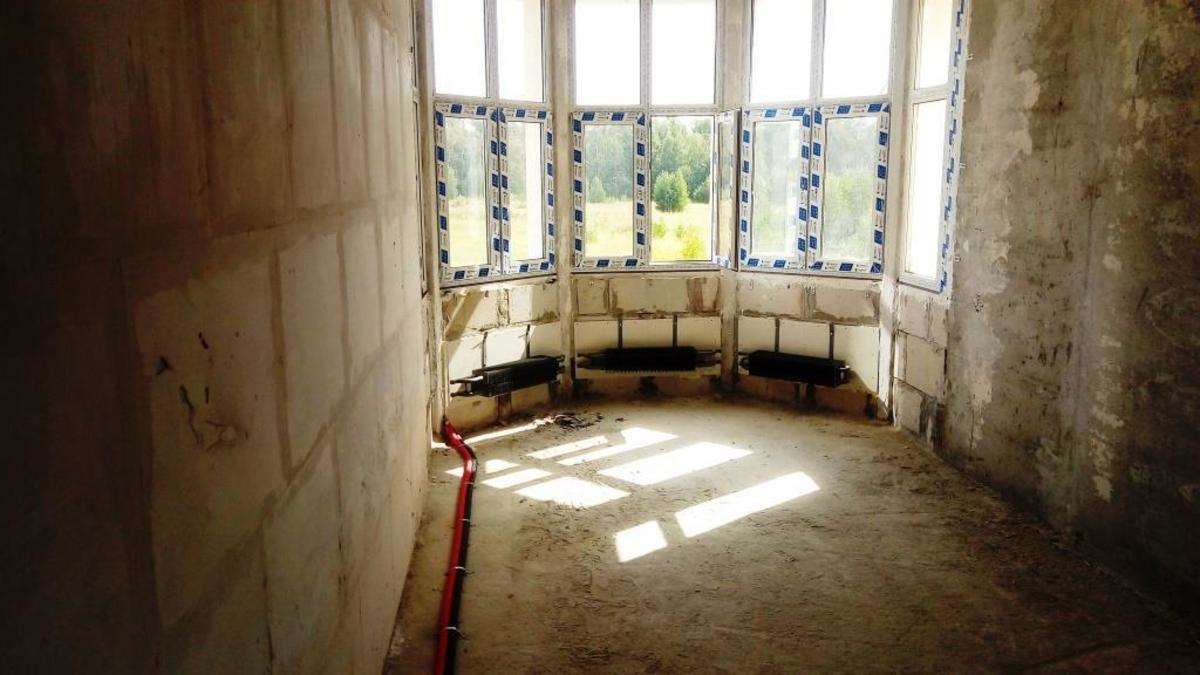

На 80% выполнены работы по остеклению на всех домах.
-

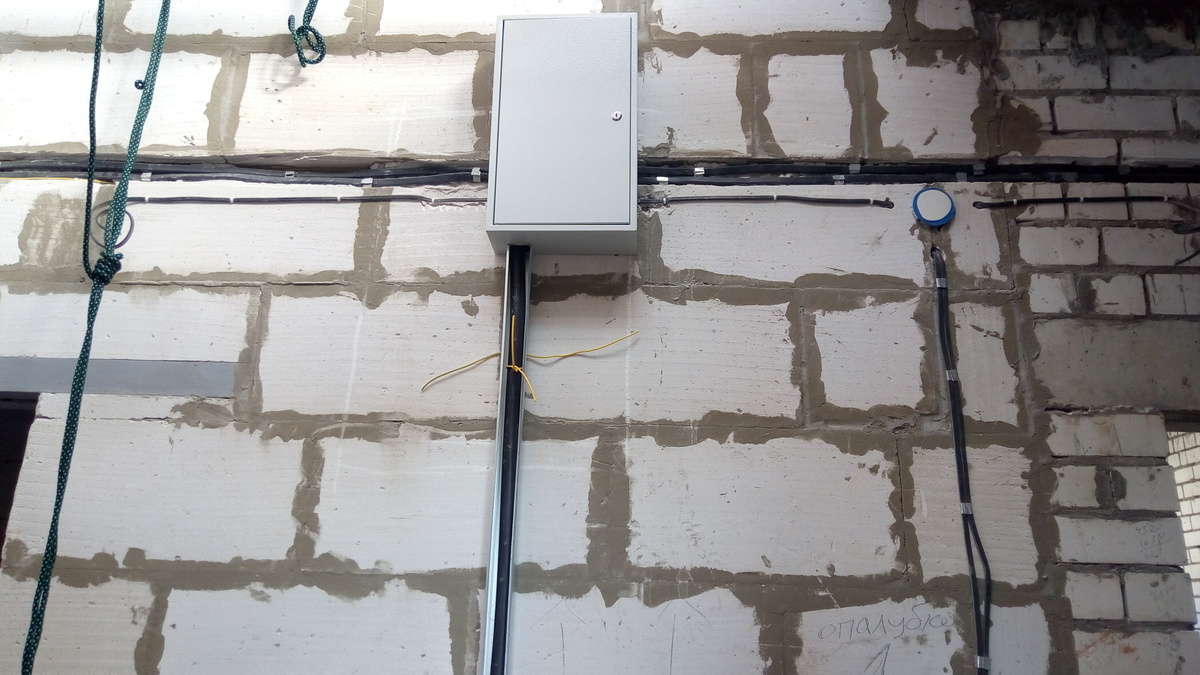

На 80% выполнены работы по монтажу внутренней системы электроснабжения на всех домах.
-

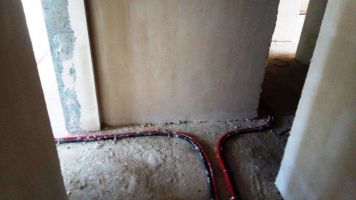

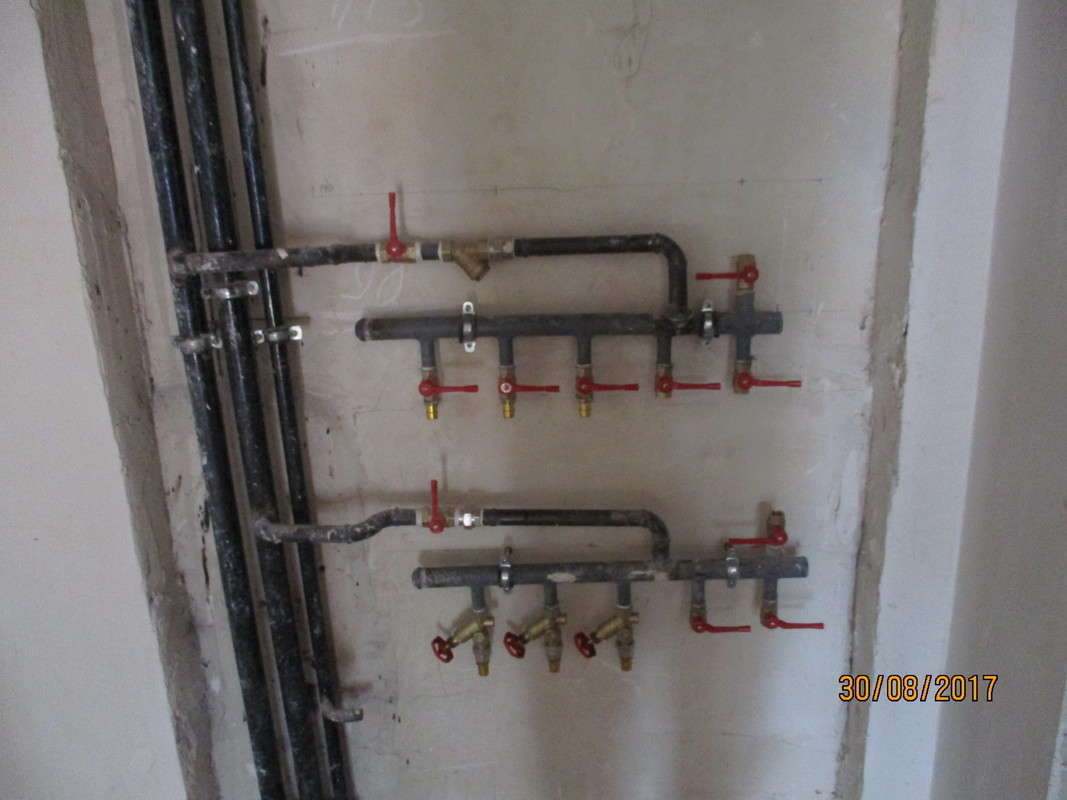

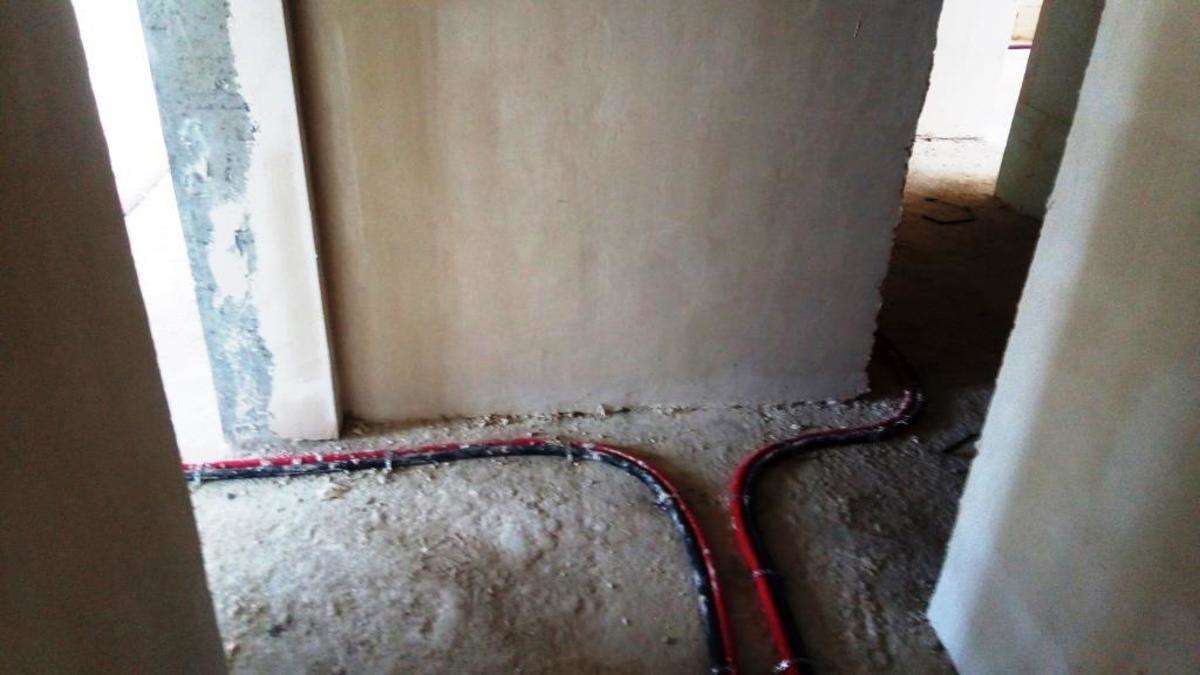

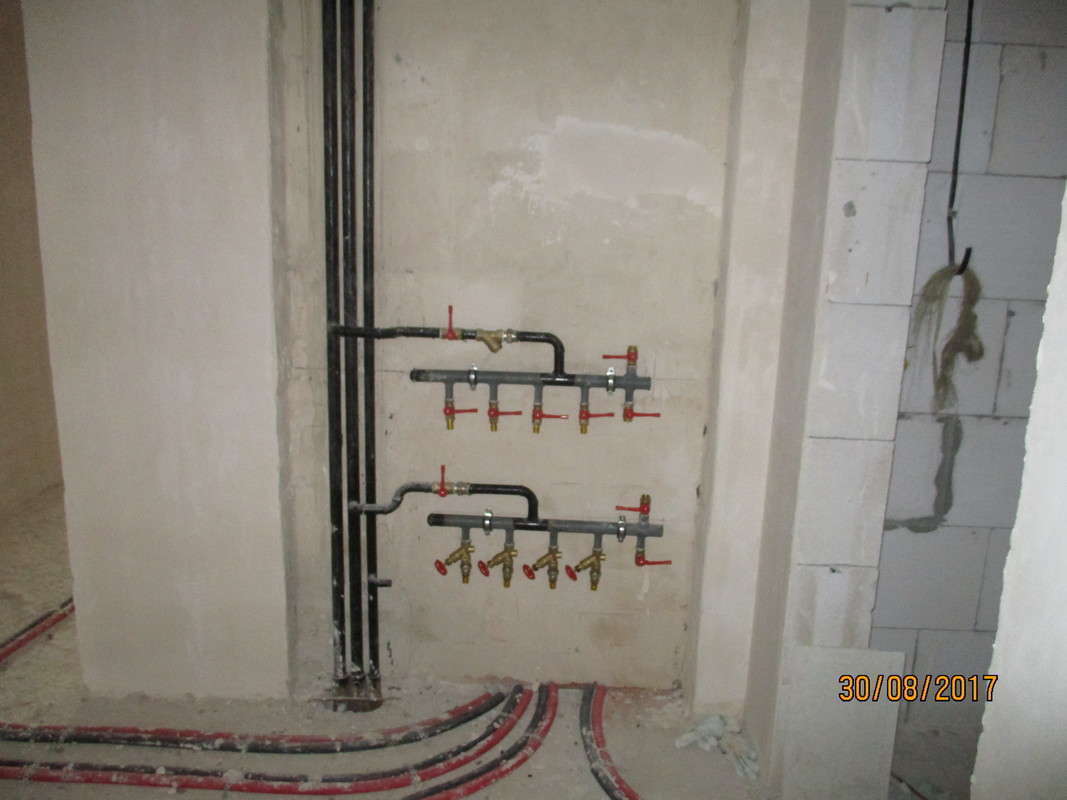

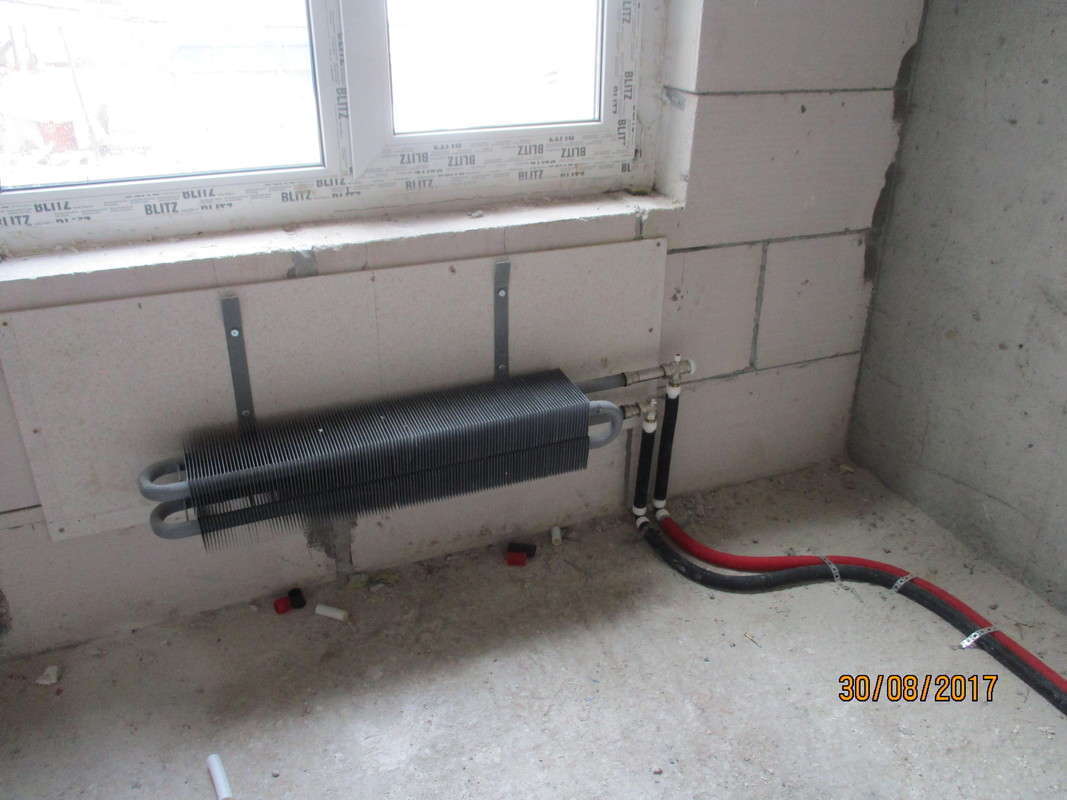

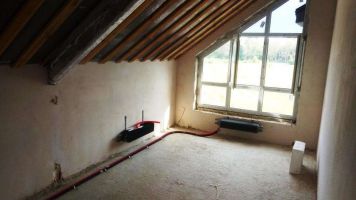

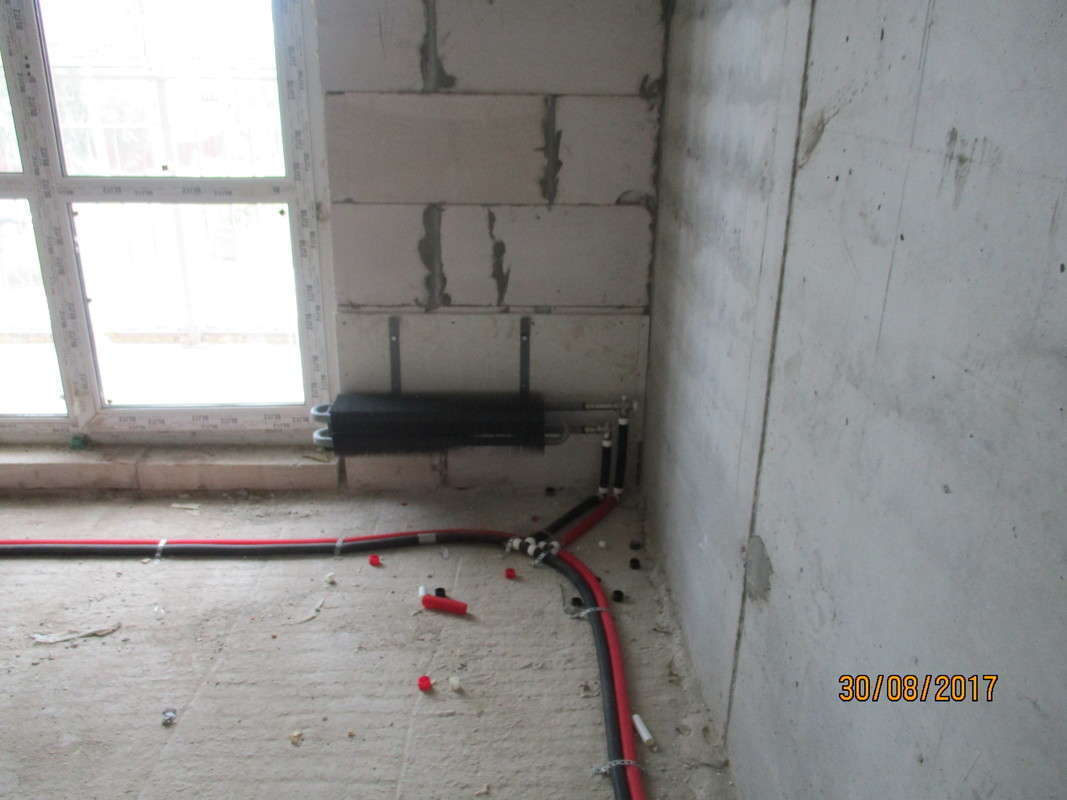

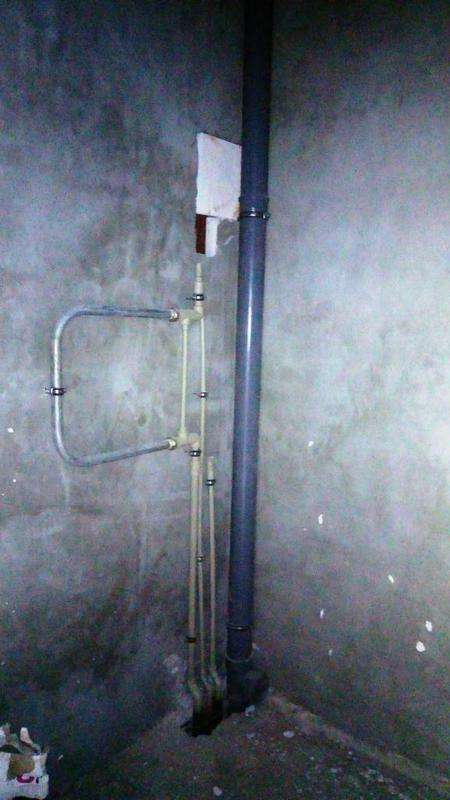

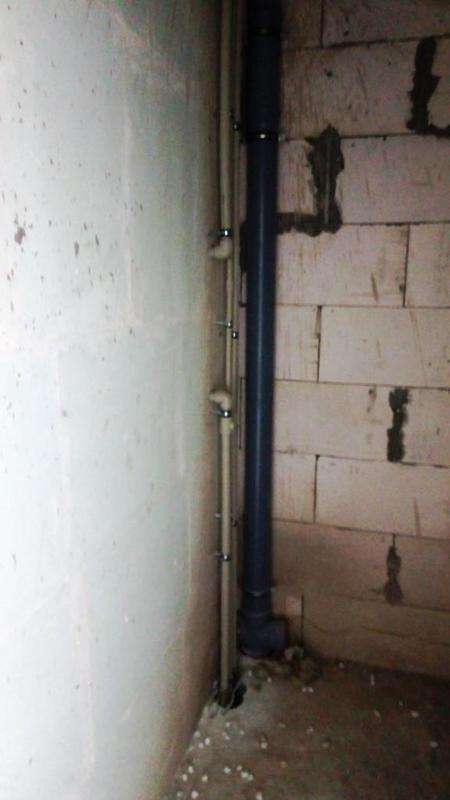

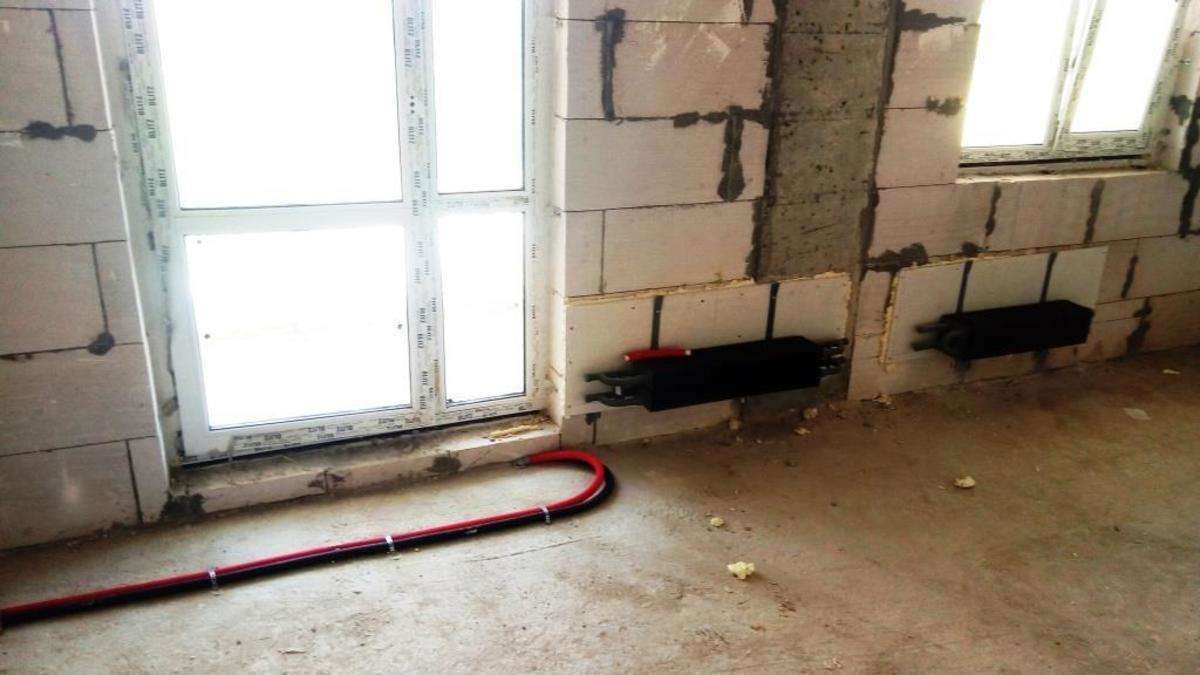

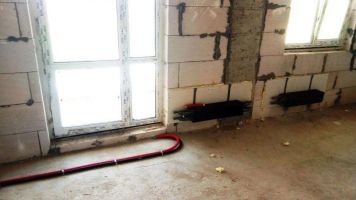

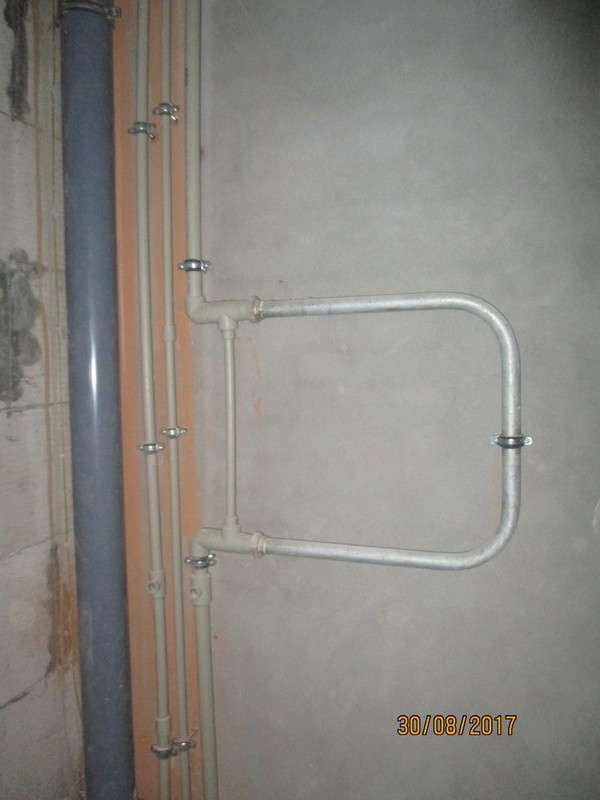

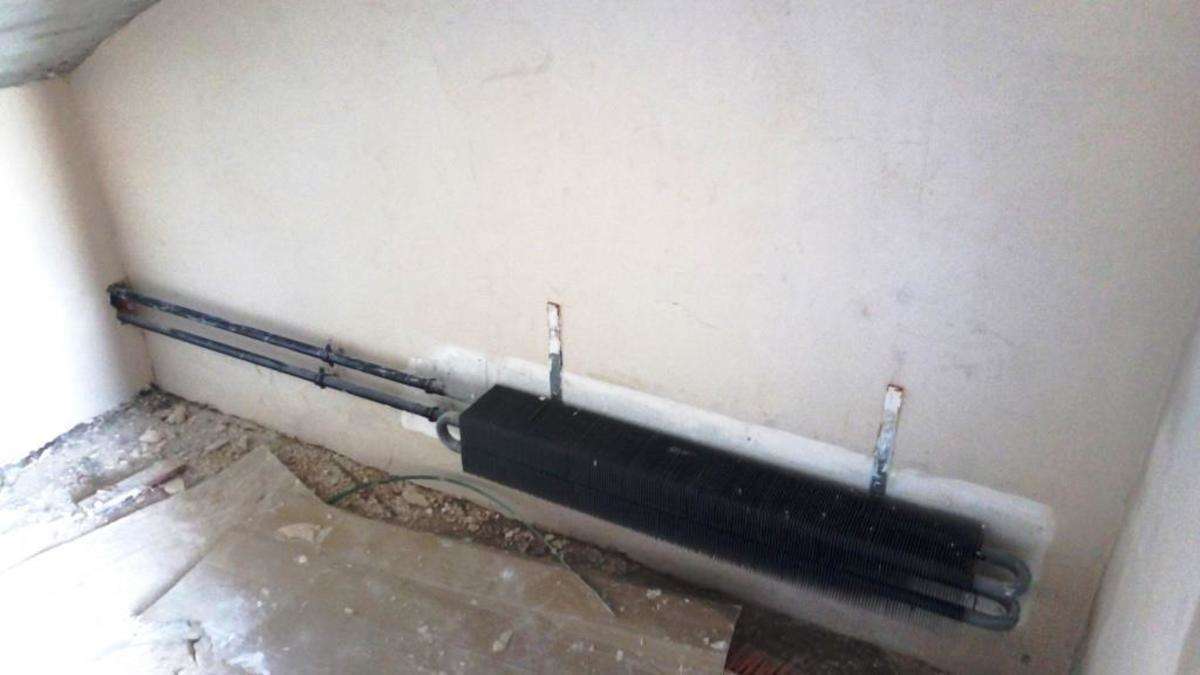

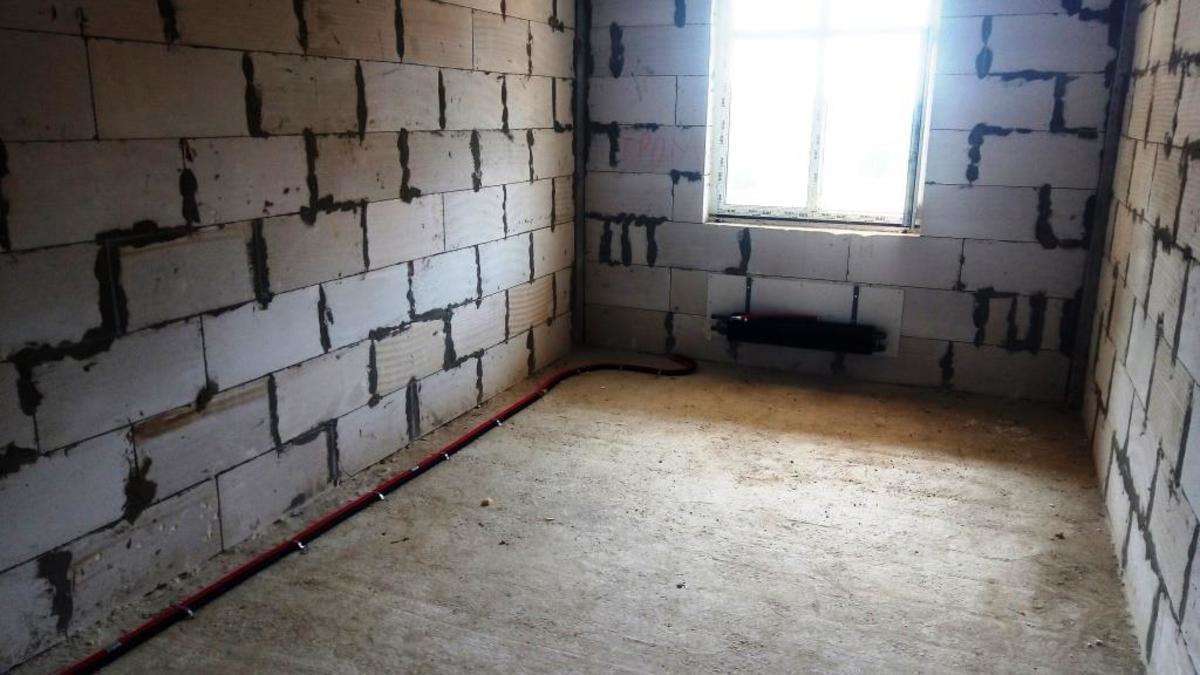

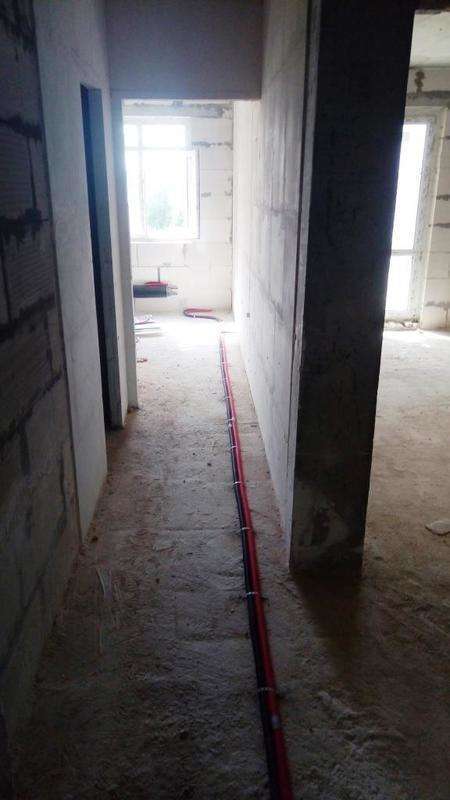

На 80 % выполнены работы по монтажу внутренних систем водопровода, канализации, отопления в доме 1
-
Ведутся работы по монтажу слаботочных телекоммуникационных сетей: телевидение, интернет, телефонизация, радиофикация.
-

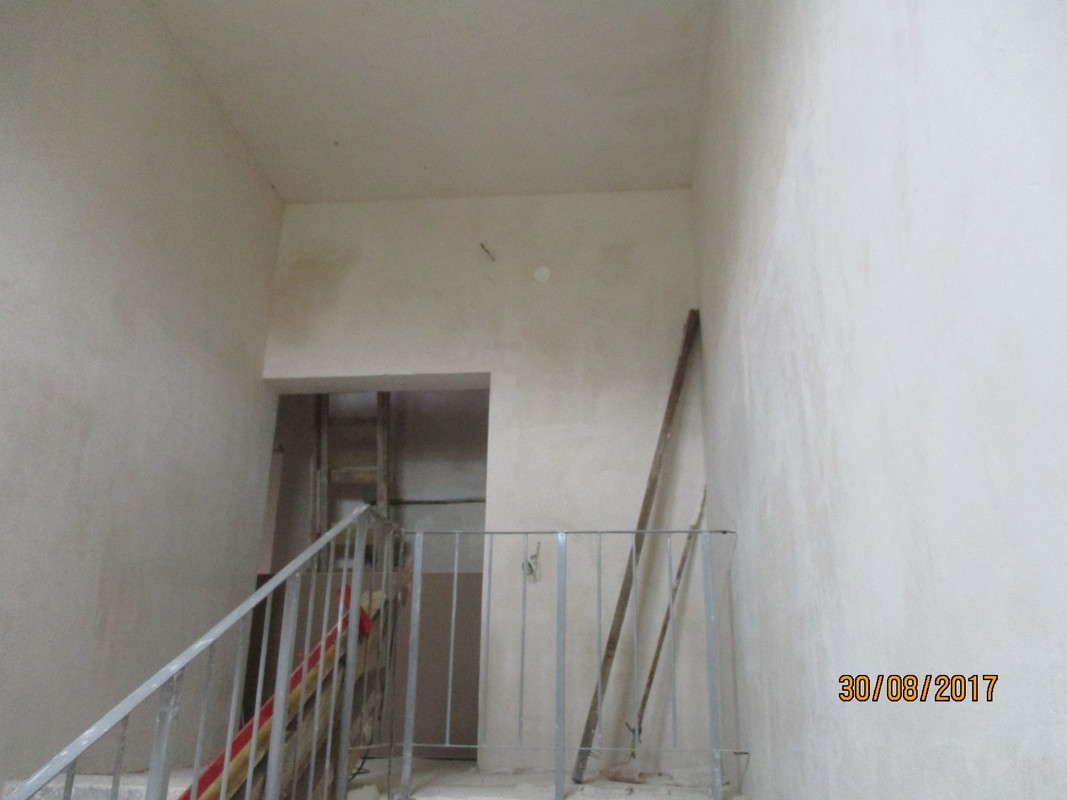

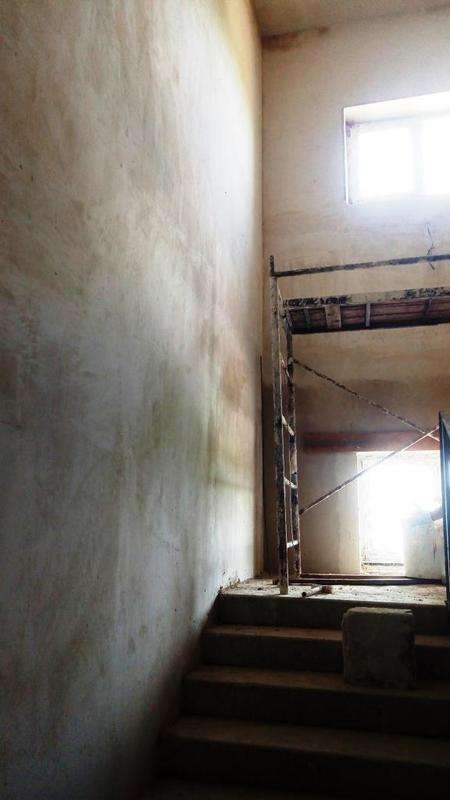

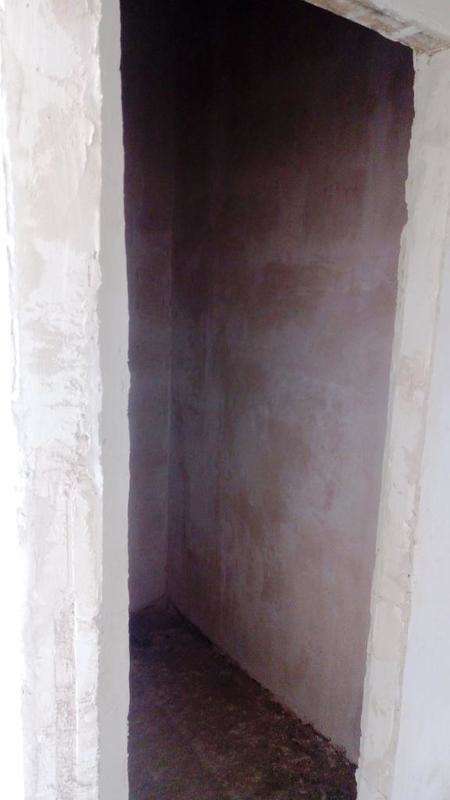

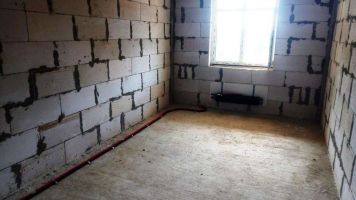

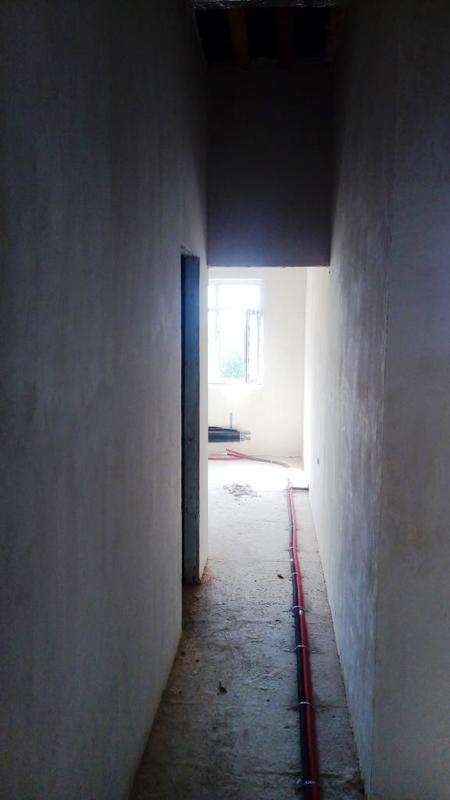

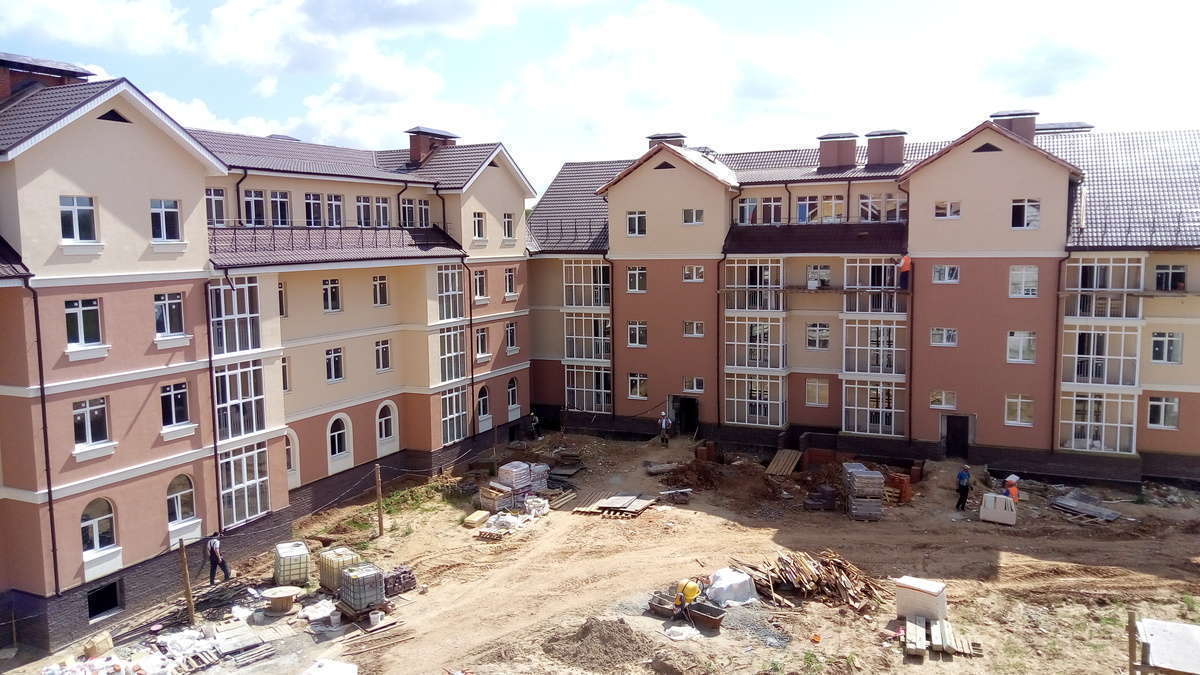

Активно ведутся работы по отделке мест общего пользования.
2 очередь строительства:
-

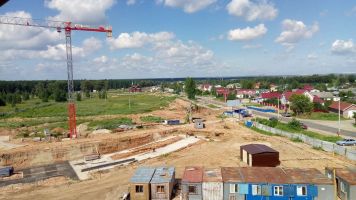

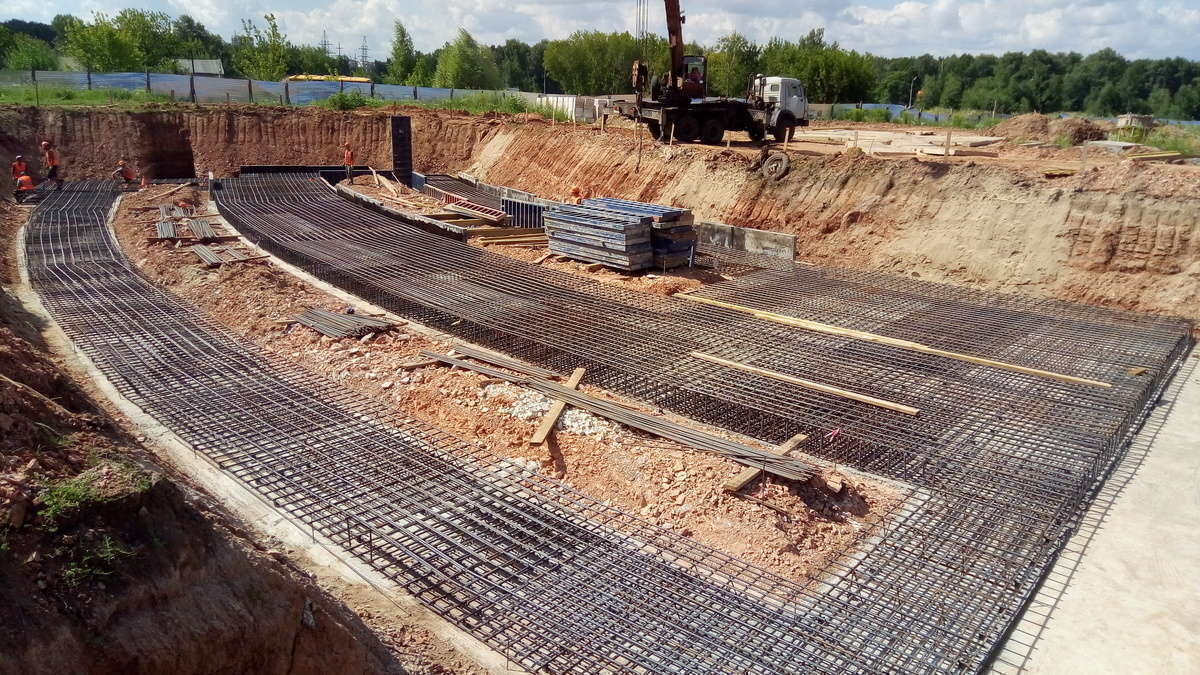

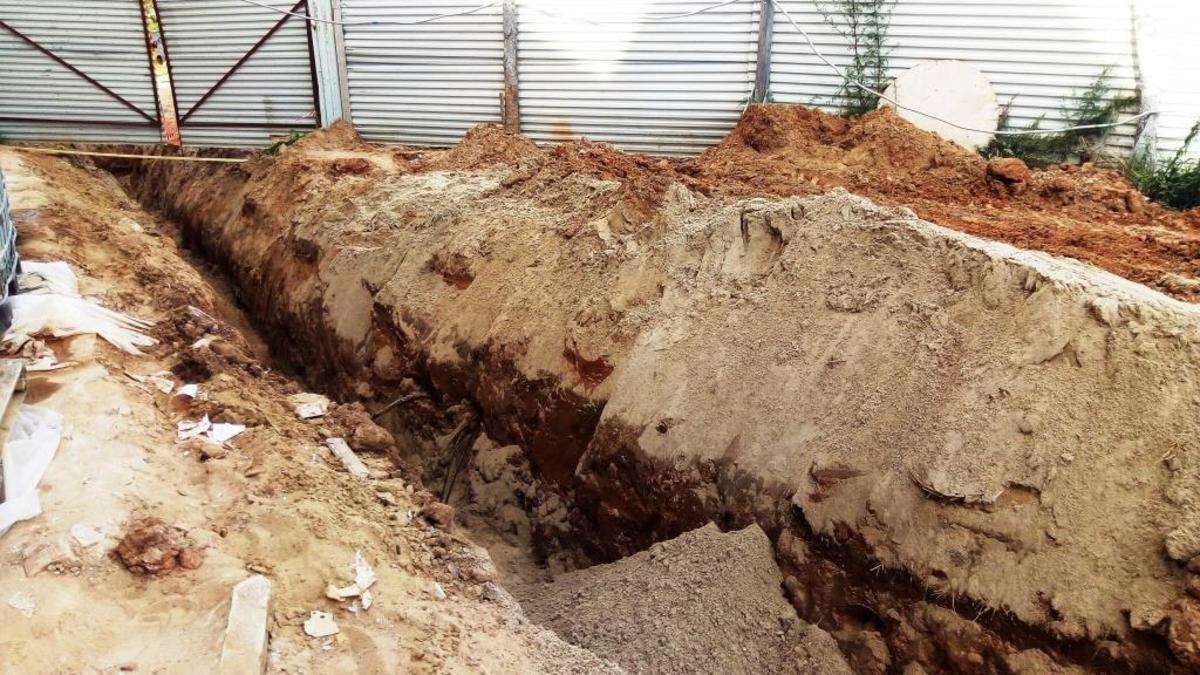

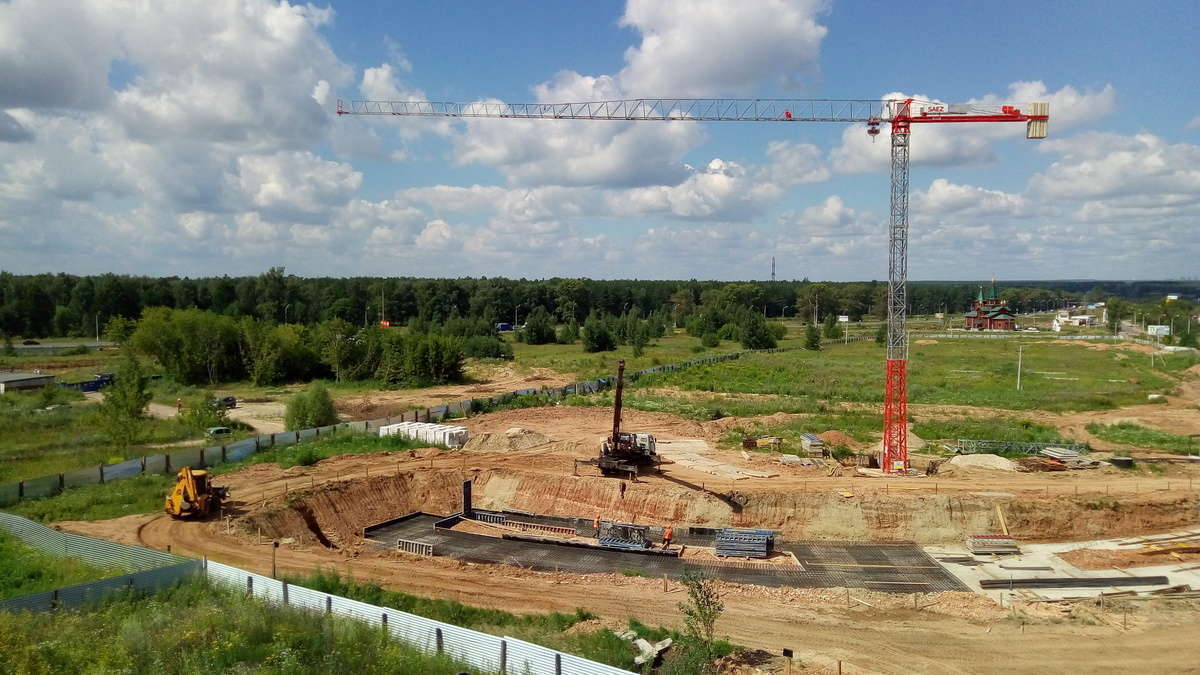

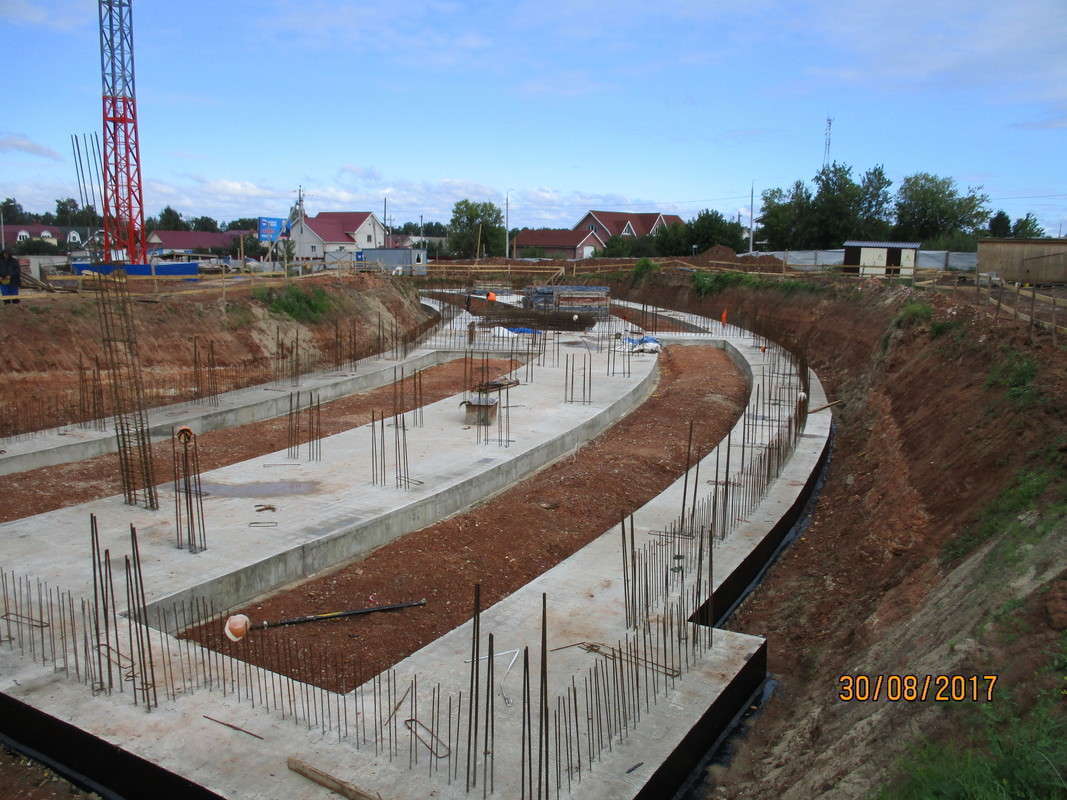

Завершены монолитные работы по фундаментной плите;
-

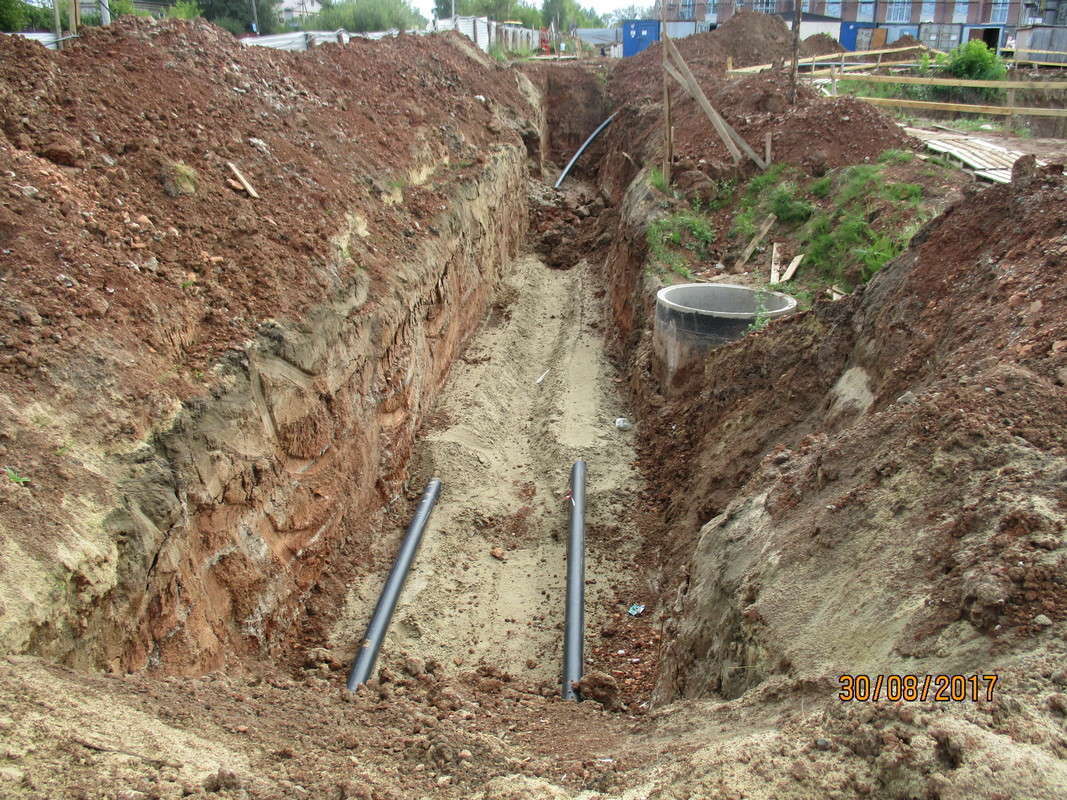

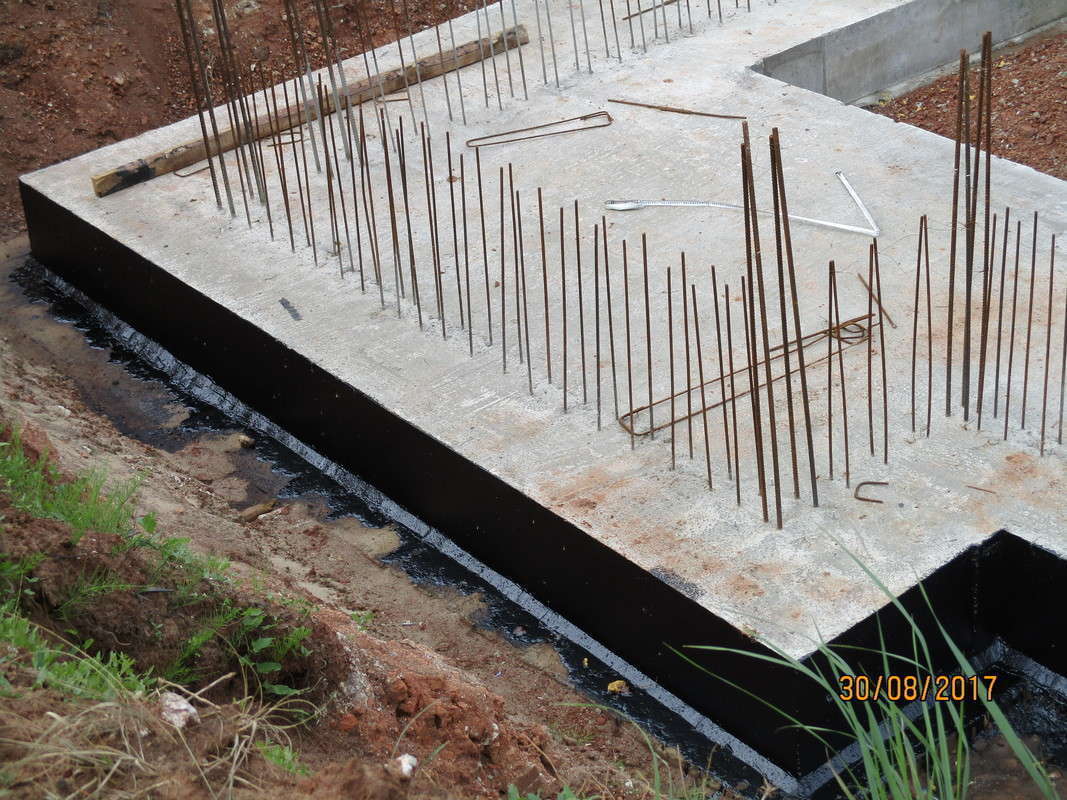

Ведутся работы по гидроизоляции фундаментной плиты;
-
Ведутся работы по сварке, вязке и монтажу каркасов для монолитных стен цокольного этажа.
14 августа
1 очередь строительства
Инженерные сети:
-
Завершены работы по устройству внеплощадочной сети канализации, смонтирована канализационная насосная станция.
-
Завершены работы по устройству внеплощадочной сети водопровода.
-
Завершены работы по устройству внутриквартальной сети канализации.
-
На 80% выполнены работы по монтажу внутриплощадочной сети водопровода.
-
Ведется подготовка к производству работ по прокладке сетей теплоснабжения.
-
Ведется подготовка к производству работ по прокладке сетей электроснабжения.
Строительно-монтажные работы по домам:
-

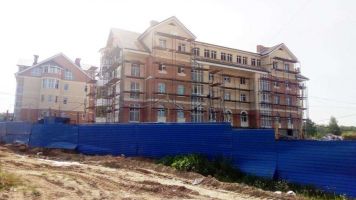

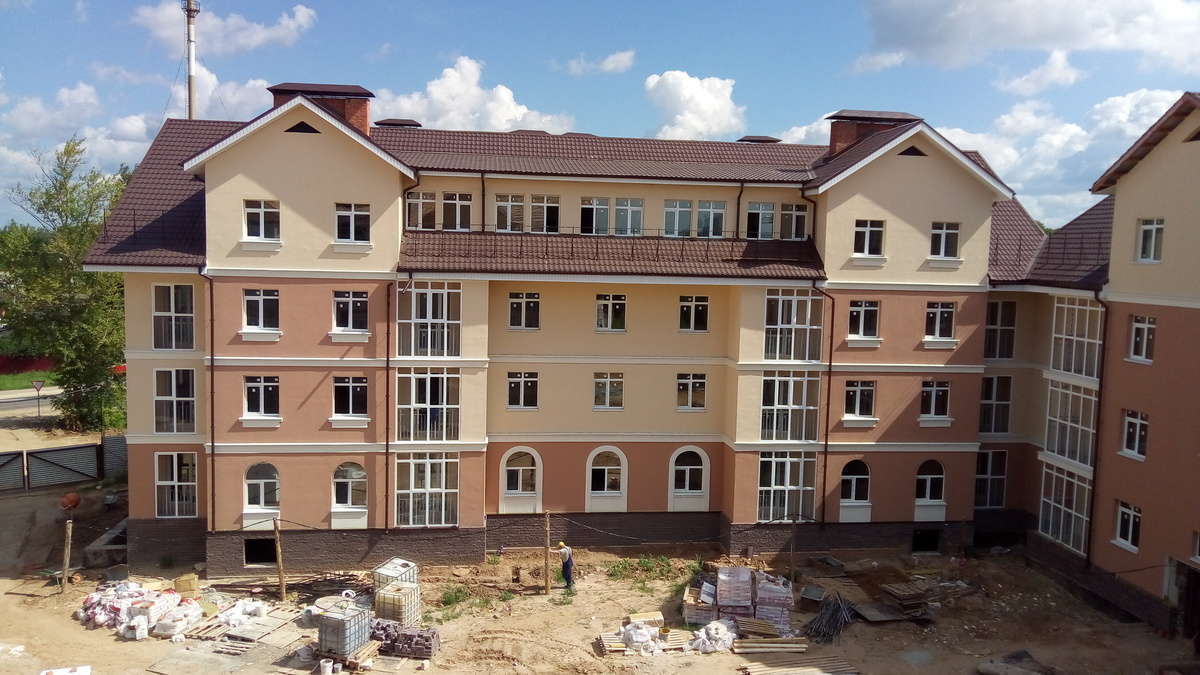

Завершены фасадные работы на доме 1.
-
Завершены работы по монтажу кровли дома 1а.
-
Завершены фасадные работы на доме 1а.
-
Завершены работы по кладке стен 4-го этажа на доме 1б.
-
На 80% выполнены работы по монтажу кровли дома 1в.
-
На 50% выполнены работы по монтажу кровли дома 1б.
-
На 80% выполнены работы по остеклению на всех домах.
-
На 80% выполнены работы по монтажу внутренней системы электроснабжения на всех домах.
-

Ведутся работы по монтажу внутренних систем водопровода, канализации.
-
Ведутся работы по монтажу слаботочных телекоммуникационных сетей: телевидение, интернет, телефонизация, радиофикация.
2 очередь строительства:
-
Завершены работы по разработке котлована.

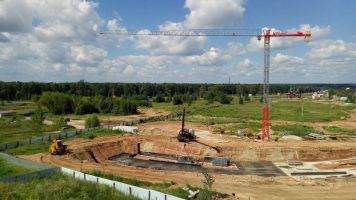

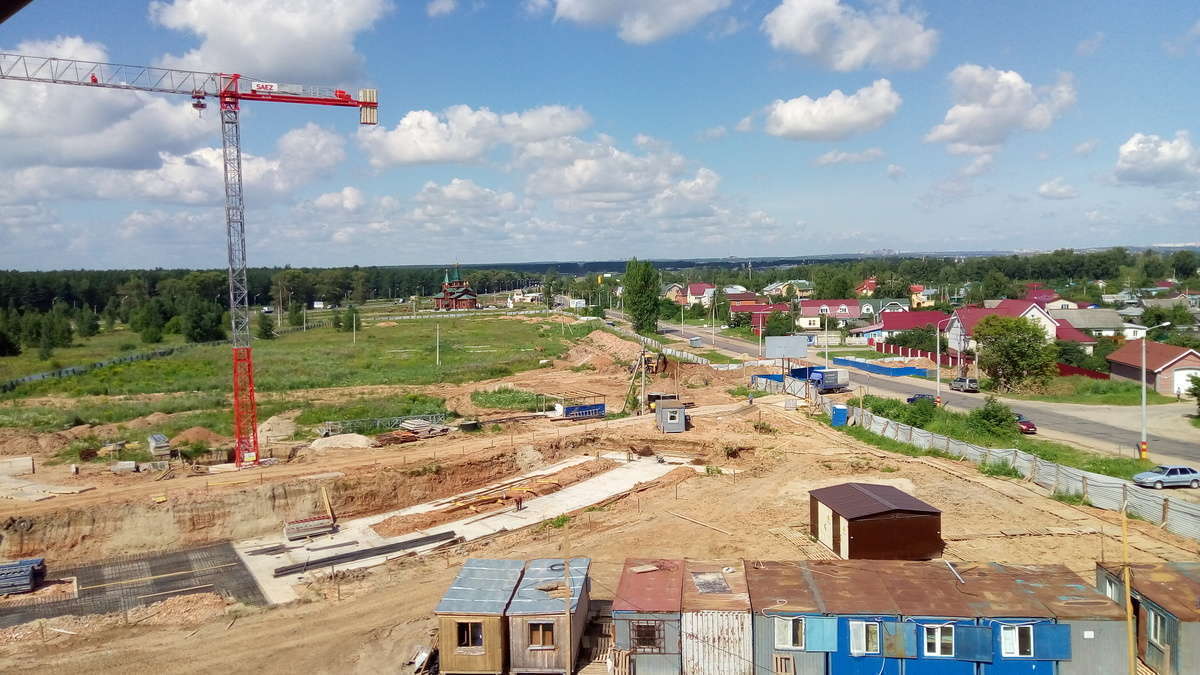

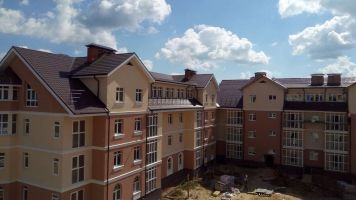

2 августа
1 очередь строительства
Инженерные сети:
-
Завершены работы по устройству внеплощадочной сети канализации, смонтирована канализационная насосная станция.
-
Завершены работы по устройству внеплощадочной сети водопровода.
-
Завершены работы по устройству внутриквартальной сети канализации.
-
На 80% выполнены работы по монтажу внутриплощадочной сети водопровода.
-
Ведется подготовка к производству работ по прокладке сетей теплоснабжения.
-
Ведется подготовка к производству работ по прокладке сетей электроснабжения.
Строительно-монтажные работы по домам:
-
На 80% выполнены работы по монтажу кровли дома 1в.
-
На 70% выполнены работы по монтажу кровли дома 1б.
-
На 90% выполнены работы по остеклению на всех домах.
-
На 80% выполнены работы по монтажу внутренней системы электроснабжения на всех домах.
-
Ведутся работы по монтажу внутренних систем водоснабжения, канализации, отопления.
-
Ведутся работы по монтажу слаботочных телекоммуникационных сетей: телевидение, интернет, телефонизация, радиофикация.
-
Ведутся отделочные работы в местах общего пользования, жилых помещениях.

2 очередь строительства:
-

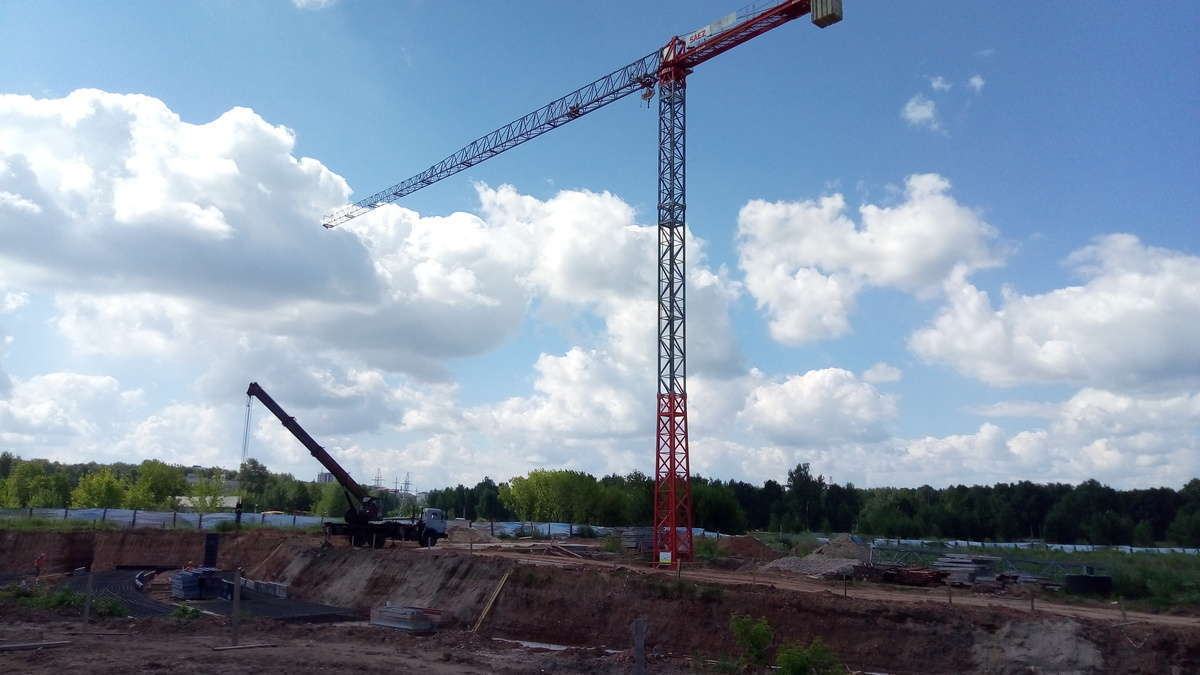

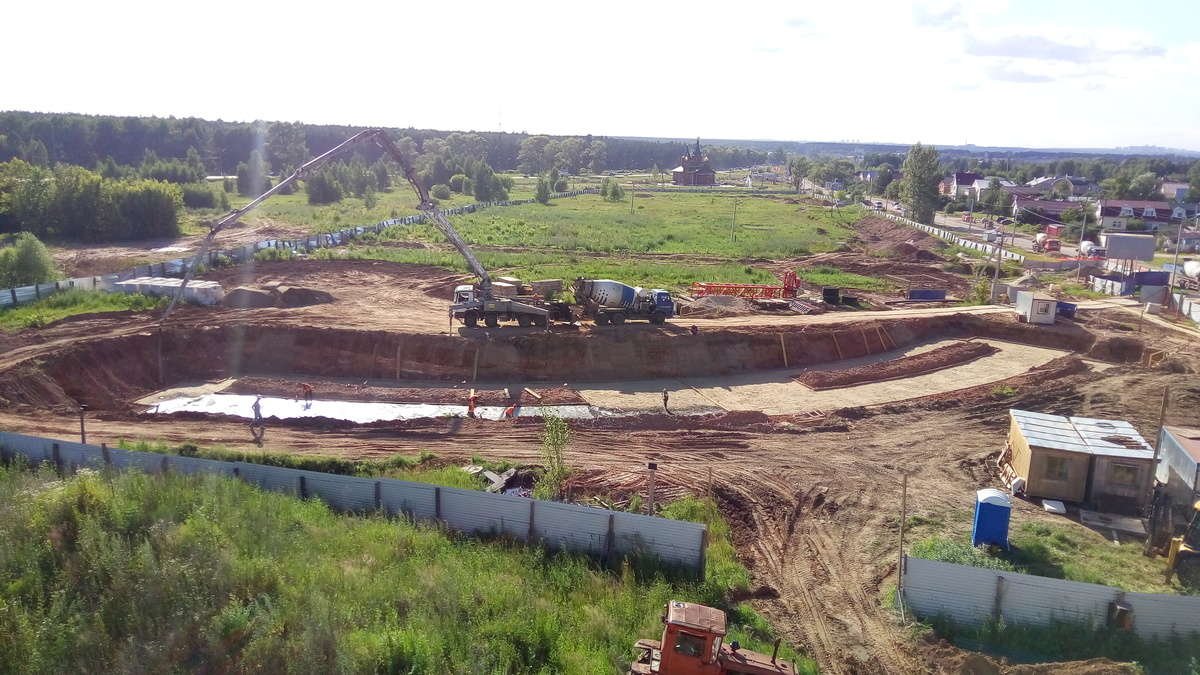

Ведутся работы по устройству монолитной фундаментной плиты.
